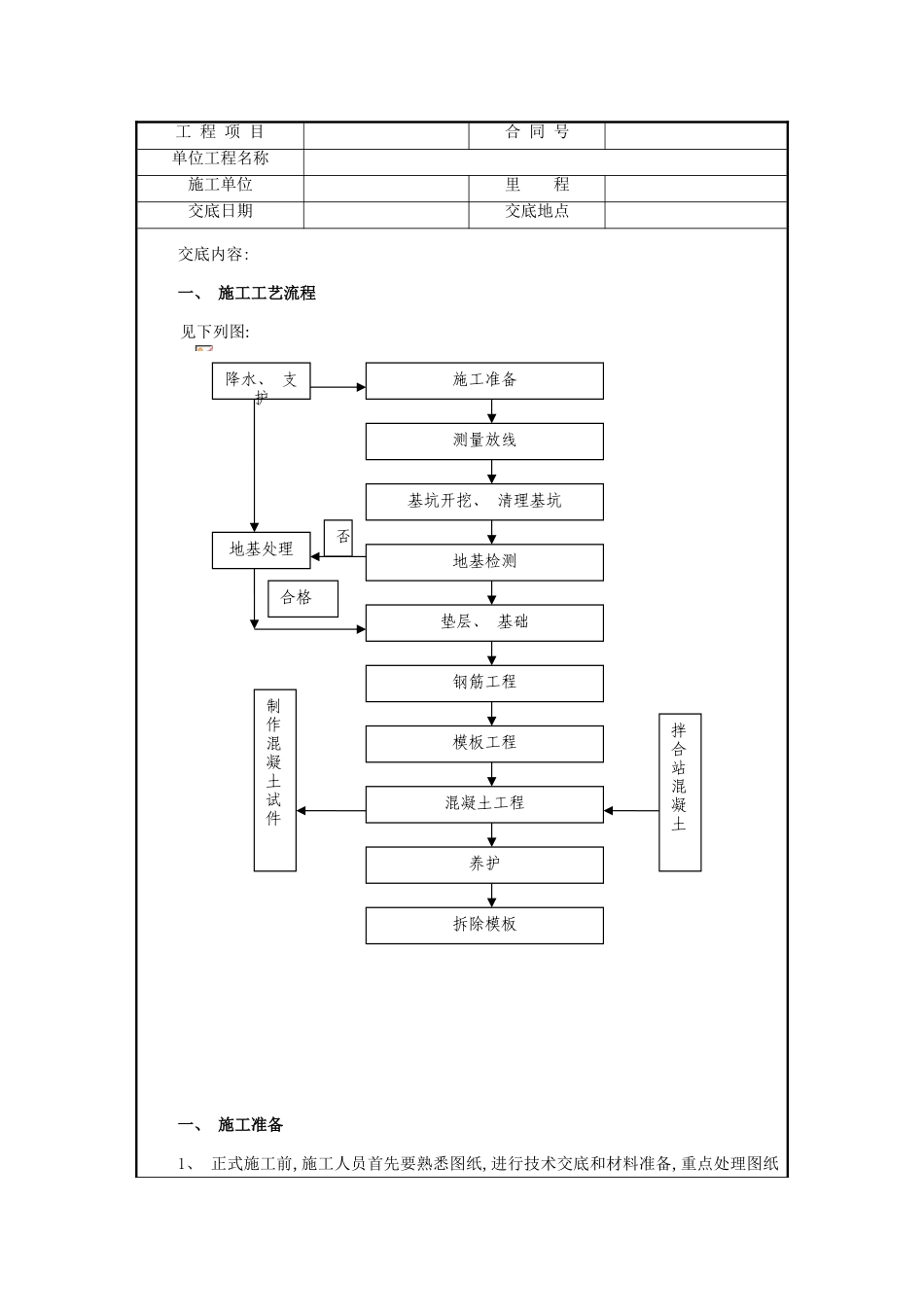

化粪池施工技术交底 工 程 项 目合 同 号单位工程名称施工单位里 程交底日期 交底地点交底内容: 一、 施工工艺流程 见下列图: 一、 施工准备1、 正式施工前, 施工人员首先要熟悉图纸, 进行技术交底和材料准备, 重点处理图纸测量放线基坑开挖、 清理基坑地基检测垫层、 基础钢筋工程模板工程混凝土工程养护拆除模板降水、 支护否施工准备地基处理合格拌合站混凝土制作混凝土试件中存在问题, 同时组织施工人员、 机具和材料进场

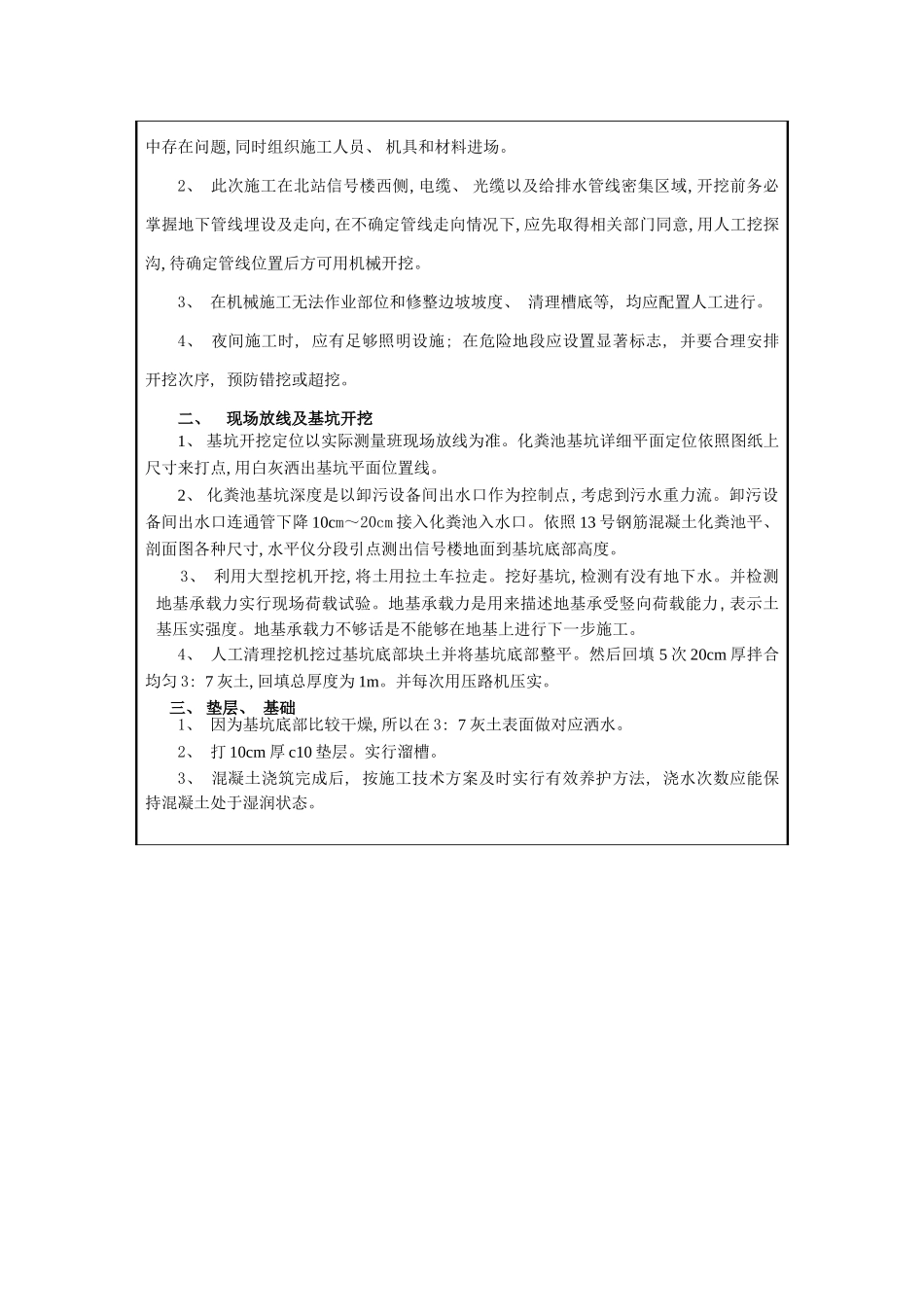

2、 此次施工在北站信号楼西侧, 电缆、 光缆以及给排水管线密集区域, 开挖前务必掌握地下管线埋设及走向, 在不确定管线走向情况下, 应先取得相关部门同意, 用人工挖探沟, 待确定管线位置后方可用机械开挖
3、 在机械施工无法作业部位和修整边坡坡度、 清理槽底等, 均应配置人工进行
4、 夜间施工时, 应有足够照明设施; 在危险地段应设置显著标志, 并要合理安排开挖次序, 预防错挖或超挖
二、 现场放线及基坑开挖1、 基坑开挖定位以实际测量班现场放线为准
化粪池基坑详细平面定位依照图纸上尺寸来打点, 用白灰洒出基坑平面位置线
2、 化粪池基坑深度是以卸污设备间出水口作为控制点, 考虑到污水重力流
卸污设备间出水口连通管下降 10cm~20cm 接入化粪池入水口
依照 13 号钢筋混凝土化粪池平、 剖面图各种尺寸, 水平仪分段引点测出信号楼地面到基坑底部高度
3、 利用大型挖机开挖, 将土用拉土车拉走
挖好基坑, 检测有没有地下水
并检测地基承载力实行现场荷载试验
地基承载力是用来描述地基承受竖向荷载能力, 表示土基压实强度
地基承载力不够话是不能够在地基上进行下一步施工
4、 人工清理挖机挖过基坑底部块土并将基坑底部整平
然后回填 5 次 20cm 厚拌合均匀 3: 7 灰土, 回填总厚度为 1m
并每次用压路机压实
三、 垫层、 基础1、 因为基坑底部比
