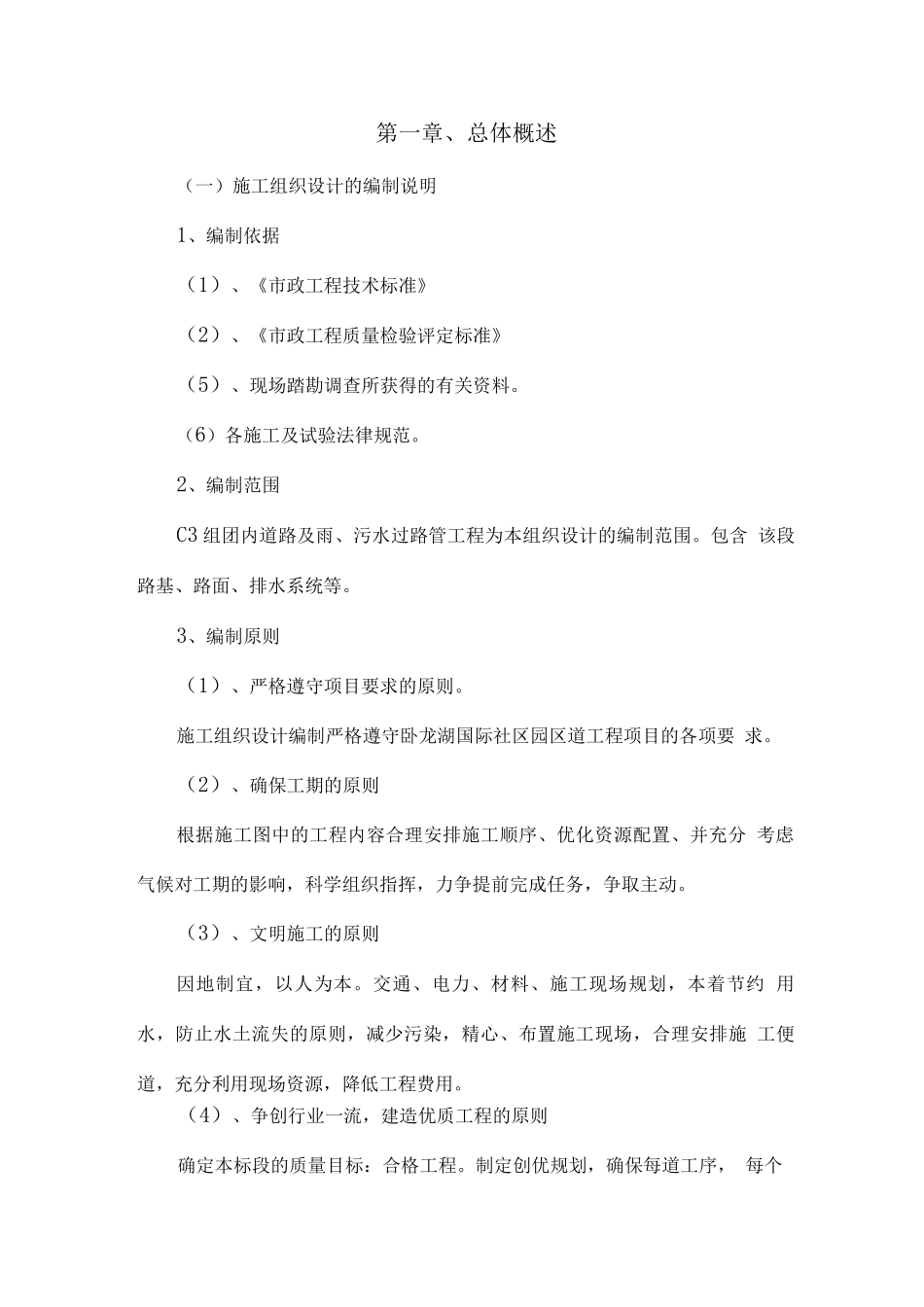

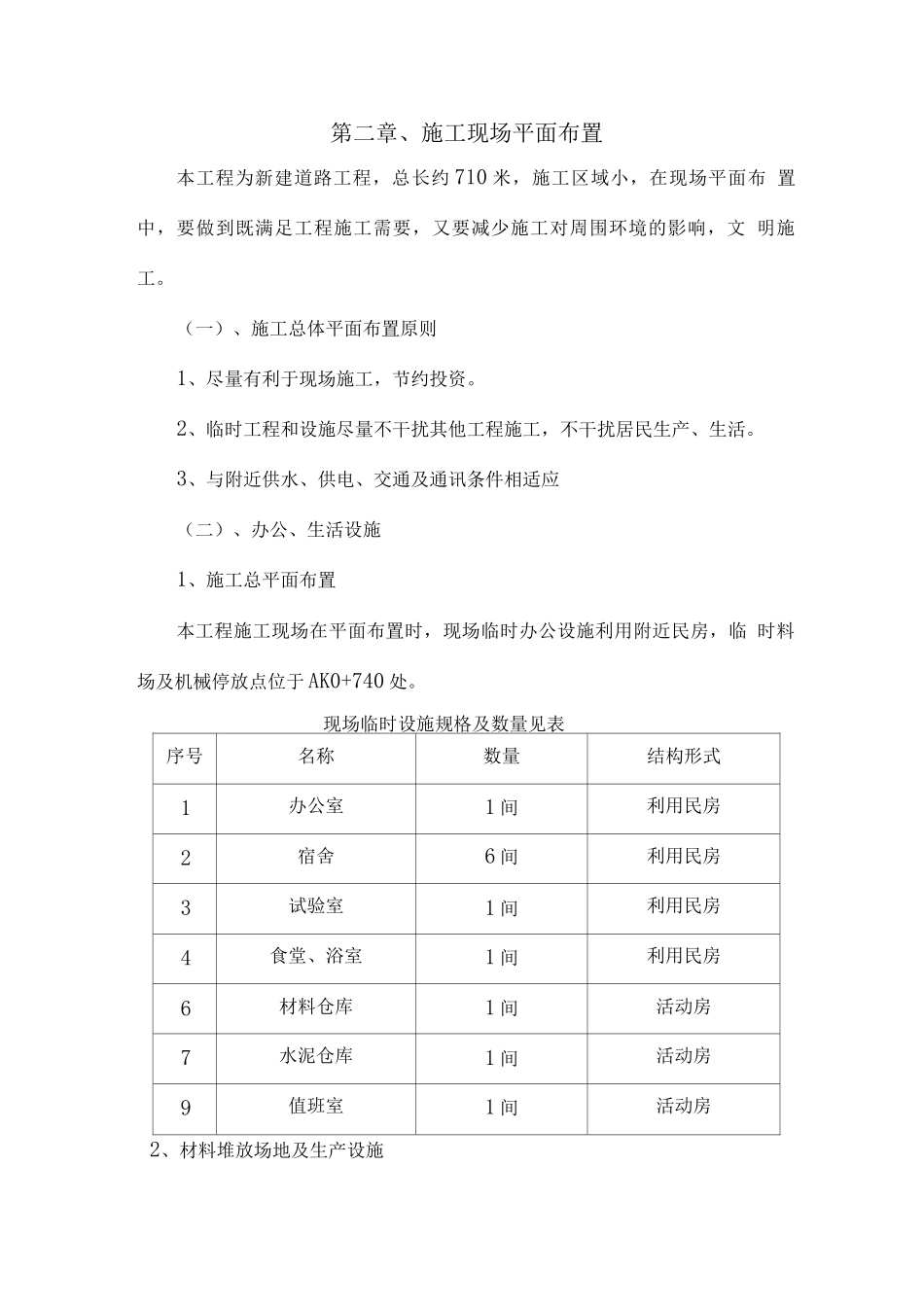

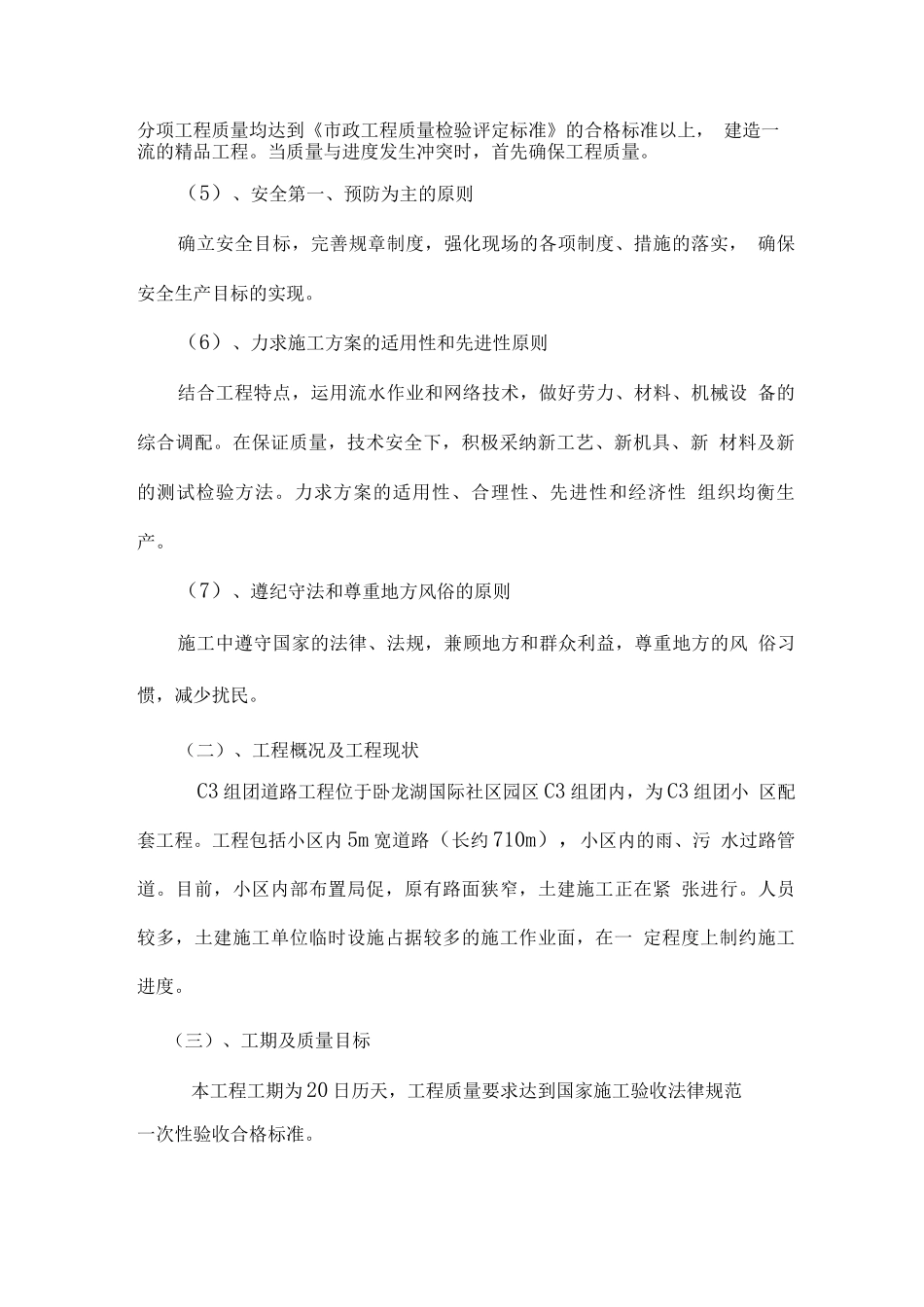

第一章、总体概述(一)施工组织设计的编制说明1、编制依据(1)、《市政工程技术标准》(2)、《市政工程质量检验评定标准》(5)、现场踏勘调查所获得的有关资料。(6)各施工及试验法律规范。2、编制范围C3 组团内道路及雨、污水过路管工程为本组织设计的编制范围。包含 该段路基、路面、排水系统等。3、编制原则(1)、严格遵守项目要求的原则。施工组织设计编制严格遵守卧龙湖国际社区园区道工程项目的各项要 求。(2)、确保工期的原则根据施工图中的工程内容合理安排施工顺序、优化资源配置、并充分 考虑气候对工期的影响,科学组织指挥,力争提前完成任务,争取主动。(3)、文明施工的原则因地制宜,以人为本。交通、电力、材料、施工现场规划,本着节约 用水,防止水土流失的原则,减少污染,精心、布置施工现场,合理安排施 工便道,充分利用现场资源,降低工程费用。(4)、争创行业一流,建造优质工程的原则确定本标段的质量目标:合格工程。制定创优规划,确保每道工序, 每个分项工程质量均达到《市政工程质量检验评定标准》的合格标准以上, 建造一流的精品工程。当质量与进度发生冲突时,首先确保工程质量。(5)、安全第一、预防为主的原则确立安全目标,完善规章制度,强化现场的各项制度、措施的落实, 确保安全生产目标的实现。(6)、力求施工方案的适用性和先进性原则结合工程特点,运用流水作业和网络技术,做好劳力、材料、机械设 备的综合调配。在保证质量,技术安全下,积极采纳新工艺、新机具、新 材料及新的测试检验方法。力求方案的适用性、合理性、先进性和经济性 组织均衡生产。(7)、遵纪守法和尊重地方风俗的原则施工中遵守国家的法律、法规,兼顾地方和群众利益,尊重地方的风 俗习惯,减少扰民。(二)、工程概况及工程现状C3 组团道路工程位于卧龙湖国际社区园区 C3 组团内,为 C3 组团小 区配套工程。工程包括小区内 5m 宽道路(长约 710m),小区内的雨、污 水过路管道。目前,小区内部布置局促,原有路面狭窄,土建施工正在紧 张进行。人员较多,土建施工单位临时设施占据较多的施工作业面,在一 定程度上制约施工进度。(三)、工期及质量目标本工程工期为 20 日历天,工程质量要求达到国家施工验收法律规范一次性验收合格标准。第二章、施工现场平面布置本工程为新建道路工程,总长约 710 米,施工区域小,在现场平面布 置中,要做到既满足工程施工需要,又要减少施工对...
