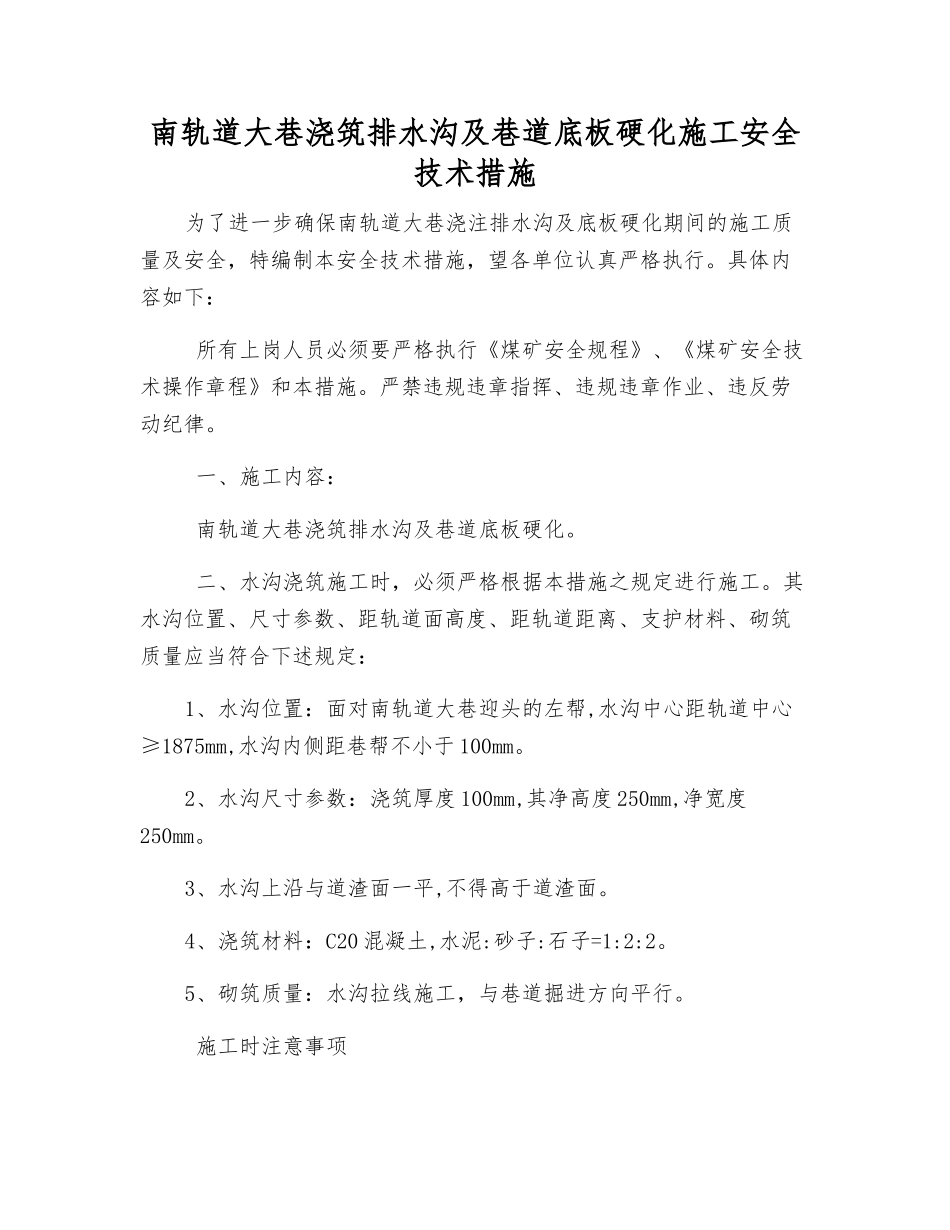

南轨道大巷浇筑排水沟及巷道底板硬化施工安全技术措施为了进一步确保南轨道大巷浇注排水沟及底板硬化期间的施工质量及安全,特编制本安全技术措施,望各单位认真严格执行
具体内容如下: 所有上岗人员必须要严格执行《煤矿安全规程》、《煤矿安全技术操作章程》和本措施
严禁违规违章指挥、违规违章作业、违反劳动纪律
一、施工内容: 南轨道大巷浇筑排水沟及巷道底板硬化
二、水沟浇筑施工时,必须严格根据本措施之规定进行施工
其水沟位置、尺寸参数、距轨道面高度、距轨道距离、支护材料、砌筑质量应当符合下述规定:1、水沟位置:面对南轨道大巷迎头的左帮,水沟中心距轨道中心≥1875mm,水沟内侧距巷帮不小于 100mm
2、水沟尺寸参数:浇筑厚度 100mm,其净高度 250mm,净宽度250mm
3、水沟上沿与道渣面一平,不得高于道渣面
4、浇筑材料:C20 混凝土,水泥:砂子:石子=1:2:2
5、砌筑质量:水沟拉线施工,与巷道掘进方向平行

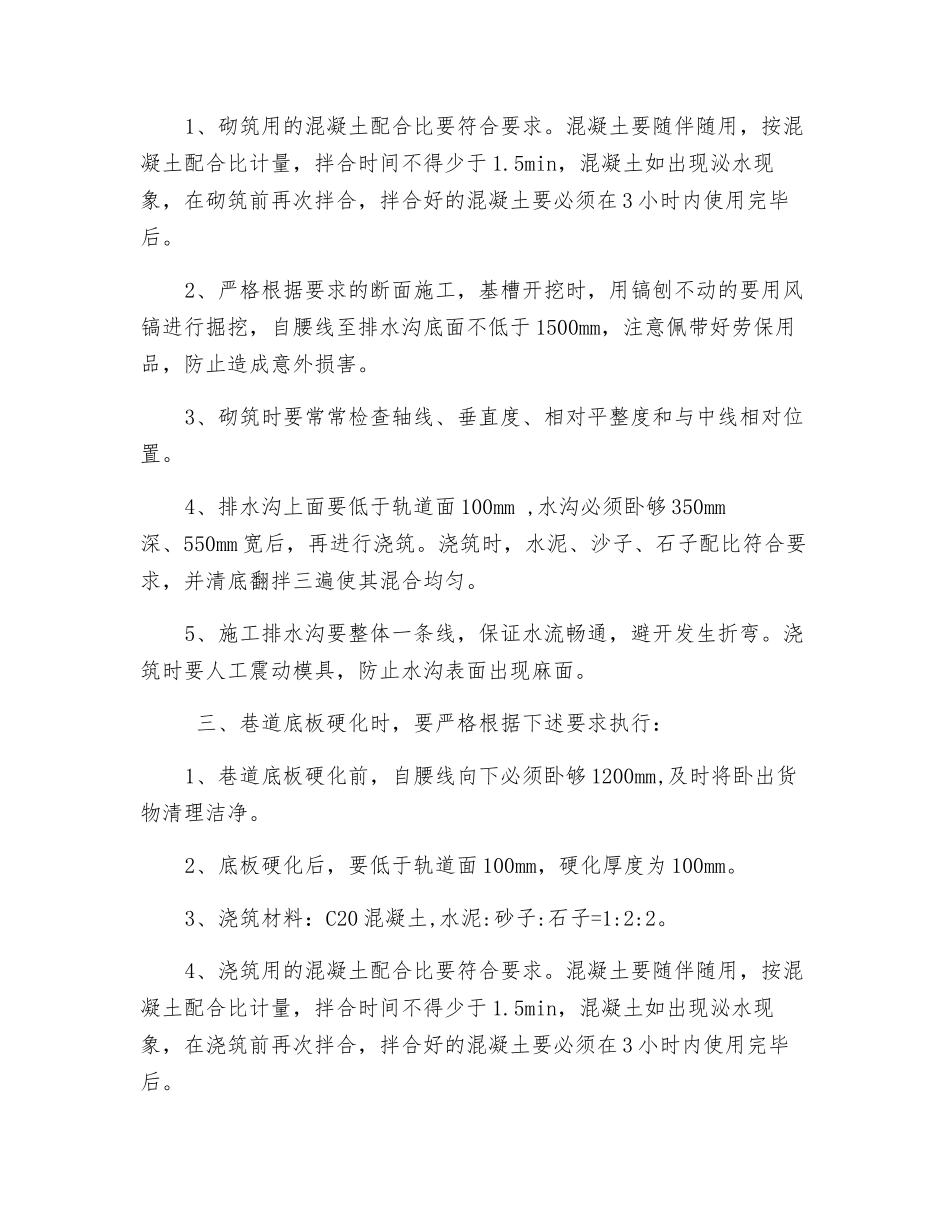

施工时注意事项1、砌筑用的混凝土配合比要符合要求
混凝土要随伴随用,按混凝土配合比计量,拌合时间不得少于 1
5min,混凝土如出现泌水现象,在砌筑前再次拌合,拌合好的混凝土要必须在 3 小时内使用完毕后
2、严格根据要求的断面施工,基槽开挖时,用镐刨不动的要用风镐进行掘挖,自腰线至排水沟底面不低于 1500mm,注意佩带好劳保用品,防止造成意外损害
3、砌筑时要常常检查轴线、垂直度、相对平整度和与中线相对位置
4、排水沟上面要低于轨道面 100mm ,水沟必须卧够 350mm深、550mm 宽后,再进行浇筑
浇筑时,水泥、沙子、石子配比符合要求,并清底翻拌三遍使其混合均匀
5、施工排水沟要整体一条线,保证水流畅通,避开发生折弯
浇筑时要人工震动模具,防止水沟表面出现麻面
三、巷道底板硬化时,要严格根据下述要求执行:1、巷道底板硬化前,自腰线向下必须卧够
