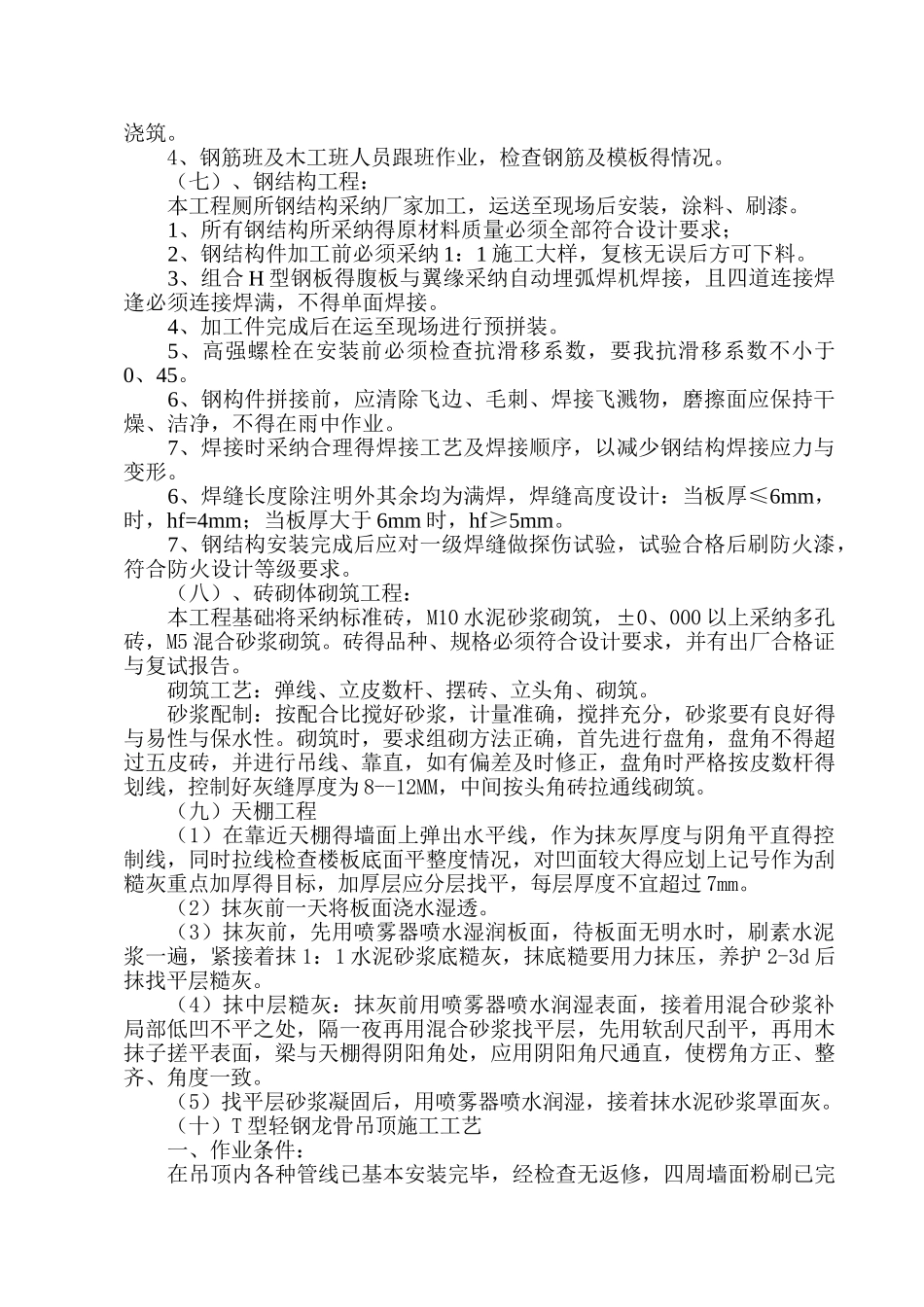

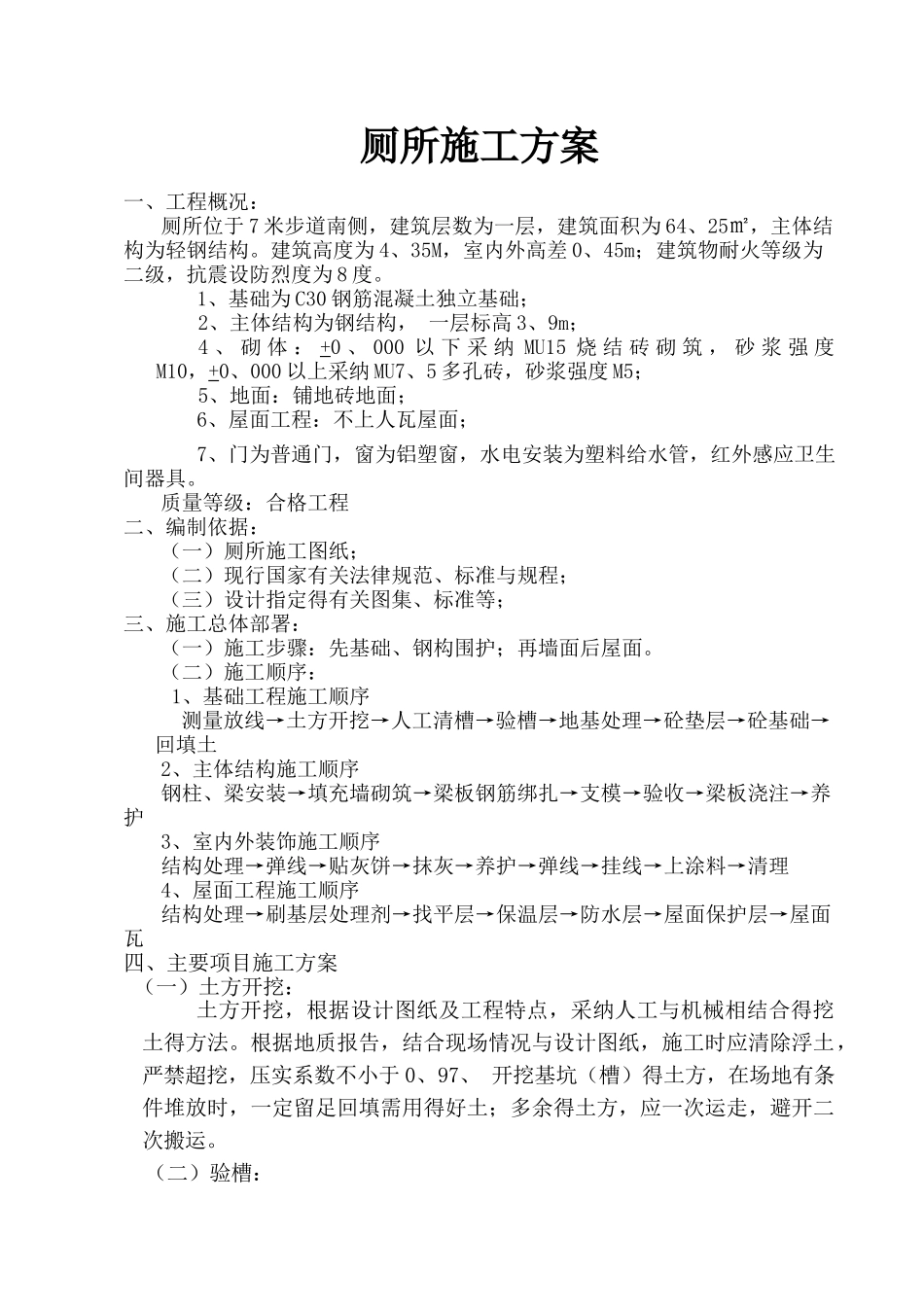

厕所施工方案一、工程概况:厕所位于 7 米步道南侧,建筑层数为一层,建筑面积为 64、25㎡,主体结构为轻钢结构。建筑高度为 4、35M,室内外高差 0、45m;建筑物耐火等级为二级,抗震设防烈度为 8 度。1、基础为 C30 钢筋混凝土独立基础;2、主体结构为钢结构, 一层标高 3、9m;4 、 砌 体 : +0 、 000 以 下 采 纳 MU15 烧 结 砖 砌 筑 , 砂 浆 强 度M10,+0、000 以上采纳 MU7、5 多孔砖,砂浆强度 M5;5、地面:铺地砖地面;6、屋面工程:不上人瓦屋面;7、门为普通门,窗为铝塑窗,水电安装为塑料给水管,红外感应卫生间器具。质量等级:合格工程二、编制依据:(一)厕所施工图纸;(二)现行国家有关法律规范、标准与规程;(三)设计指定得有关图集、标准等;三、施工总体部署:(一)施工步骤:先基础、钢构围护;再墙面后屋面。(二)施工顺序: 1、基础工程施工顺序测量放线→土方开挖→人工清槽→验槽→地基处理→砼垫层→砼基础→回填土2、主体结构施工顺序钢柱、梁安装→填充墙砌筑→梁板钢筋绑扎→支模→验收→梁板浇注→养护 3、室内外装饰施工顺序结构处理→弹线→贴灰饼→抹灰→养护→弹线→挂线→上涂料→清理4、屋面工程施工顺序结构处理→刷基层处理剂→找平层→保温层→防水层→屋面保护层→屋面瓦四、主要项目施工方案(一)土方开挖:土方开挖,根据设计图纸及工程特点,采纳人工与机械相结合得挖土得方法。根据地质报告,结合现场情况与设计图纸,施工时应清除浮土,严禁超挖,压实系数不小于 0、97、 开挖基坑(槽)得土方,在场地有条件堆放时,一定留足回填需用得好土;多余得土方,应一次运走,避开二次搬运。(二)验槽:基坑开挖完成后,邀请勘察、设计、监理与建设单位共同验槽。其内容包括平面尺寸、标高、边坡坡度及地基土等情况,并进行拍底、钎探。待验槽通过后,即可进入下一道工序得施工。基坑、基槽验收完毕,应随即填写《地基验槽记录》,并经设计与监理、施工单位三方签字后,作为技术资料收集保存。(三)素混凝土垫层:施工时,根据固定标准标高点用水准仪与标尺往基坑下引测到基底塌饼顶,使塌饼标高同垫层顶标高相同,然后进行素混凝土得浇筑。浇筑时,应随筑随根据塌饼用栝尺栝平,木抹抹平,并加强保养。(四)、钢筋工程钢筋加工与安装前,应先熟悉图纸,核对钢筋配料单与标识牌,讨论与有关工种得配合,确定施工方法。(A)±0、000 以下钢筋基础钢...
