双回路电缆预置沟槽工程施工方案项目计划编号:施工单位项目负责人:施工日期:施工单位:施工方案可以编辑的 word 文档第一章双回路电缆预置沟槽规格及施工特点一、规格及特点双回路电缆预置沟槽规格尺寸为*,预置沟槽、沟槽盖板壁厚为 150mm,沟槽浇筑混 凝土全部为 C20p6 级抗渗混凝土浇筑(具体规格尺寸见附图纸)

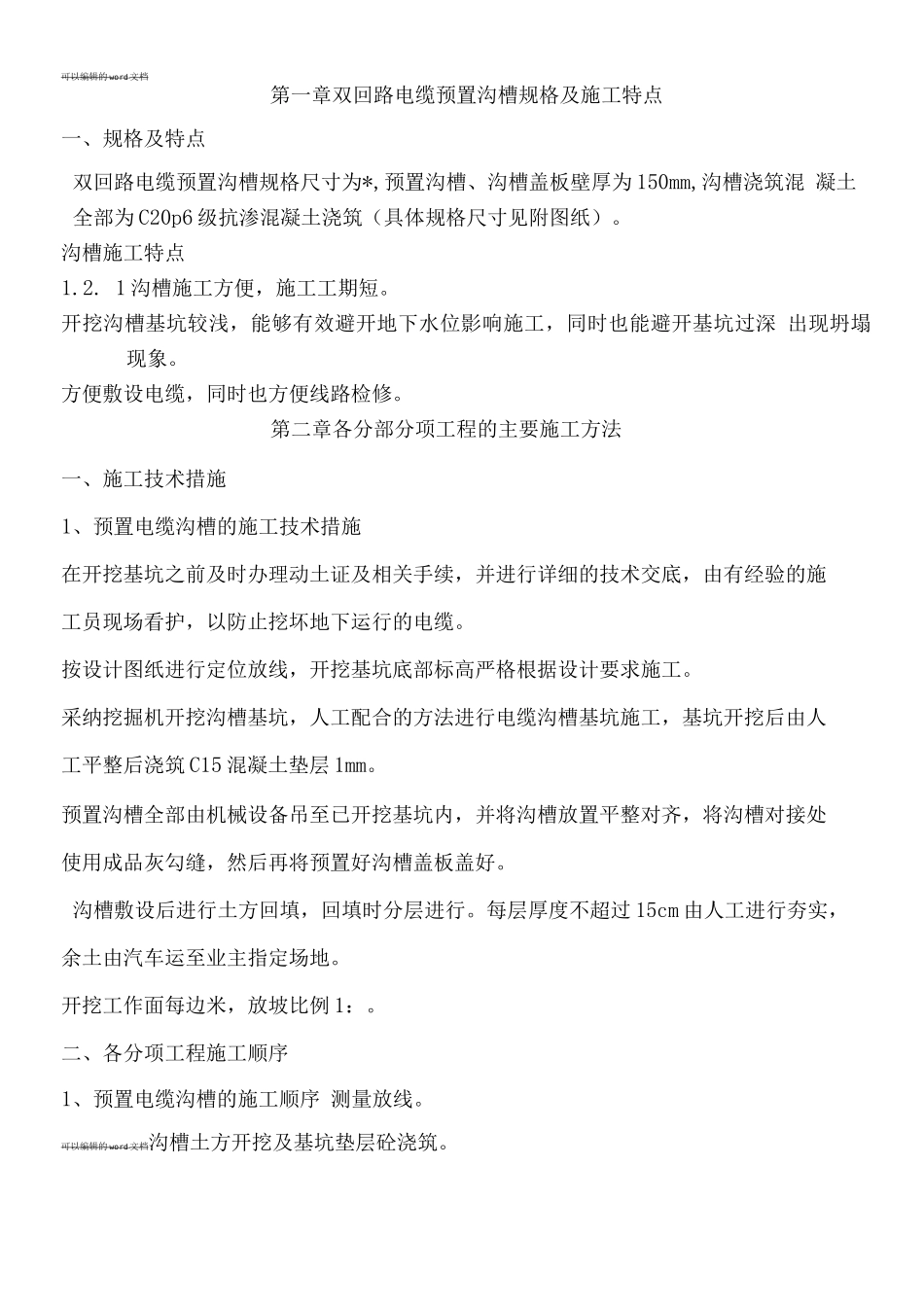

沟槽施工特点1
1 沟槽施工方便,施工工期短
开挖沟槽基坑较浅,能够有效避开地下水位影响施工,同时也能避开基坑过深 出现坍塌现象
方便敷设电缆,同时也方便线路检修
第二章各分部分项工程的主要施工方法一、施工技术措施1、预置电缆沟槽的施工技术措施在开挖基坑之前及时办理动土证及相关手续,并进行详细的技术交底,由有经验的施工员现场看护,以防止挖坏地下运行的电缆
按设计图纸进行定位放线,开挖基坑底部标高严格根据设计要求施工
采纳挖掘机开挖沟槽基坑,人工配合的方法进行电缆沟槽基坑施工,基坑开挖后由人工平整后浇筑 C15 混凝土垫层 1mm
预置沟槽全部由机械设备吊至已开挖基坑内,并将沟槽放置平整对齐,将沟槽对接处使用成品灰勾缝,然后再将预置好沟槽盖板盖好
沟槽敷设后进行土方回填,回填时分层进行
每层厚度不超过 15cm 由人工进行夯实,余土由汽车运至业主指定场地
开挖工作面每边米,放坡比例 1:
二、各分项工程施工顺序1、预置电缆沟槽的施工顺序 测量放线
可以编辑的 word 文档沟槽土方开挖及基坑垫层砼浇筑

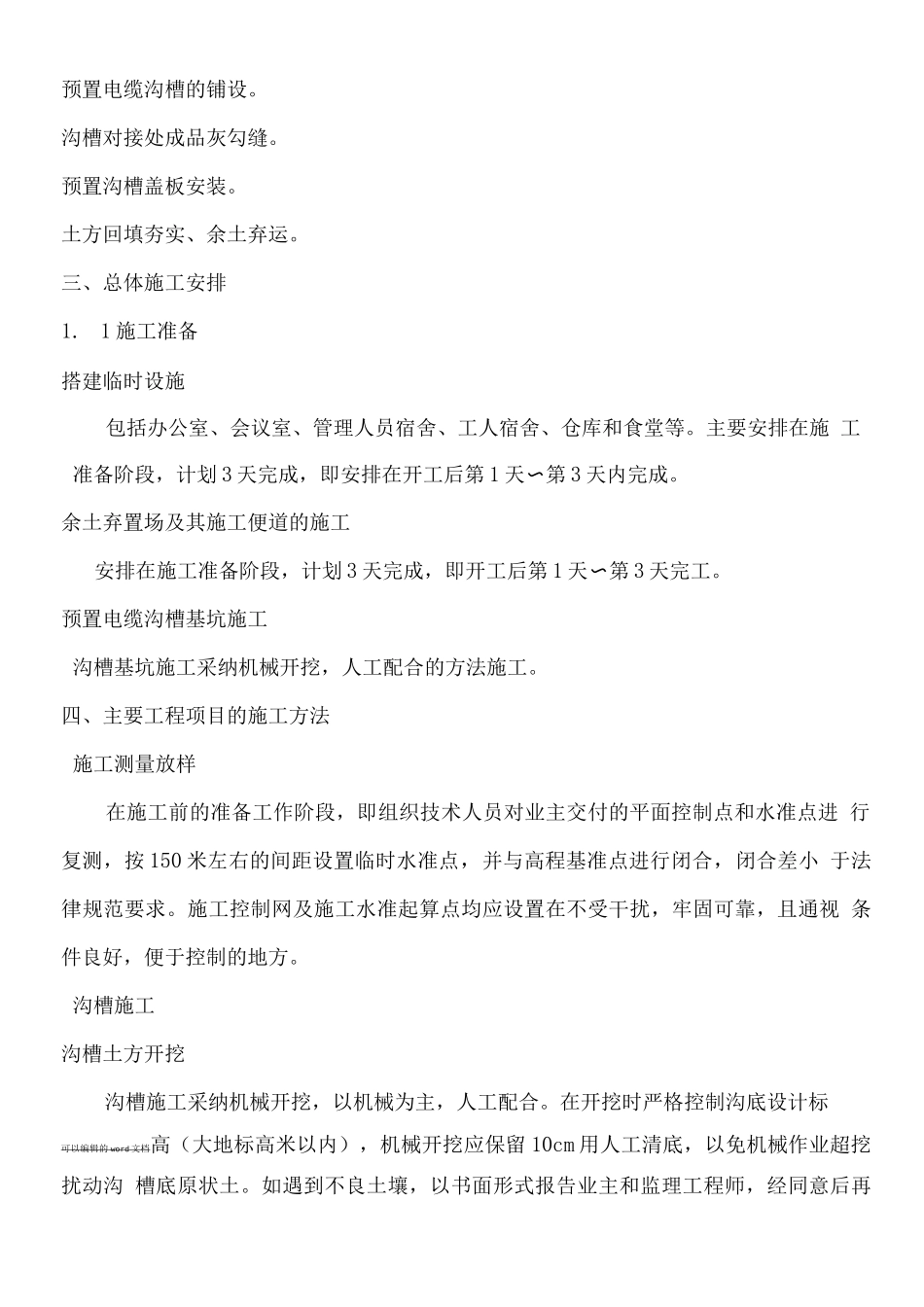

预置电缆沟槽的铺设
沟槽对接处成品灰勾缝
预置沟槽盖板安装
土方回填夯实、余土弃运
三、总体施工安排1
1 施工准备搭建临时设施包括办公室、会议室、管理人员宿舍、工人宿舍、仓库和食堂等
主要安排在施 工准备阶段,计划 3 天完成,即安排在开工后第 1 天第〜3 天内完成
余土弃置场及其施工便道的施工安排在施工准备阶段,计划 3 天完成,即开工后第 1 天第〜3
