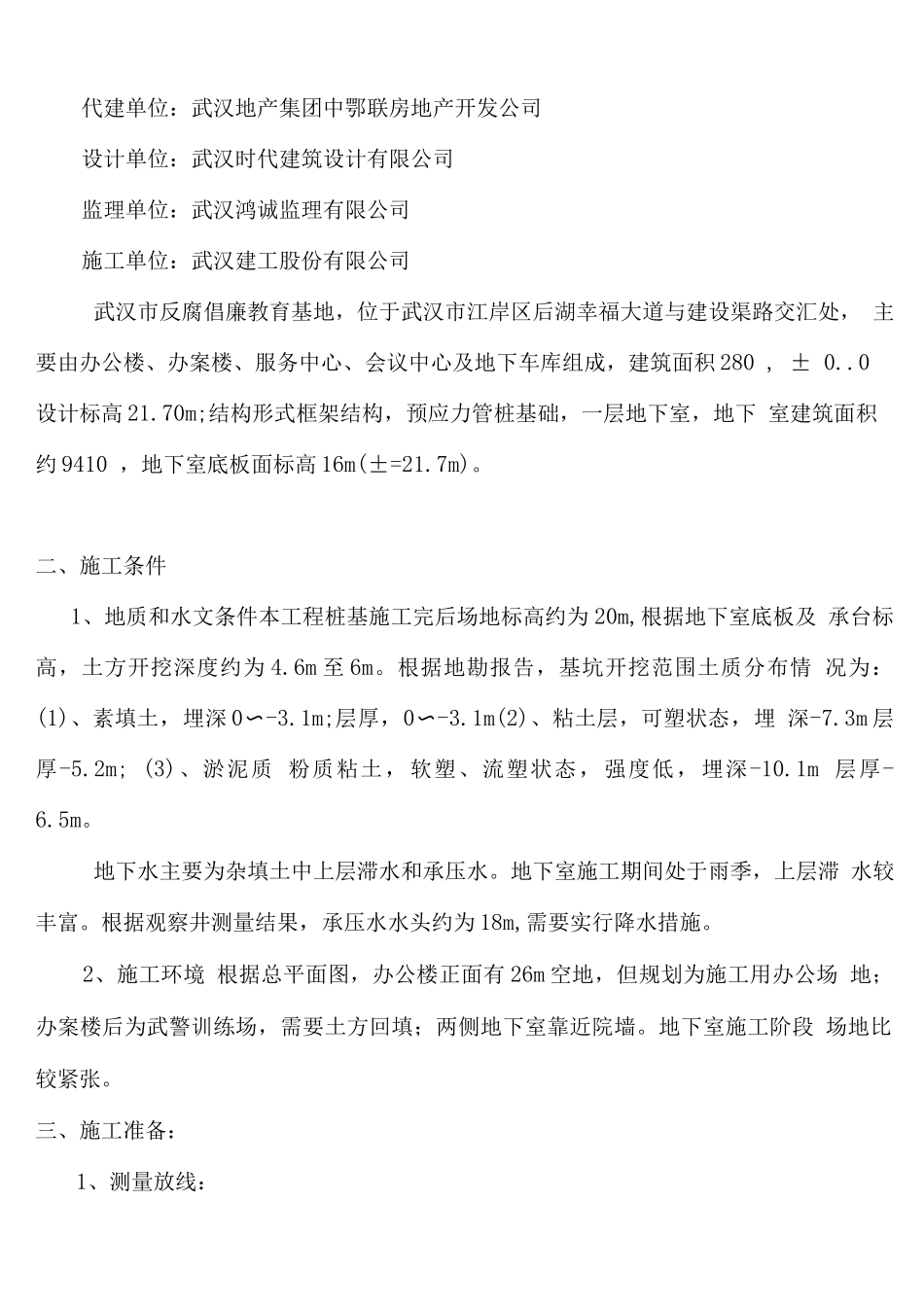

土方施工方案(修改稿)编制:审核:武汉建工股份有限公司 2025 年 9 月 2 日武汉市反腐倡廉教育基地工程土方施工方案一、工程概况业主单位:中国共产党武汉市纪律检查委员会项目名称:武汉市反腐倡廉教育基地代建单位:武汉地产集团中鄂联房地产开发公司设计单位:武汉时代建筑设计有限公司监理单位:武汉鸿诚监理有限公司施工单位:武汉建工股份有限公司武汉市反腐倡廉教育基地,位于武汉市江岸区后湖幸福大道与建设渠路交汇处, 主要由办公楼、办案楼、服务中心、会议中心及地下车库组成,建筑面积 280 , ± 0..0设计标高 21.70m;结构形式框架结构,预应力管桩基础,一层地下室,地下 室建筑面积约 9410 ,地下室底板面标高 16m(±=21.7m)。二、施工条件1、地质和水文条件本工程桩基施工完后场地标高约为 20m,根据地下室底板及 承台标高,土方开挖深度约为 4.6m 至 6m。根据地勘报告,基坑开挖范围土质分布情 况为:(1)、素填土,埋深 0〜-3.1m;层厚,0〜-3.1m(2)、粘土层,可塑状态,埋 深-7.3m 层厚-5.2m; (3)、淤泥质 粉质粘土,软塑、流塑状态,强度低,埋深-10.1m 层厚-6.5m。地下水主要为杂填土中上层滞水和承压水。地下室施工期间处于雨季,上层滞 水较丰富。根据观察井测量结果,承压水水头约为 18m,需要实行降水措施。2、施工环境 根据总平面图,办公楼正面有 26m 空地,但规划为施工用办公场 地;办案楼后为武警训练场,需要土方回填;两侧地下室靠近院墙。地下室施工阶段 场地比较紧张。三、施工准备:1、测量放线:土方开挖前,将场区内轴线控制点引出基坑外,固定在机具、机械施工活动区域 以外的公路和建筑物上,并埋钢钉或红油漆标志加以保护。基坑开挖放线工作由现场 主施工员负责,并请业主及监理工程师进行复核。按程序办理监理审定书面报告,并 签署明确的准许开挖。开挖过程中,利用边坡喷锚设置明显竖向标高标志,以方便挖土机械按设计标高开挖。2、现场道路和出入根据现场实际情况,基坑出入设在设计通往地下室通道处。为防止现场和道路 起尘,车辆带出泥土污染市政环境,施工场地进出入设置专门车辆冲洗及沉淀系统, 配备冲洗设备,派专人负责清扫冲洗车辆及道路污染物。场区内用砖渣铺填临时施工 道路,临时施工道路布置见附图,用于满足施工需要。3、施工用电夜间施工用固定四盏镝灯照明,辅助碘钨灯照明,主要通道及施工区域不留盲点。4、排水准备开挖前,在基坑周边砌筑排...
