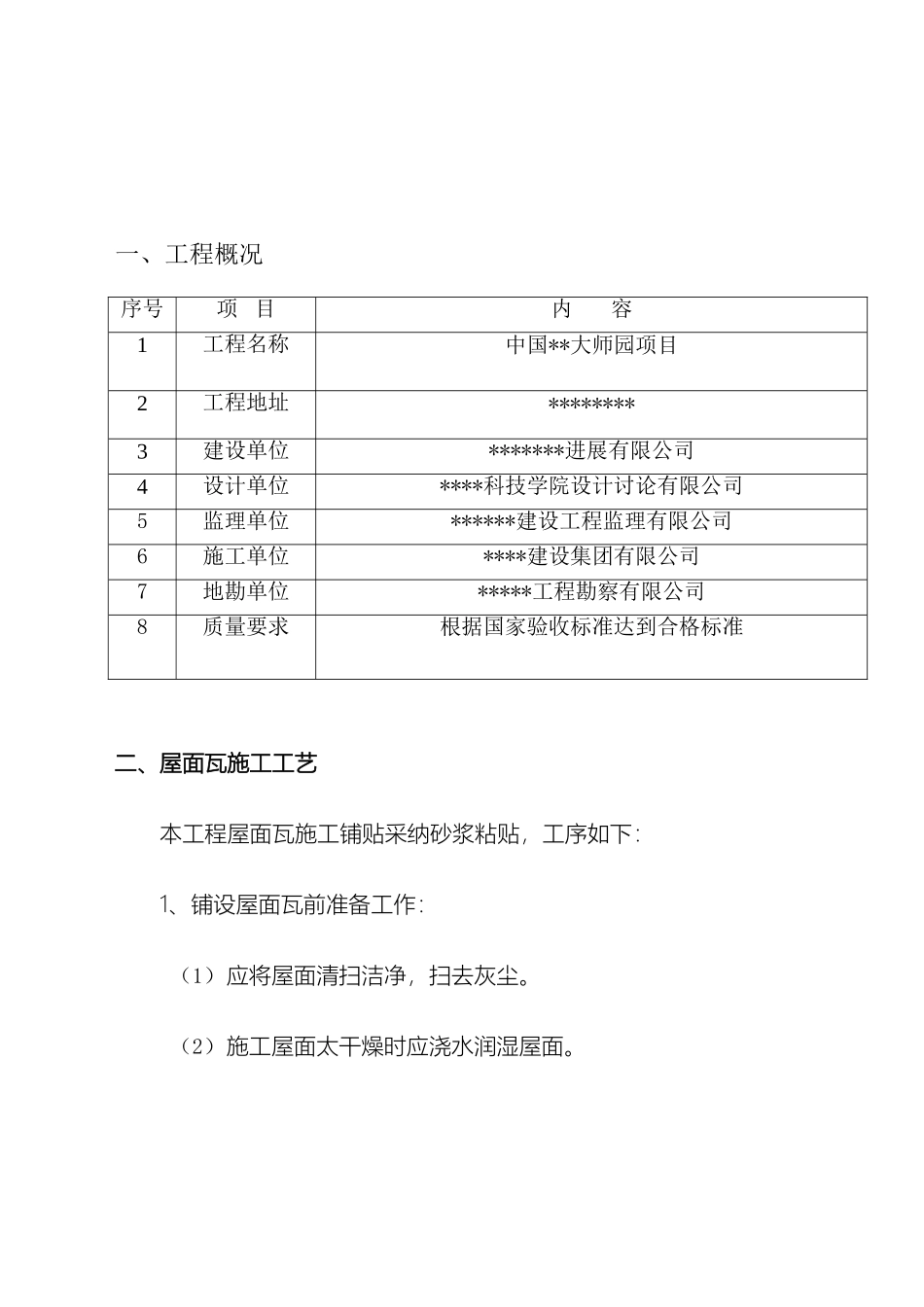

古建筑屋面瓦铺设施工方案中国****创意园项目屋面铺瓦施工方案编制单位:******有限公司一、工程概况序号项 目内 容1工程名称中国**大师园项目2工程地址********3建设单位*******进展有限公司4设计单位****科技学院设计讨论有限公司5监理单位******建设工程监理有限公司6施工单位****建设集团有限公司7地勘单位*****工程勘察有限公司8质量要求根据国家验收标准达到合格标准二、屋面瓦施工工艺本工程屋面瓦施工铺贴采纳砂浆粘贴,工序如下:1、铺设屋面瓦前准备工作:(1)应将屋面清扫洁净,扫去灰尘
(2)施工屋面太干燥时应浇水润湿屋面
(3)屋面应分好瓦档,做到上下垂直成 90 度状,先在檐口处铺设滴水瓦,然后铺底瓦,最后铺盖瓦,从下往上做
盖瓦和底瓦平齐
瓦片铺设完毕后应是横平竖直
(4)施工气温高于 5 度;(5)雨天不可施工(6)屋面结构层浇筑好后,防雷、找平层、防水层、保温层,保护层应施工完毕,并经甲方、监理验收合格后方能进行屋面瓦施工,最后一层屋面砂浆找平层用 1:3 砂浆找平,要求屋面平整;(7)进场瓦经甲方、监理验收合格
(8)瓦片切割机、墨斗、扫把、2~4 米长直方木条直楞板、卷尺等施工机具准备完毕
2:施工工序:1)要求:盖瓦和底瓦,按设计比例铺设
2)水泥砂浆搅拌:水泥、砂比例为 1:3 要确保砂浆具有可靠的粘结强度,用于打底铺设施工
3)屋面排瓦以底瓦坐中为准,底瓦是奇数盖瓦是偶数
4):铺设从檐口向脊推动
5):檐口应拉基准线,保证檐口整齐
瓦伸出墙面 5-7 公分
6)铺设时每一垄瓦应一次瓦到头,底瓦小头朝下,盖瓦大头朝下
从檐口铺至正脊或斜脊处,中间不留接头
每一垄瓦粘贴完后应用方木条调整对齐
7):屋面找平完成后排水沟处应比主屋面低 3~4cm,为确保排水效果,排水沟处保温板取消,确保铺设排水效果, 排水沟处应铺设排水沟瓦
