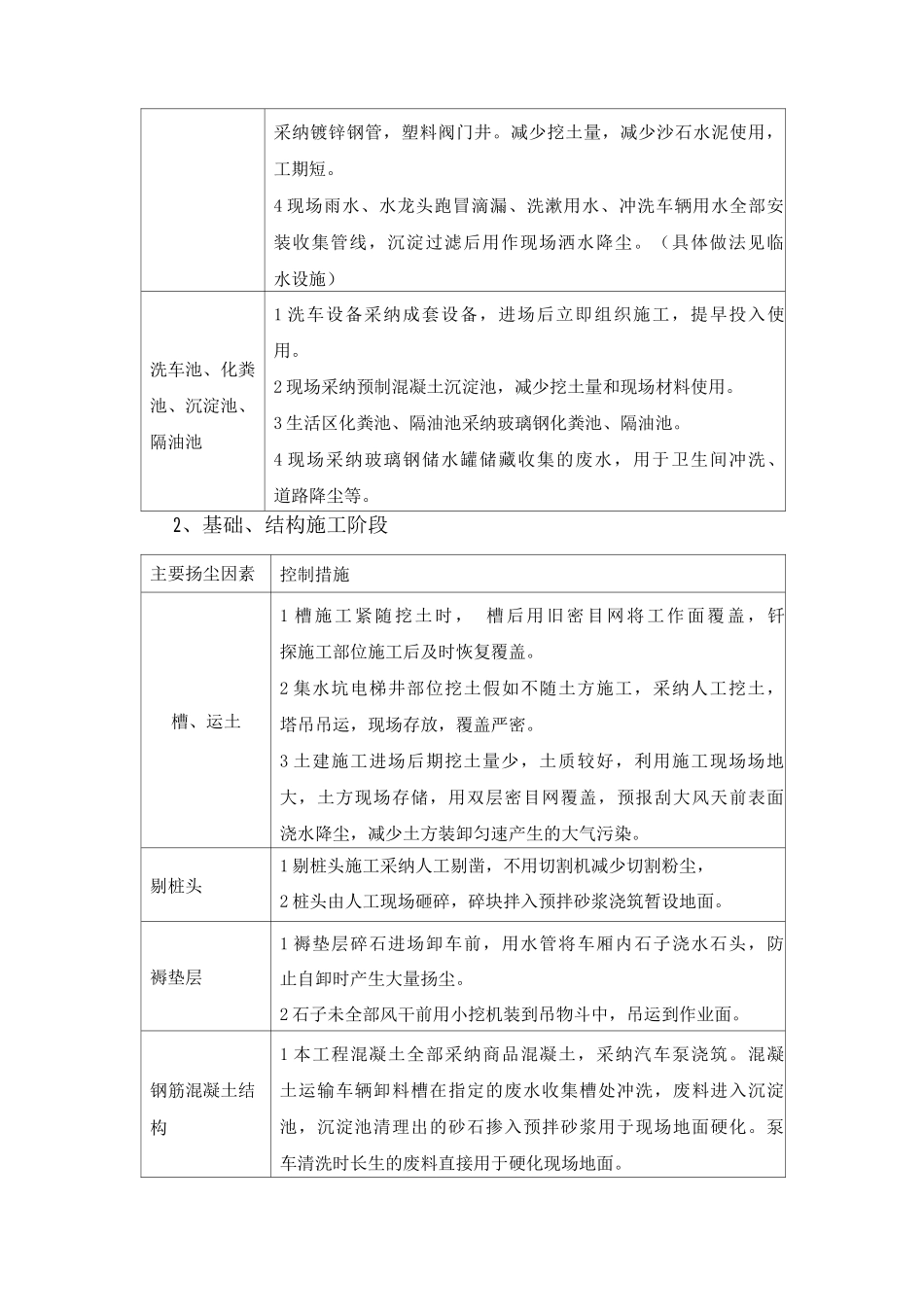

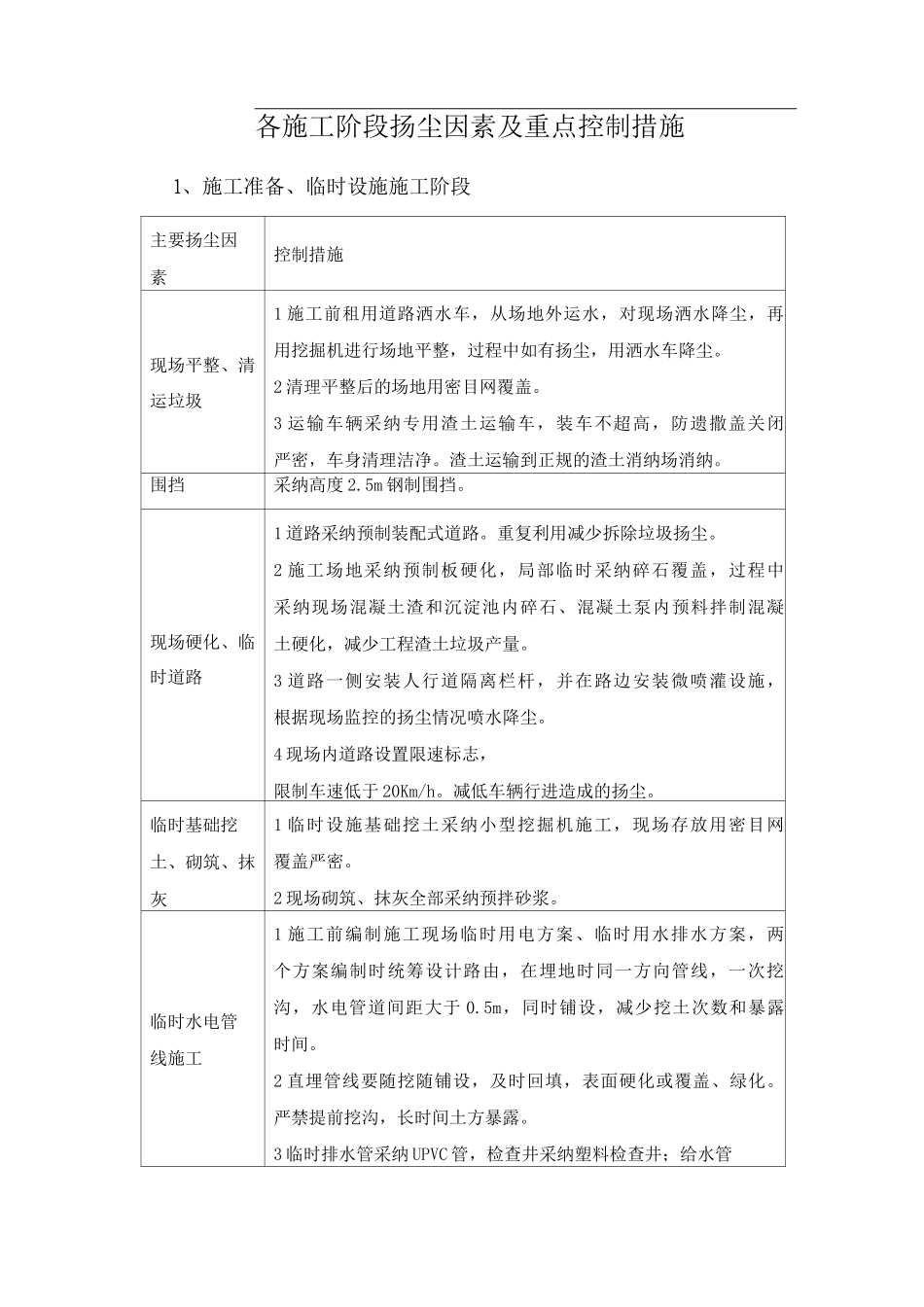

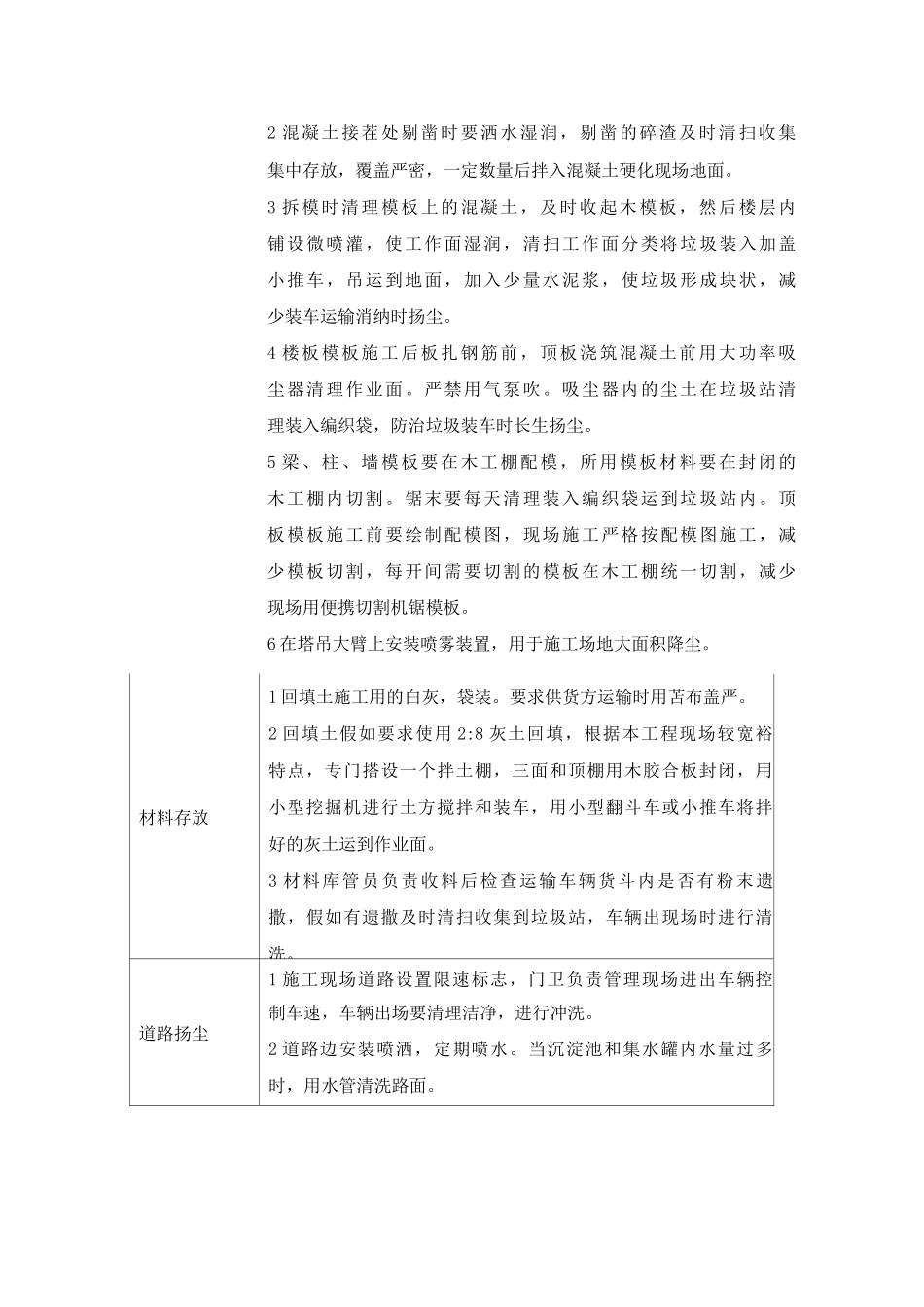

各施工阶段扬尘因素及重点控制措施1、施工准备、临时设施施工阶段主要扬尘因素控制措施现场平整、清运垃圾1 施工前租用道路洒水车,从场地外运水,对现场洒水降尘,再用挖掘机进行场地平整,过程中如有扬尘,用洒水车降尘
2 清理平整后的场地用密目网覆盖
3 运输车辆采纳专用渣土运输车,装车不超高,防遗撒盖关闭严密,车身清理洁净
渣土运输到正规的渣土消纳场消纳
围挡采纳高度 2
5m 钢制围挡
现场硬化、临时道路1 道路采纳预制装配式道路
重复利用减少拆除垃圾扬尘
2 施工场地采纳预制板硬化,局部临时采纳碎石覆盖,过程中采纳现场混凝土渣和沉淀池内碎石、混凝土泵内预料拌制混凝土硬化,减少工程渣土垃圾产量
3 道路一侧安装人行道隔离栏杆,并在路边安装微喷灌设施,根据现场监控的扬尘情况喷水降尘
4 现场内道路设置限速标志,限制车速低于 20Km/h
减低车辆行进造成的扬尘
临时基础挖土、砌筑、抹灰1 临时设施基础挖土采纳小型挖掘机施工,现场存放用密目网覆盖严密
2 现场砌筑、抹灰全部采纳预拌砂浆
临时水电管线施工1 施工前编制施工现场临时用电方案、临时用水排水方案,两个方案编制时统筹设计路由,在埋地时同一方向管线,一次挖沟,水电管道间距大于 0
5m,同时铺设,减少挖土次数和暴露时间
2 直埋管线要随挖随铺设,及时回填,表面硬化或覆盖、绿化
严禁提前挖沟,长时间土方暴露
3 临时排水管采纳 UPVC 管,检查井采纳塑料检查井;给水管采纳镀锌钢管,塑料阀门井
减少挖土量,减少沙石水泥使用,工期短
4 现场雨水、水龙头跑冒滴漏、洗漱用水、冲洗车辆用水全部安装收集管线,沉淀过滤后用作现场洒水降尘
(具体做法见临水设施)洗车池、化粪池、沉淀池、隔油池1 洗车设备采纳成套设备,进场后立即组织施工,提早投入使用
2 现场采纳预制混凝土沉淀池,减少挖土量和现场材料使用
3 生活区化粪池、隔油池采纳玻璃钢化
