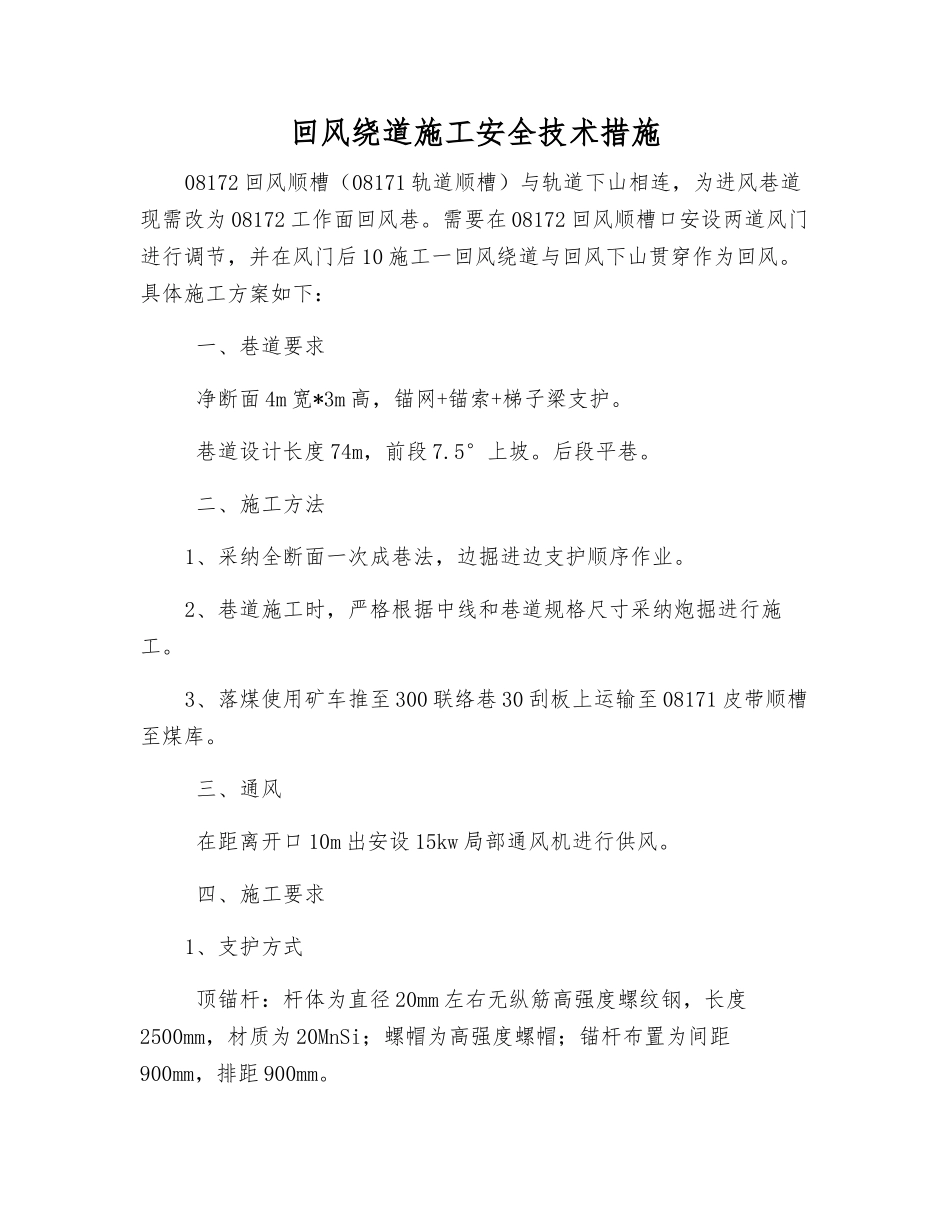

回风绕道施工安全技术措施08172 回风顺槽(08171 轨道顺槽)与轨道下山相连,为进风巷道现需改为 08172 工作面回风巷
需要在 08172 回风顺槽口安设两道风门进行调节,并在风门后 10 施工一回风绕道与回风下山贯穿作为回风
具体施工方案如下: 一、巷道要求 净断面 4m 宽*3m 高,锚网+锚索+梯子梁支护
巷道设计长度 74m,前段 7
二、施工方法1、采纳全断面一次成巷法,边掘进边支护顺序作业
2、巷道施工时,严格根据中线和巷道规格尺寸采纳炮掘进行施工
3、落煤使用矿车推至 300 联络巷 30 刮板上运输至 08171 皮带顺槽至煤库
三、通风 在距离开口 10m 出安设 15kw 局部通风机进行供风
四、施工要求1、支护方式 顶锚杆:杆体为直径 20mm 左右无纵筋高强度螺纹钢,长度2500mm,材质为 20MnSi;螺帽为高强度螺帽;锚杆布置为间距900mm,排距 900mm

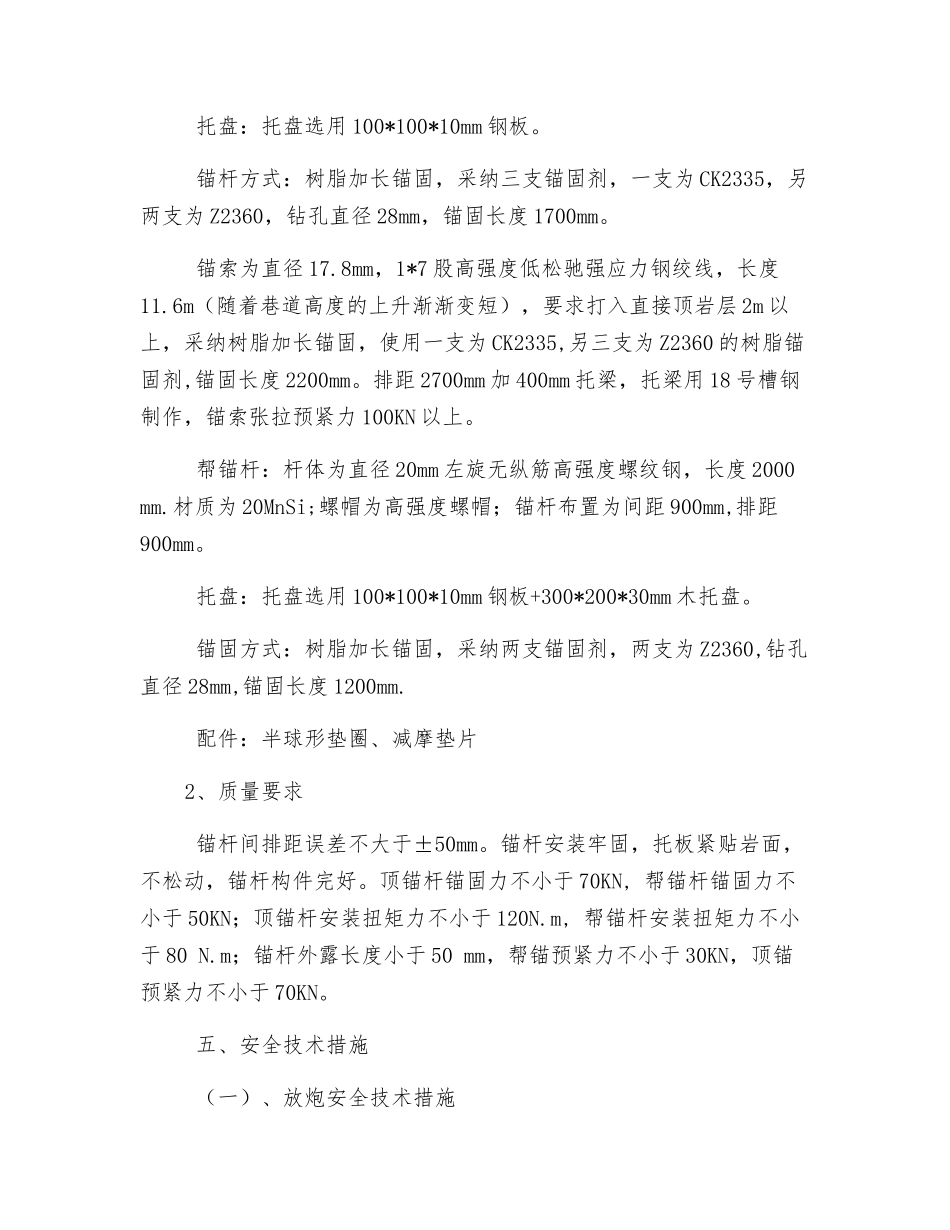

托盘:托盘选用 100*100*10mm 钢板
锚杆方式:树脂加长锚固,采纳三支锚固剂,一支为 CK2335,另两支为 Z2360,钻孔直径 28mm,锚固长度 1700mm
锚索为直径 17
8mm,1*7 股高强度低松驰强应力钢绞线,长度11
6m(随着巷道高度的上升渐渐变短),要求打入直接顶岩层 2m 以上,采纳树脂加长锚固,使用一支为 CK2335,另三支为 Z2360 的树脂锚固剂,锚固长度 2200mm
排距 2700mm 加 400mm 托梁,托梁用 18 号槽钢制作,锚索张拉预紧力 100KN 以上
帮锚杆:杆体为直径 20mm 左旋无纵筋高强度螺纹钢,长度 2000 mm
材质为 20MnSi;螺帽为高强度螺帽;锚杆布置为间距 900mm,排距900mm
托盘:托盘选用 100*100*10mm 钢板+300*200*30
