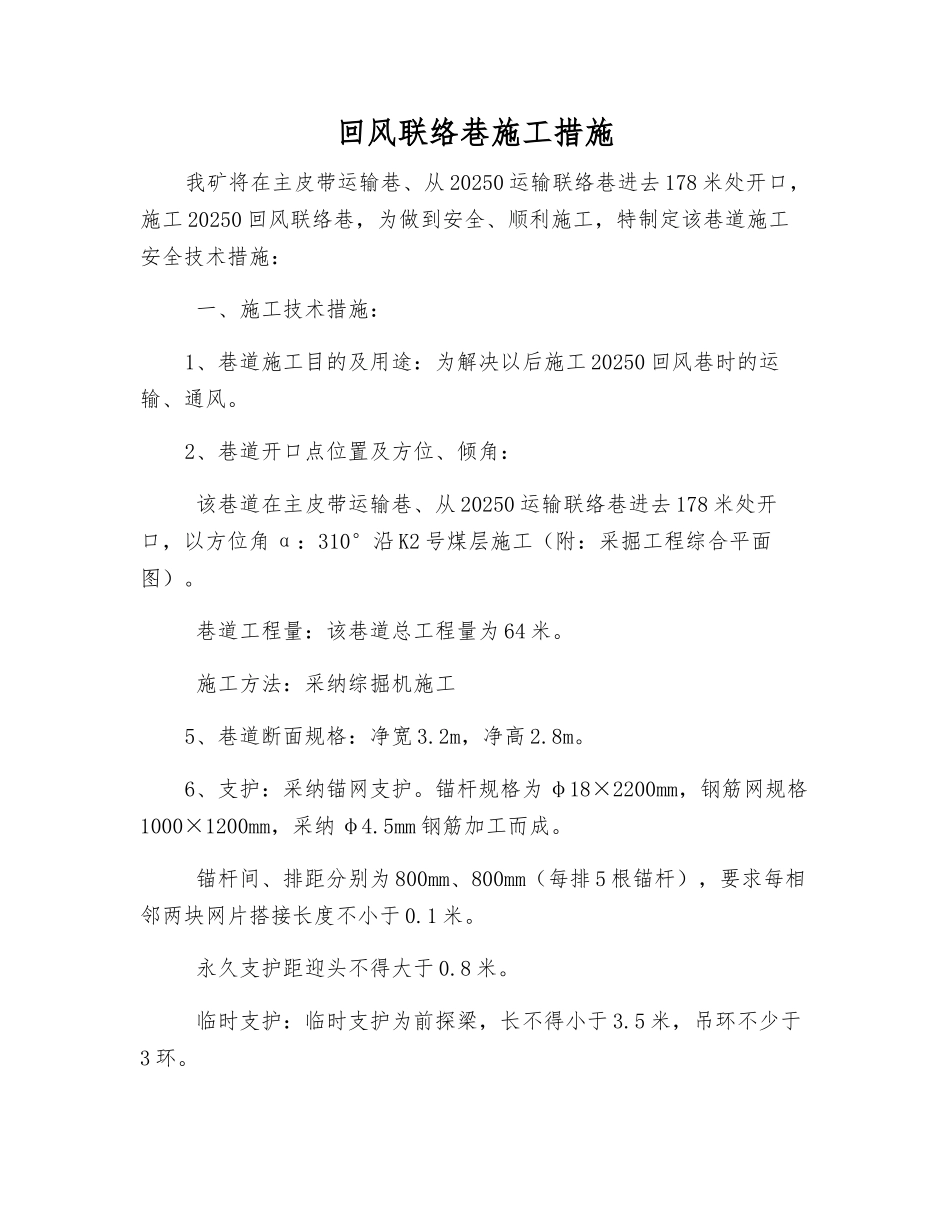

回风联络巷施工措施我矿将在主皮带运输巷、从 20250 运输联络巷进去 178 米处开口,施工 20250 回风联络巷,为做到安全、顺利施工,特制定该巷道施工安全技术措施: 一、施工技术措施:1、巷道施工目的及用途:为解决以后施工 20250 回风巷时的运输、通风
2、巷道开口点位置及方位、倾角: 该巷道在主皮带运输巷、从 20250 运输联络巷进去 178 米处开口,以方位角 α:310°沿 K2 号煤层施工(附:采掘工程综合平面图)
巷道工程量:该巷道总工程量为 64 米
施工方法:采纳综掘机施工5、巷道断面规格:净宽 3
2m,净高 2
6、支护:采纳锚网支护
锚杆规格为 φ18×2200mm,钢筋网规格1000×1200mm,采纳 φ4
5mm 钢筋加工而成
锚杆间、排距分别为 800mm、800mm(每排 5 根锚杆),要求每相邻两块网片搭接长度不小于 0
永久支护距迎头不得大于 0
临时支护:临时支护为前探梁,长不得小于 3
5 米,吊环不少于3 环

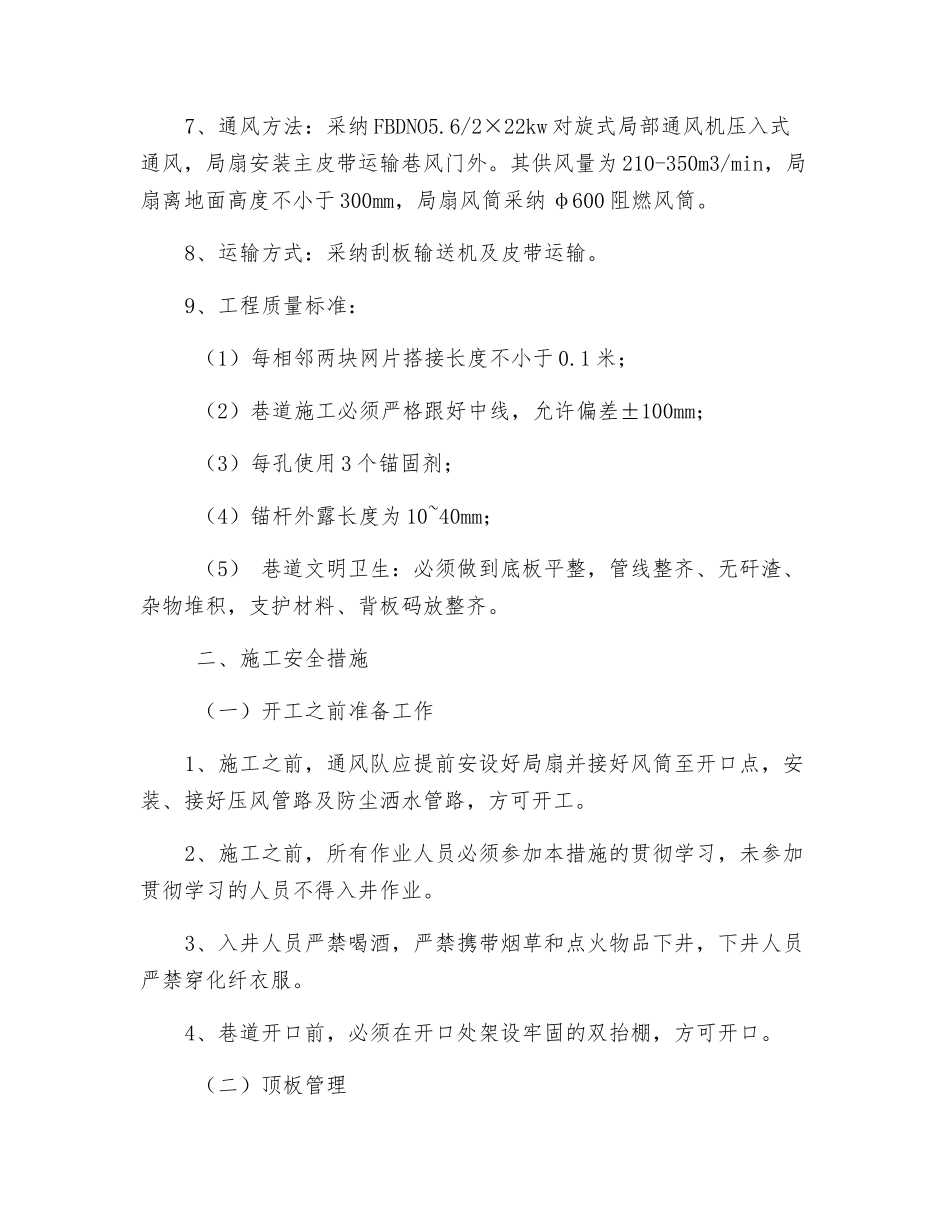

7、通风方法:采纳 FBDNO5
6/2×22kw 对旋式局部通风机压入式通风,局扇安装主皮带运输巷风门外
其供风量为 210-350m3/min,局扇离地面高度不小于 300mm,局扇风筒采纳 φ600 阻燃风筒
8、运输方式:采纳刮板输送机及皮带运输
9、工程质量标准: (1)每相邻两块网片搭接长度不小于 0
1 米; (2)巷道施工必须严格跟好中线,允许偏差±100mm; (3)每孔使用 3 个锚固剂; (4)锚杆外露长度为 10~40mm; (5) 巷道文明卫生:必须做到底板平整,管线整齐、无矸渣、杂物堆积,支护材料、背板码放整齐

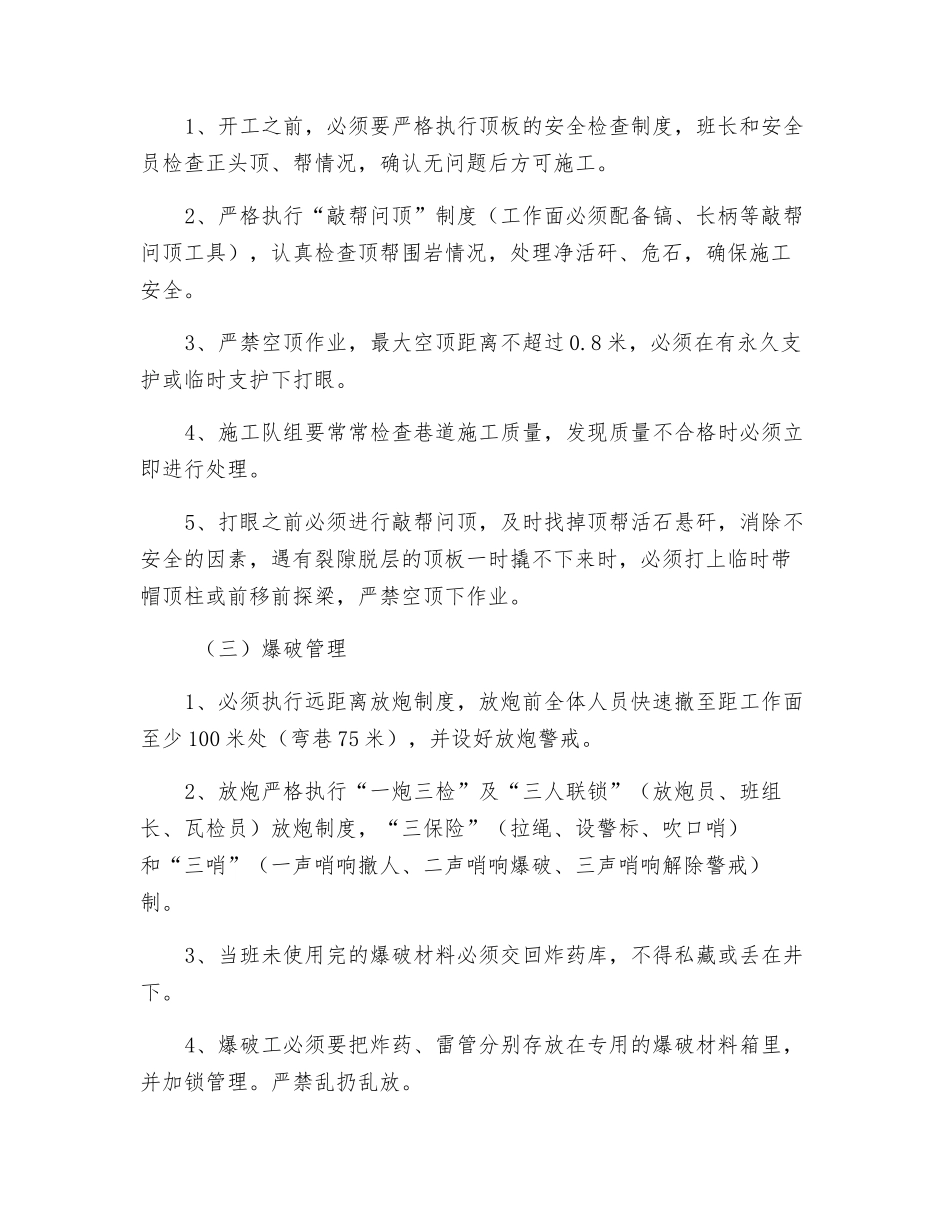

二、施工安全措施 (一)开工之前准备工作1、施工之前,通风队应提前安设好局扇并接好风筒至开口点,安装、接好压风管路及防尘洒水管路,方可开工
