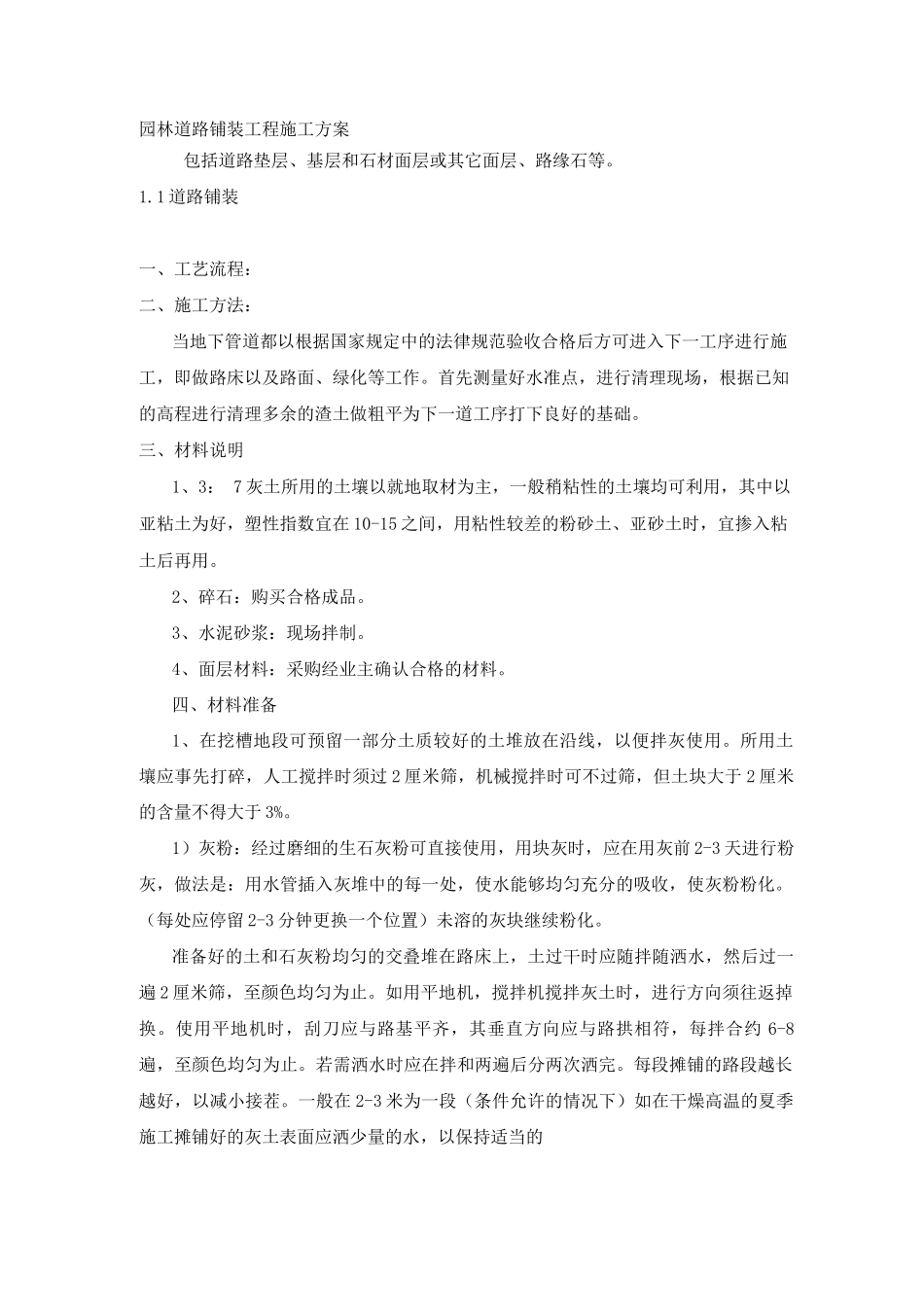

园林道路铺装工程施工方案包括道路垫层、基层和石材面层或其它面层、路缘石等
1 道路铺装一、工艺流程:二、施工方法:当地下管道都以根据国家规定中的法律规范验收合格后方可进入下一工序进行施工,即做路床以及路面、绿化等工作
首先测量好水准点,进行清理现场,根据已知的高程进行清理多余的渣土做粗平为下一道工序打下良好的基础
三、材料说明1、3: 7 灰土所用的土壤以就地取材为主,一般稍粘性的土壤均可利用,其中以亚粘土为好,塑性指数宜在 10-15 之间,用粘性较差的粉砂土、亚砂土时,宜掺入粘土后再用
2、碎石:购买合格成品
3、水泥砂浆:现场拌制
4、面层材料:采购经业主确认合格的材料
四、材料准备1、在挖槽地段可预留一部分土质较好的土堆放在沿线,以便拌灰使用
所用土壤应事先打碎,人工搅拌时须过 2 厘米筛,机械搅拌时可不过筛,但土块大于 2 厘米的含量不得大于 3%
1)灰粉:经过磨细的生石灰粉可直接使用,用块灰时,应在用灰前 2-3 天进行粉灰,做法是:用水管插入灰堆中的每一处,使水能够均匀充分的吸收,使灰粉粉化
(每处应停留 2-3 分钟更换一个位置)未溶的灰块继续粉化
准备好的土和石灰粉均匀的交叠堆在路床上,土过干时应随拌随洒水,然后过一遍 2 厘米筛,至颜色均匀为止
如用平地机,搅拌机搅拌灰土时,进行方向须往返掉换
使用平地机时,刮刀应与路基平齐,其垂直方向应与路拱相符,每拌合约 6-8遍,至颜色均匀为止
若需洒水时应在拌和两遍后分两次洒完
每段摊铺的路段越长越好,以减小接茬

一般在 2-3 米为一段(条件允许的情况下)如在干燥高温的夏季施工摊铺好的灰土表面应洒少量的水,以保持适当的2、厚度允许偏差±1 0%,但不得大于±2 cm3、纵横断高程允许偏差士 2 cm4、宽度不得小于设计宽度5、外观、表面坚实、平顺、均匀一致,重型碾压机开过后无明显轮迹
以上基层每层均需自测
