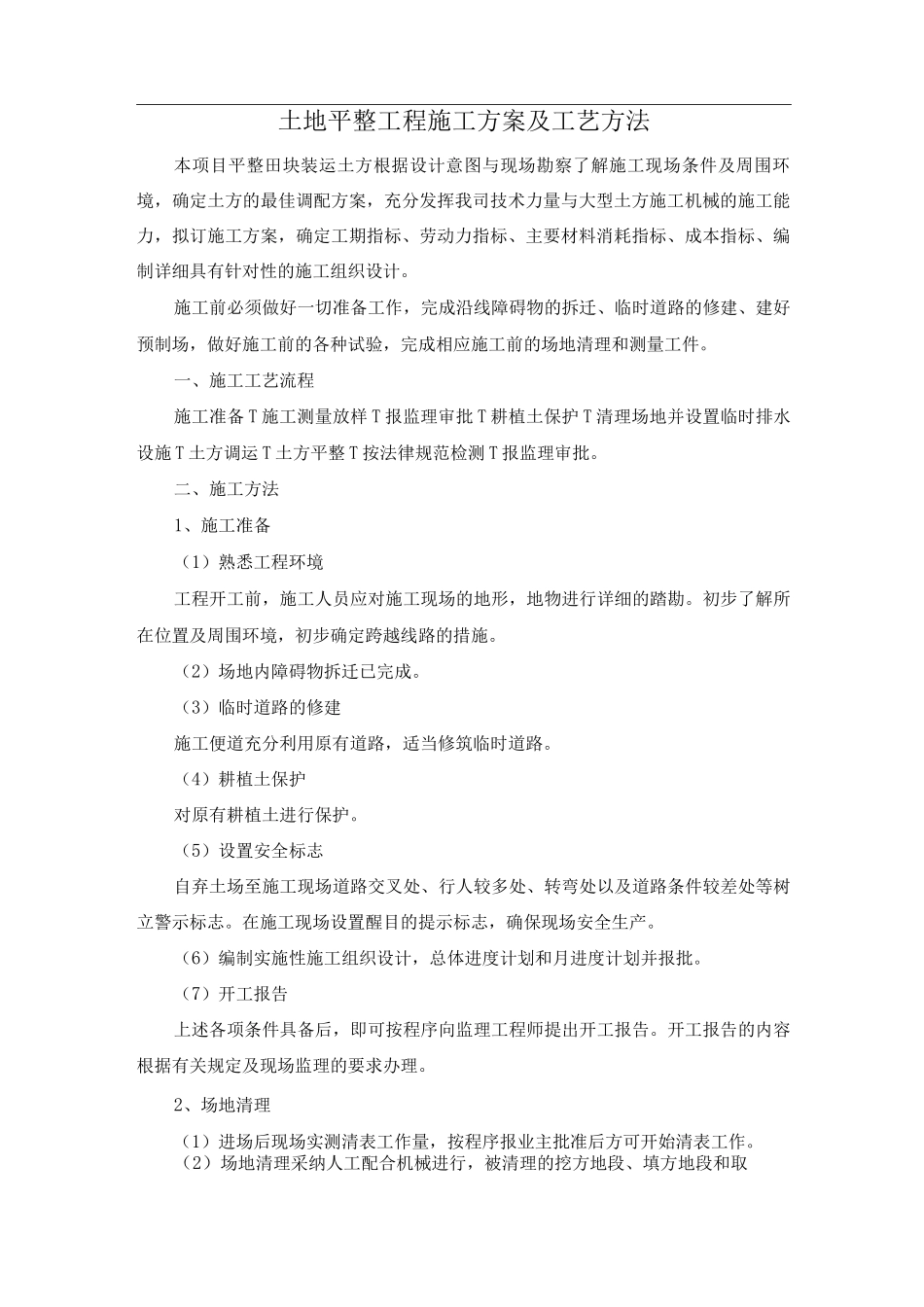

土地平整工程施工方案及工艺方法本项目平整田块装运土方根据设计意图与现场勘察了解施工现场条件及周围环境,确定土方的最佳调配方案,充分发挥我司技术力量与大型土方施工机械的施工能力,拟订施工方案,确定工期指标、劳动力指标、主要材料消耗指标、成本指标、编制详细具有针对性的施工组织设计
施工前必须做好一切准备工作,完成沿线障碍物的拆迁、临时道路的修建、建好预制场,做好施工前的各种试验,完成相应施工前的场地清理和测量工件
一、施工工艺流程施工准备 T 施工测量放样 T 报监理审批 T 耕植土保护 T 清理场地并设置临时排水设施 T 土方调运 T 土方平整 T 按法律规范检测 T 报监理审批
二、施工方法1、施工准备(1)熟悉工程环境工程开工前,施工人员应对施工现场的地形,地物进行详细的踏勘
初步了解所在位置及周围环境,初步确定跨越线路的措施
(2)场地内障碍物拆迁已完成
(3)临时道路的修建施工便道充分利用原有道路,适当修筑临时道路
(4)耕植土保护对原有耕植土进行保护
(5)设置安全标志自弃土场至施工现场道路交叉处、行人较多处、转弯处以及道路条件较差处等树立警示标志
在施工现场设置醒目的提示标志,确保现场安全生产
(6)编制实施性施工组织设计,总体进度计划和月进度计划并报批
(7)开工报告上述各项条件具备后,即可按程序向监理工程师提出开工报告
开工报告的内容根据有关规定及现场监理的要求办理

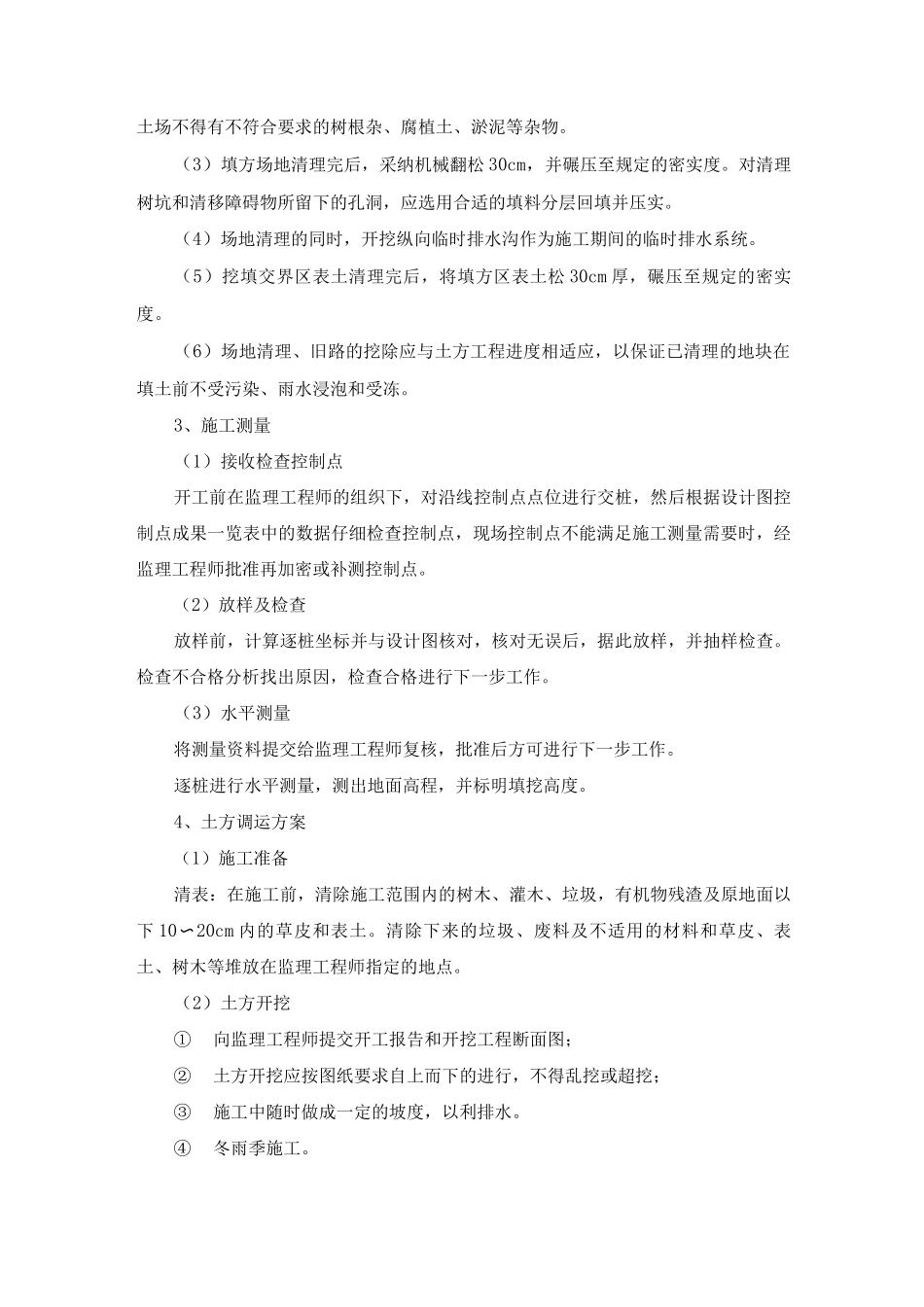

2、场地清理(1)进场后现场实测清表工作量,按程序报业主批准后方可开始清表工作
(2)场地清理采纳人工配合机械进行,被清理的挖方地段、填方地段和取土场不得有不符合要求的树根杂、腐植土、淤泥等杂物
(3)填方场地清理完后,采纳机械翻松 30cm,并碾压至规定的密实度
对清理树坑和清移障碍物所留下的孔洞,应选用合适的填料分层回填并压实

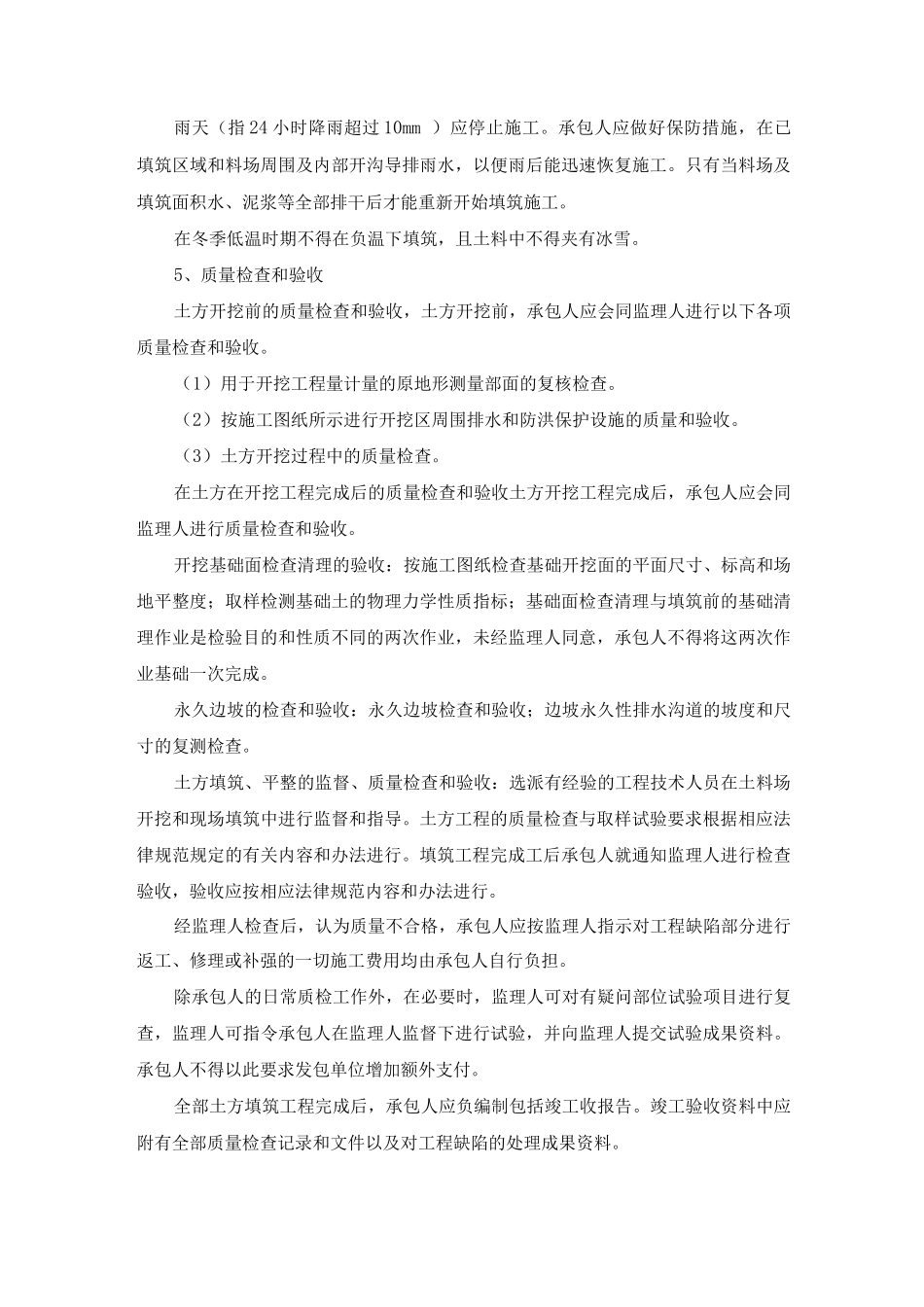

(4)场地清理的同时,开挖纵向临时排水沟作为施工期间的临时排水系统
