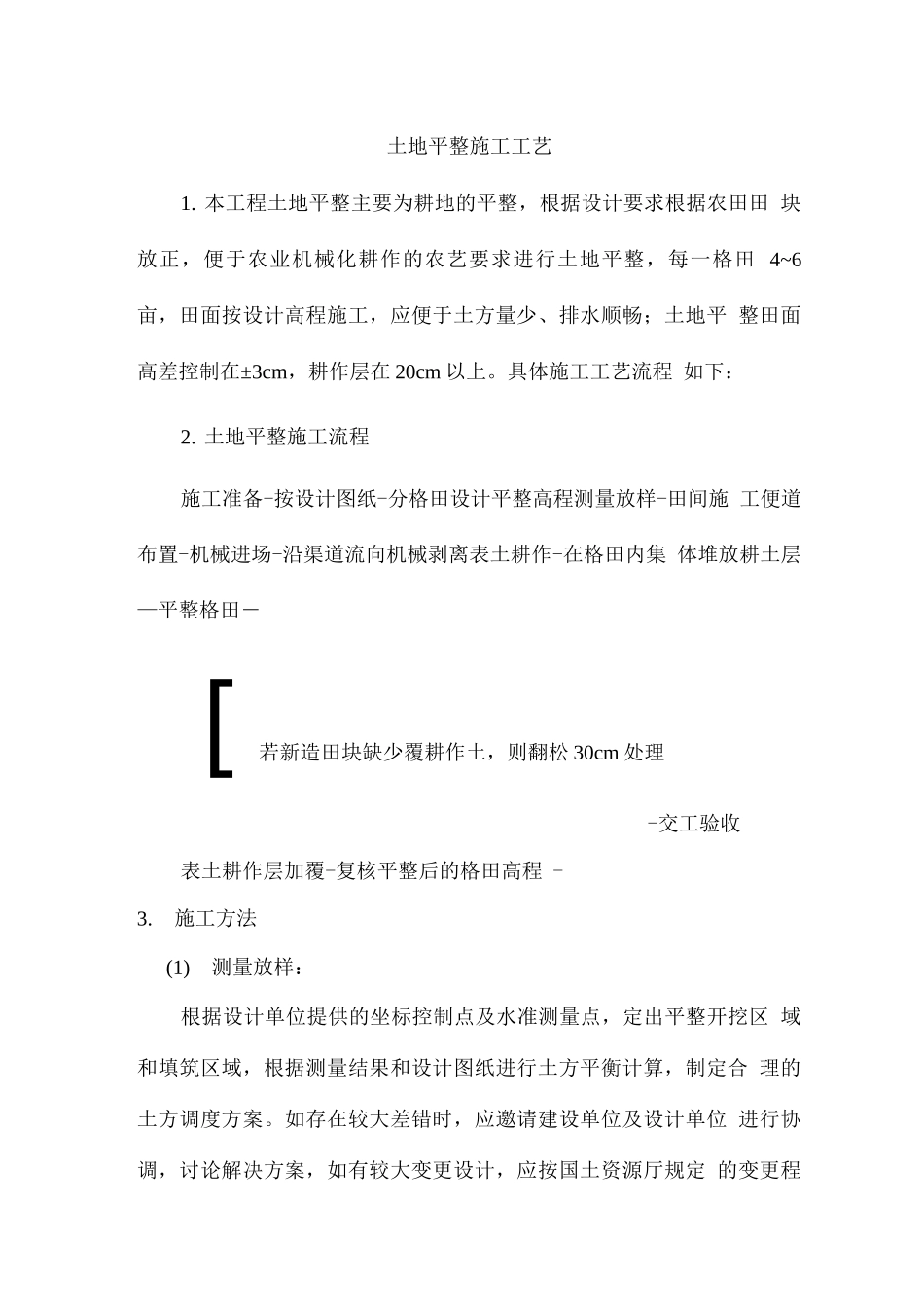

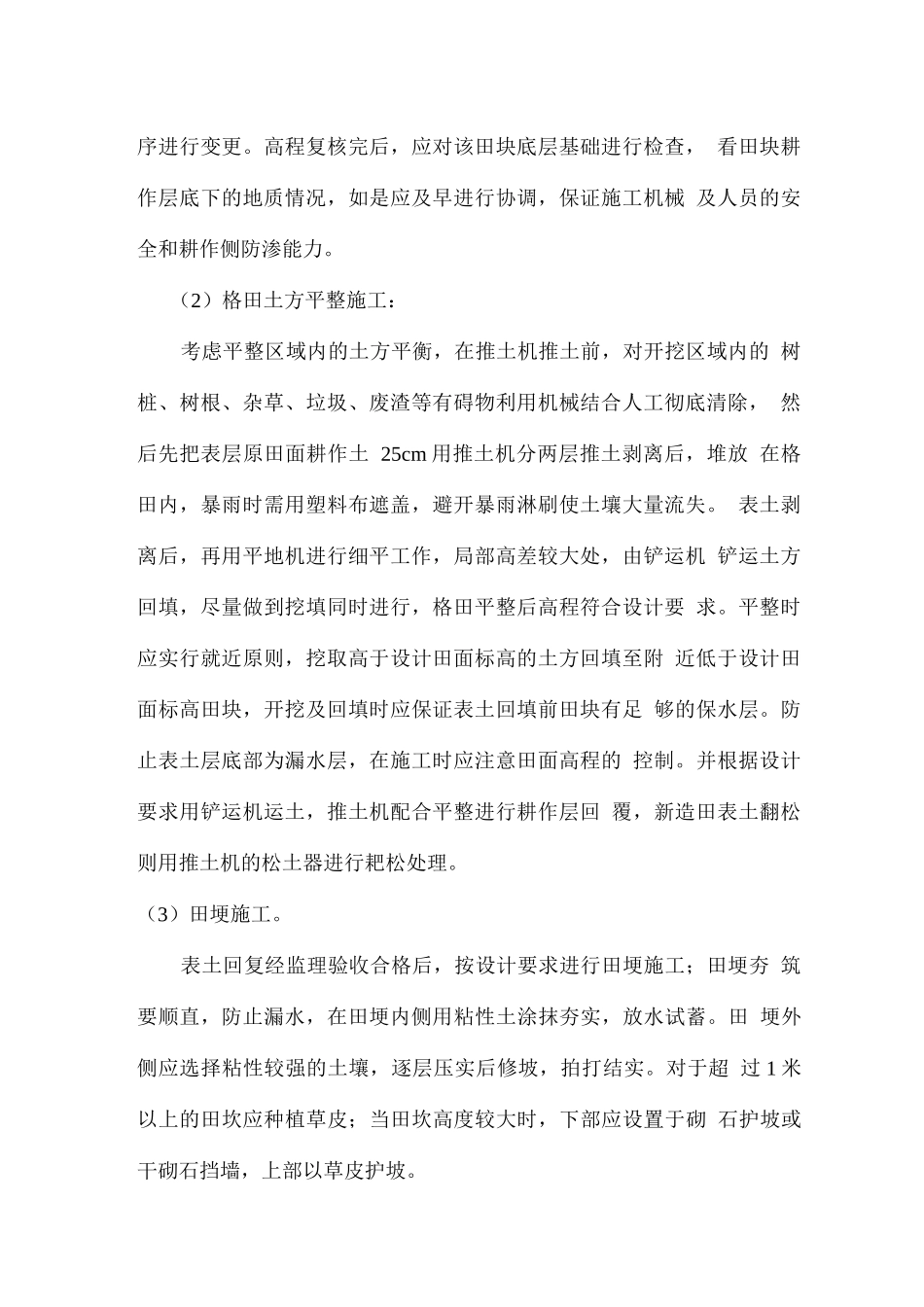

土地平整施工工艺1. 本工程土地平整主要为耕地的平整,根据设计要求根据农田田 块放正,便于农业机械化耕作的农艺要求进行土地平整,每一格田 4~6亩,田面按设计高程施工,应便于土方量少、排水顺畅;土地平 整田面高差控制在±3cm,耕作层在 20cm 以上。具体施工工艺流程 如下:2. 土地平整施工流程施工准备-按设计图纸-分格田设计平整高程测量放样-田间施 工便道布置-机械进场-沿渠道流向机械剥离表土耕作-在格田内集 体堆放耕土层—平整格田―[ 若新造田块缺少覆耕作土,则翻松 30cm 处理-交工验收表土耕作层加覆-复核平整后的格田高程 -3.施工方法(1)测量放样:根据设计单位提供的坐标控制点及水准测量点,定出平整开挖区 域和填筑区域,根据测量结果和设计图纸进行土方平衡计算,制定合 理的土方调度方案。如存在较大差错时,应邀请建设单位及设计单位 进行协调,讨论解决方案,如有较大变更设计,应按国土资源厅规定 的变更程序进行变更。高程复核完后,应对该田块底层基础进行检查, 看田块耕作层底下的地质情况,如是应及早进行协调,保证施工机械 及人员的安全和耕作侧防渗能力。(2)格田土方平整施工:考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内的 树桩、树根、杂草、垃圾、废渣等有碍物利用机械结合人工彻底清除, 然后先把表层原田面耕作土 25cm 用推土机分两层推土剥离后,堆放 在格田内,暴雨时需用塑料布遮盖,避开暴雨淋刷使土壤大量流失。 表土剥离后,再用平地机进行细平工作,局部高差较大处,由铲运机 铲运土方回填,尽量做到挖填同时进行,格田平整后高程符合设计要 求。平整时应实行就近原则,挖取高于设计田面标高的土方回填至附 近低于设计田面标高田块,开挖及回填时应保证表土回填前田块有足 够的保水层。防止表土层底部为漏水层,在施工时应注意田面高程的 控制。并根据设计要求用铲运机运土,推土机配合平整进行耕作层回 覆,新造田表土翻松则用推土机的松土器进行耙松处理。(3)田埂施工。表土回复经监理验收合格后,按设计要求进行田埂施工;田埂夯 筑要顺直,防止漏水,在田埂内侧用粘性土涂抹夯实,放水试蓄。田 埂外侧应选择粘性较强的土壤,逐层压实后修坡,拍打结实。对于超 过 1 米以上的田坎应种植草皮;当田坎高度较大时,下部应设置于砌 石护坡或干砌石挡墙,上部以草皮护坡。
