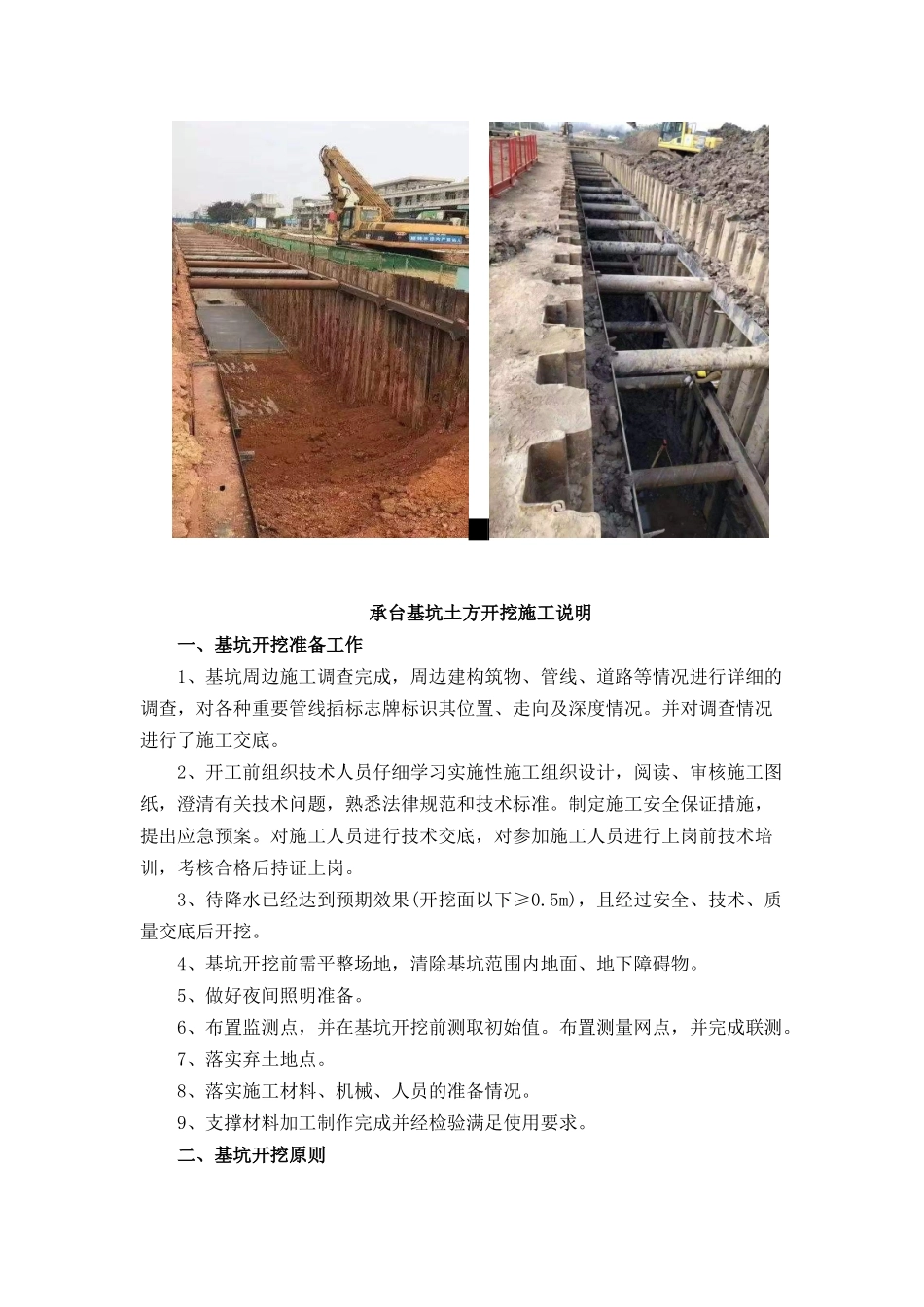

土方工程施工说明书及附图污水沟槽土方开挖施工说明一、土方施工说明基坑开挖时应严格遵守“分层开挖,先撑后挖,严禁超挖"的原则
为更好地控制基坑开挖过程的围护体变形并确保基坑安全,本基坑工程土方开挖和支撑的施工工序应根据分区、分块、对称、平衡的原则制定,均衡分层的进行,施工应制定有序合理的开挖方案,严禁超挖,同时在施工过程中尽可能缩短围护体无支撑暴露时间
支护施工前应对支护范围管网进行详细调查,必要时增加物探等措施,确保现状管线安全并预留需接入管线洞口,开挖至现状管线附近应对现状管线进行必要的支撑保护
若现状管线需保通,则应编制专项施工方案

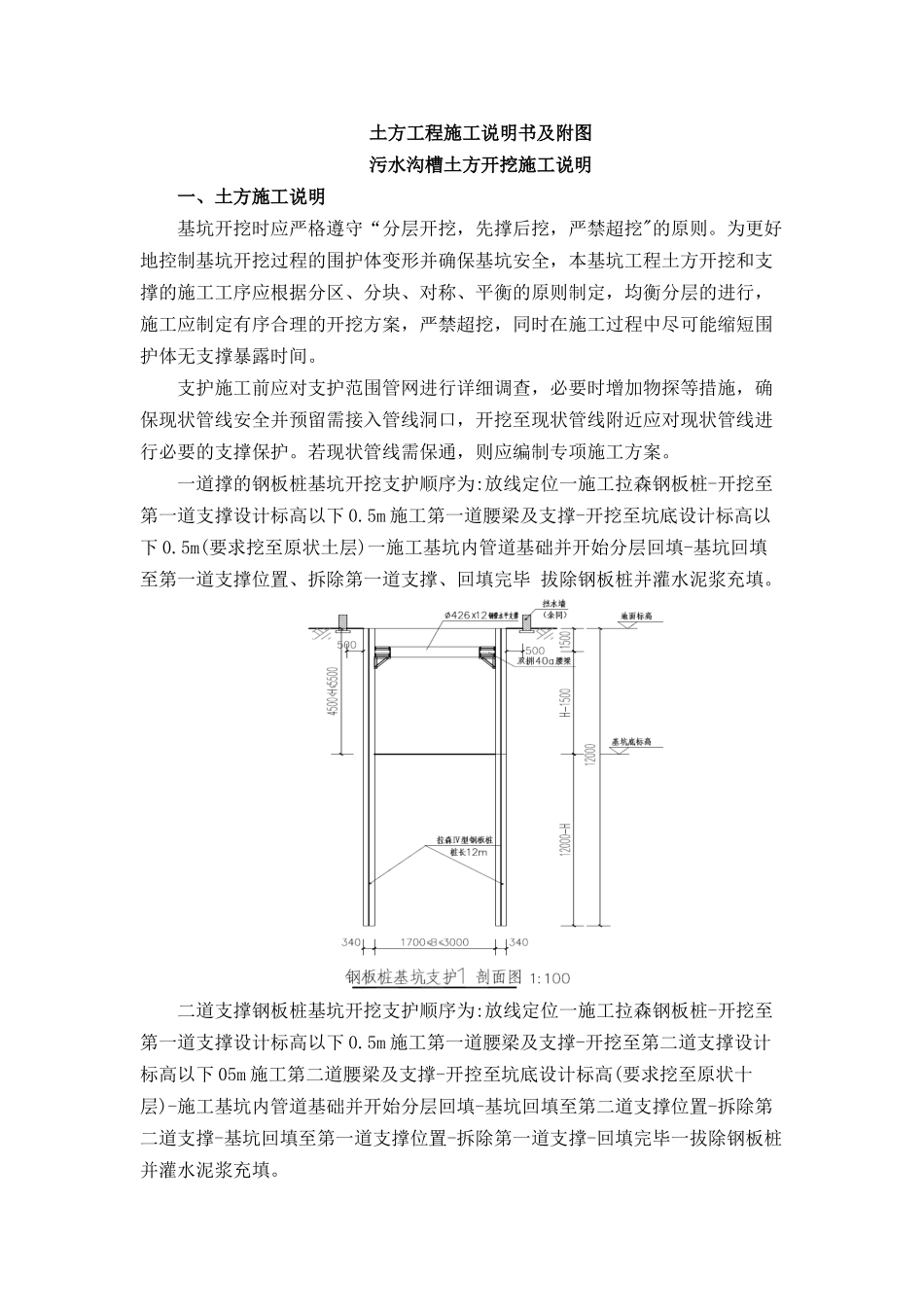

一道撑的钢板桩基坑开挖支护顺序为:放线定位一施工拉森钢板桩-开挖至第一道支撑设计标高以下 0
5m 施工第一道腰梁及支撑-开挖至坑底设计标高以下 0
5m(要求挖至原状土层)一施工基坑内管道基础并开始分层回填-基坑回填至第一道支撑位置、拆除第一道支撑、回填完毕 拔除钢板桩并灌水泥浆充填
二道支撑钢板桩基坑开挖支护顺序为:放线定位一施工拉森钢板桩-开挖至第一道支撑设计标高以下 0
5m 施工第一道腰梁及支撑-开挖至第二道支撑设计标高以下 05m 施工第二道腰梁及支撑-开控至坑底设计标高(要求挖至原状十层)-施工基坑内管道基础并开始分层回填-基坑回填至第二道支撑位置-拆除第二道支撑-基坑回填至第一道支撑位置-拆除第一道支撑-回填完毕一拔除钢板桩并灌水泥浆充填

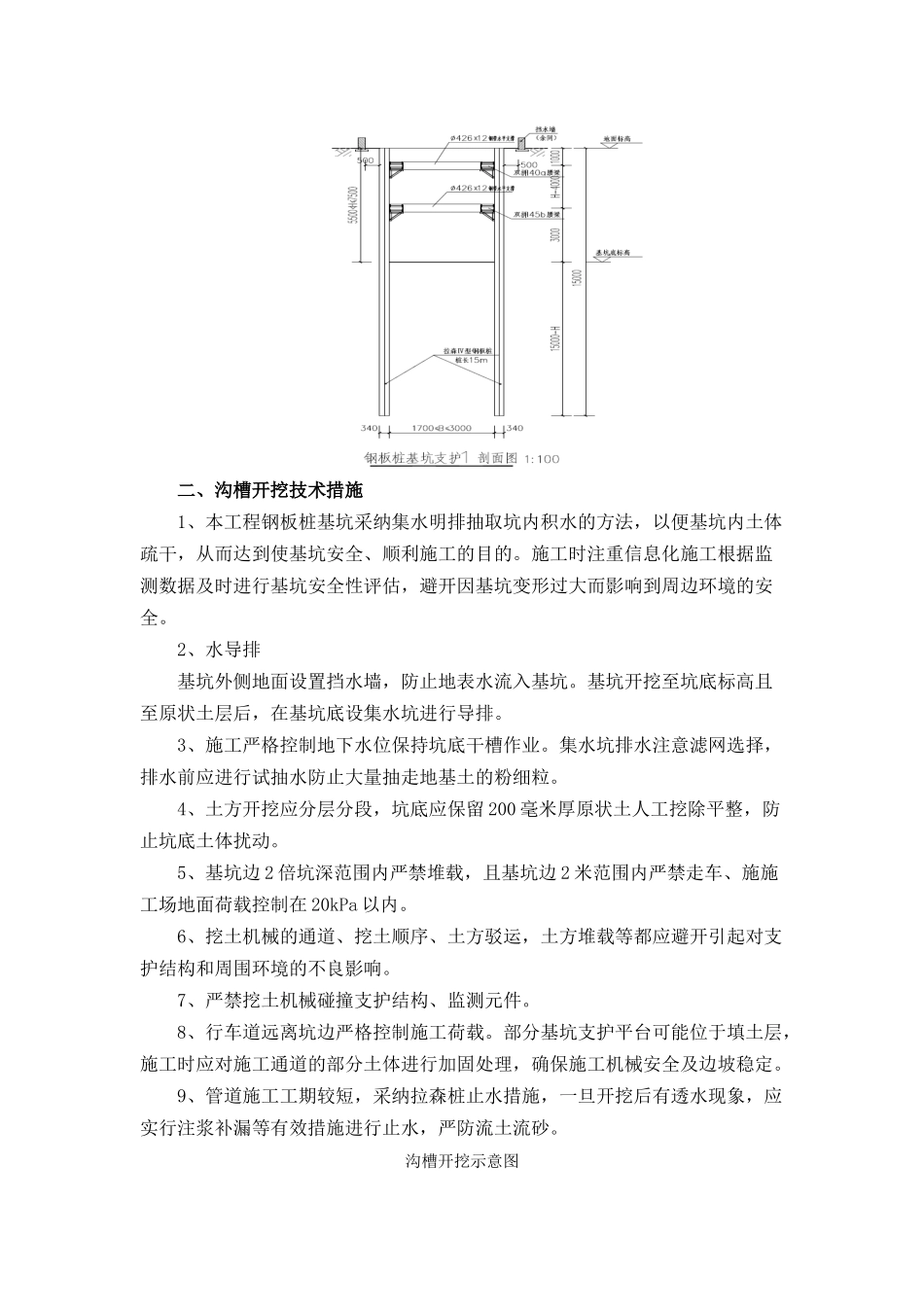

二、沟槽开挖技术措施1、本工程钢板桩基坑采纳集水明排抽取坑内积水的方法,以便基坑内土体疏干,从而达到使基坑安全、顺利施工的目的
施工时注重信息化施工根据监测数据及时进行基坑安全性评估,避开因基坑变形过大而影响到周边环境的安全
2、水导排基坑外侧地面设置挡水墙,防止地表水流入基坑
基坑开挖至坑底标高且至原状土层后,在基坑底设集水坑进行导排
3、施工严格控制地下水位保持坑底干槽作业
