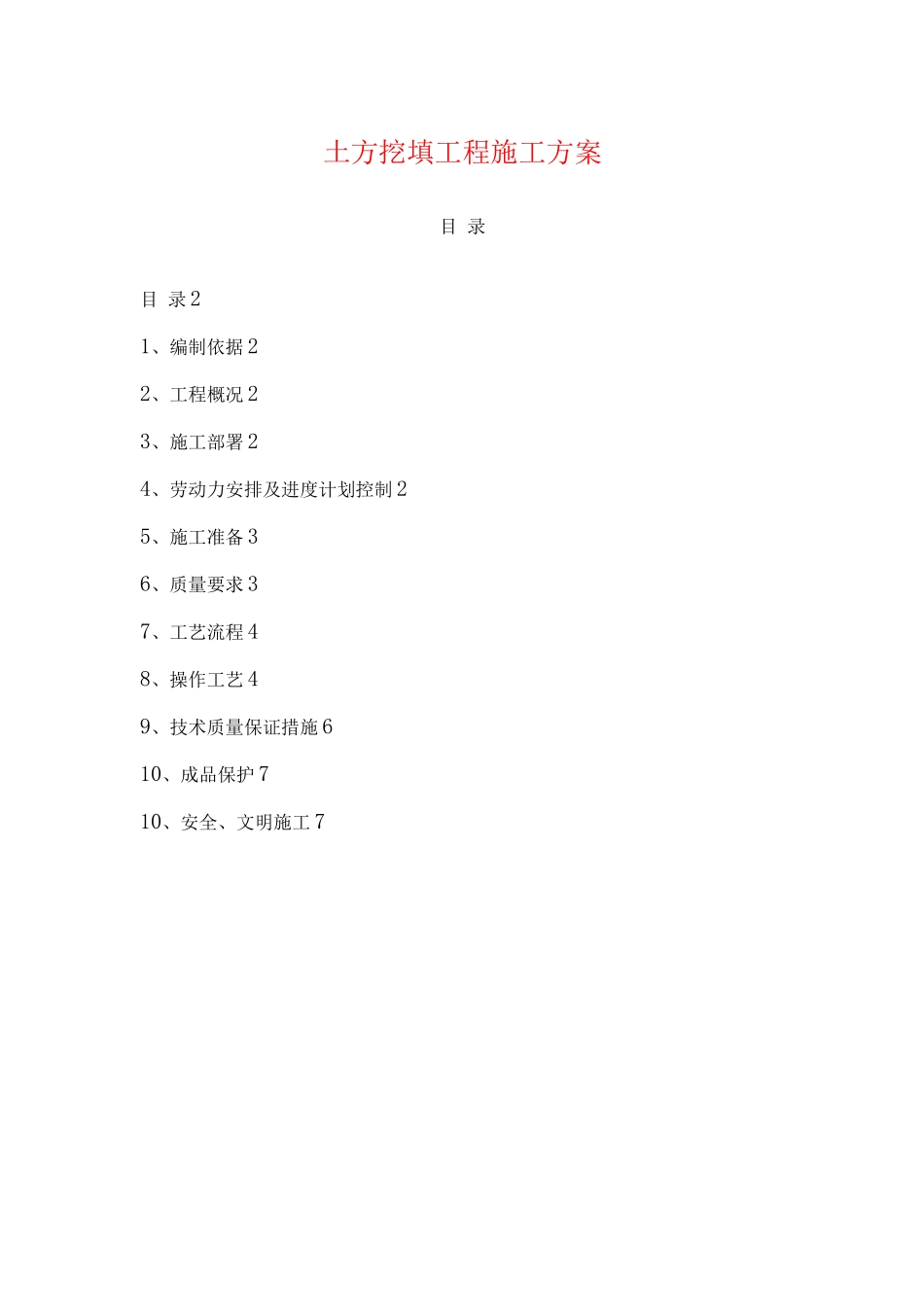

土方挖填工程施工方案目 录目 录 21、编制依据 22、工程概况 23、施工部署 24、劳动力安排及进度计划控制 25、施工准备 36、质量要求 37、工艺流程 48、操作工艺 49、技术质量保证措施 610、成品保护 710、安全、文明施工 71、编制依据1
1XX 有限公司新建厂房工程施工组织设计及相关法律规范工程施工组织设计;建筑工程质量验收施工法律规范
2、施工图图纸名称图纸编号出图日期工程施工图基础平面图27
3、主要规程、法律规范、标准名称编号住宅建筑法律规范GB50368-25民用建筑设计通则GB50352-252、工程概况XX 压缩机(乂乂)有限公司新建厂房工程座落于 XX 市武清区开源道与泉汇路交,工程是由 XX 压缩机有限公司投资兴建,由 XX 市颐和城市建筑设计有限公司设计的
本工程总建筑面积 11679m2
建设单位:XX 压缩机有限公司,施工单位:XXXX 二建集团有限公司 XX 分公司,设计单位:XX 市颐和城市建筑设计有限公司
3、施工部署本工程结构施工工期较紧,工程质量要求高,拟采纳挖掘机一台,分两阶段挖土,拟将 1 — 7 轴作为第一个挖土阶段,8 — 19 轴为第二挖土阶段,后续工作依次进行,在基础各项工序做完并经过甲方、监理验收合格方可进行土方回填的施工,土方回填的施工段划分同土方开挖
4、劳动力安排、施工机具及进度计划控制(1)、为了确保工期,保证质量,本工程设立工长一名,负责整个回填土工程的施工协调管理
(2)、劳动力计划(附表 3-1)劳动力计划 附表 3-1工种人数责任泥工25人工挖土部分施工和回填土施工(3)、流水段划分:本工程设置 2 个流水段
(4)、工程进度安排:严格执行施工组织设计总体进度控制计划,确保挖土在 5 天内完成,回填土的施工确保 3 天内完成
5、施工准备(一)作业条件1、土方开挖(1
