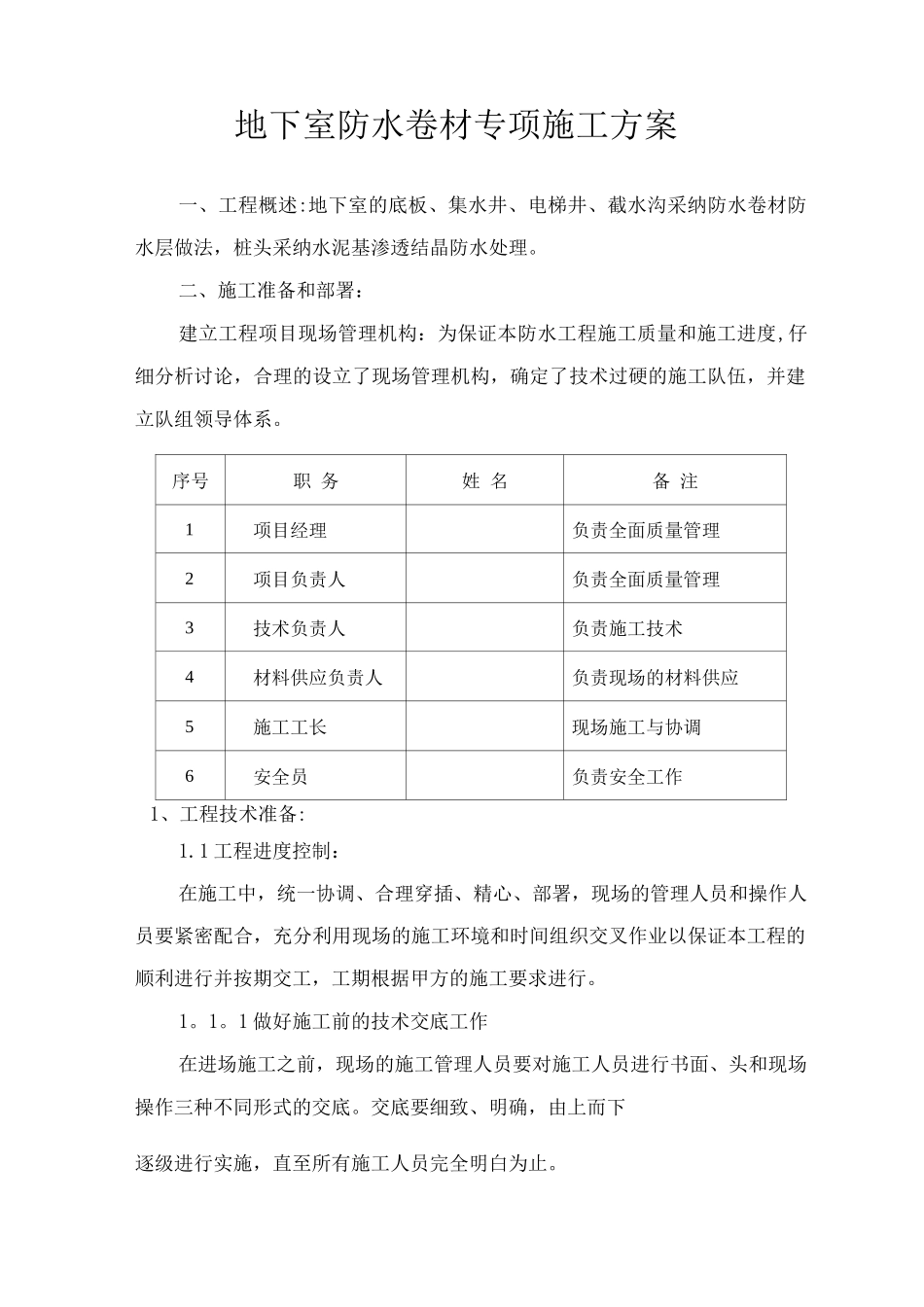

地下室防水卷材专项施工方案一、工程概述:地下室的底板、集水井、电梯井、截水沟采纳防水卷材防水层做法,桩头采纳水泥基渗透结晶防水处理
二、施工准备和部署:建立工程项目现场管理机构:为保证本防水工程施工质量和施工进度,仔细分析讨论,合理的设立了现场管理机构,确定了技术过硬的施工队伍,并建立队组领导体系
序号职 务姓 名备 注1项目经理负责全面质量管理2项目负责人负责全面质量管理3技术负责人负责施工技术4材料供应负责人负责现场的材料供应5施工工长现场施工与协调6安全员负责安全工作1、工程技术准备:1
1 工程进度控制:在施工中,统一协调、合理穿插、精心、部署,现场的管理人员和操作人员要紧密配合,充分利用现场的施工环境和时间组织交叉作业以保证本工程的顺利进行并按期交工,工期根据甲方的施工要求进行
1 做好施工前的技术交底工作在进场施工之前,现场的施工管理人员要对施工人员进行书面、头和现场操作三种不同形式的交底
交底要细致、明确,由上而下逐级进行实施,直至所有施工人员完全明白为止
2 施工机具的准备:施工进场前由专人负责将施工中用到的机具准备齐全如:滚刷、油刷、刮板、铲刀、钢尺、壁纸刀、扫把、小线绳、喷灯、空桶等)
三、施工方案:地下室的底板、集水井、电梯井、截水沟防水采纳单防水卷材防水层热熔满铺法施工的做法
卷材搭接宽度,长边为 1mm,在短边为1mm
具体施工方法如下:1、施工工艺流程:防水卷材防水层施工工艺流程:基层清理 T 验收基层 T铺贴卷材附加层 T 大面积防水卷材大面积施工-卷材收边和搭接边的封边处理 T验收
2、施工工艺材料:1
1 选用材料1
1 主体材料为:防水卷材和水泥基渗透结晶防水材料;1
辅材:配套底油

3、防水卷材施工工艺要点:3
1、施工工艺流程:基层清理刷基层处理剂> 复杂部位增强处理>大面积卷材铺贴排气压实卷材末端收头及
