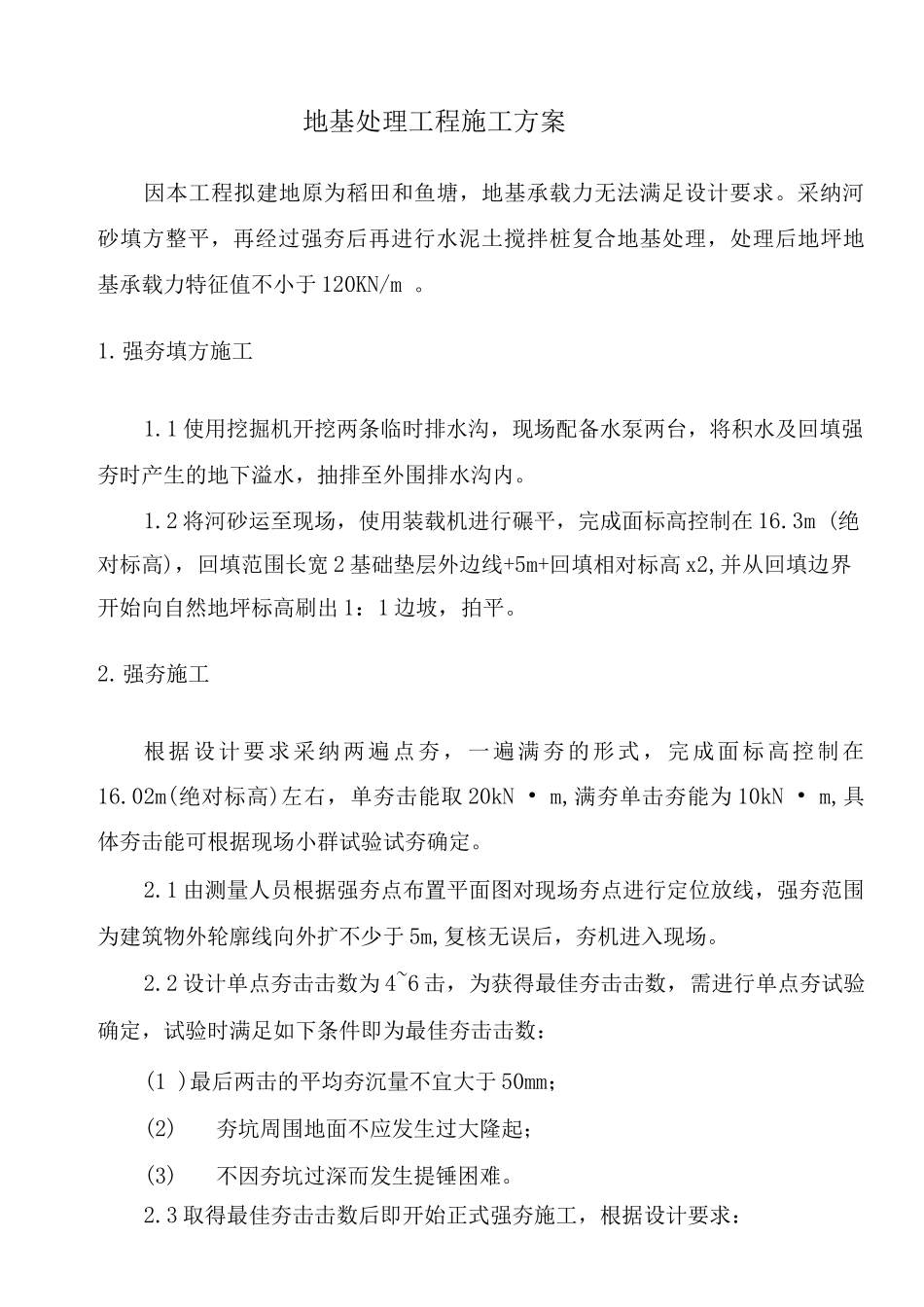

地基处理工程施工方案因本工程拟建地原为稻田和鱼塘,地基承载力无法满足设计要求
采纳河砂填方整平,再经过强夯后再进行水泥土搅拌桩复合地基处理,处理后地坪地基承载力特征值不小于 120KN/m
强夯填方施工1
1 使用挖掘机开挖两条临时排水沟,现场配备水泵两台,将积水及回填强夯时产生的地下溢水,抽排至外围排水沟内
2 将河砂运至现场,使用装载机进行碾平,完成面标高控制在 16
3m (绝对标高),回填范围长宽 2 基础垫层外边线+5m+回填相对标高 x2,并从回填边界开始向自然地坪标高刷出 1:1 边坡,拍平
强夯施工根据设计要求采纳两遍点夯,一遍满夯的形式,完成面标高控制在16
02m(绝对标高)左右,单夯击能取 20kN • m,满夯单击夯能为 10kN • m,具体夯击能可根据现场小群试验试夯确定
1 由测量人员根据强夯点布置平面图对现场夯点进行定位放线,强夯范围为建筑物外轮廓线向外扩不少于 5m,复核无误后,夯机进入现场
2 设计单点夯击击数为 4~6 击,为获得最佳夯击击数,需进行单点夯试验确定,试验时满足如下条件即为最佳夯击击数:(1 )最后两击的平均夯沉量不宜大于 50mm;(2)夯坑周围地面不应发生过大隆起;(3)不因夯坑过深而发生提锤困难
3 取得最佳夯击击数后即开始正式强夯施工,根据设计要求:2

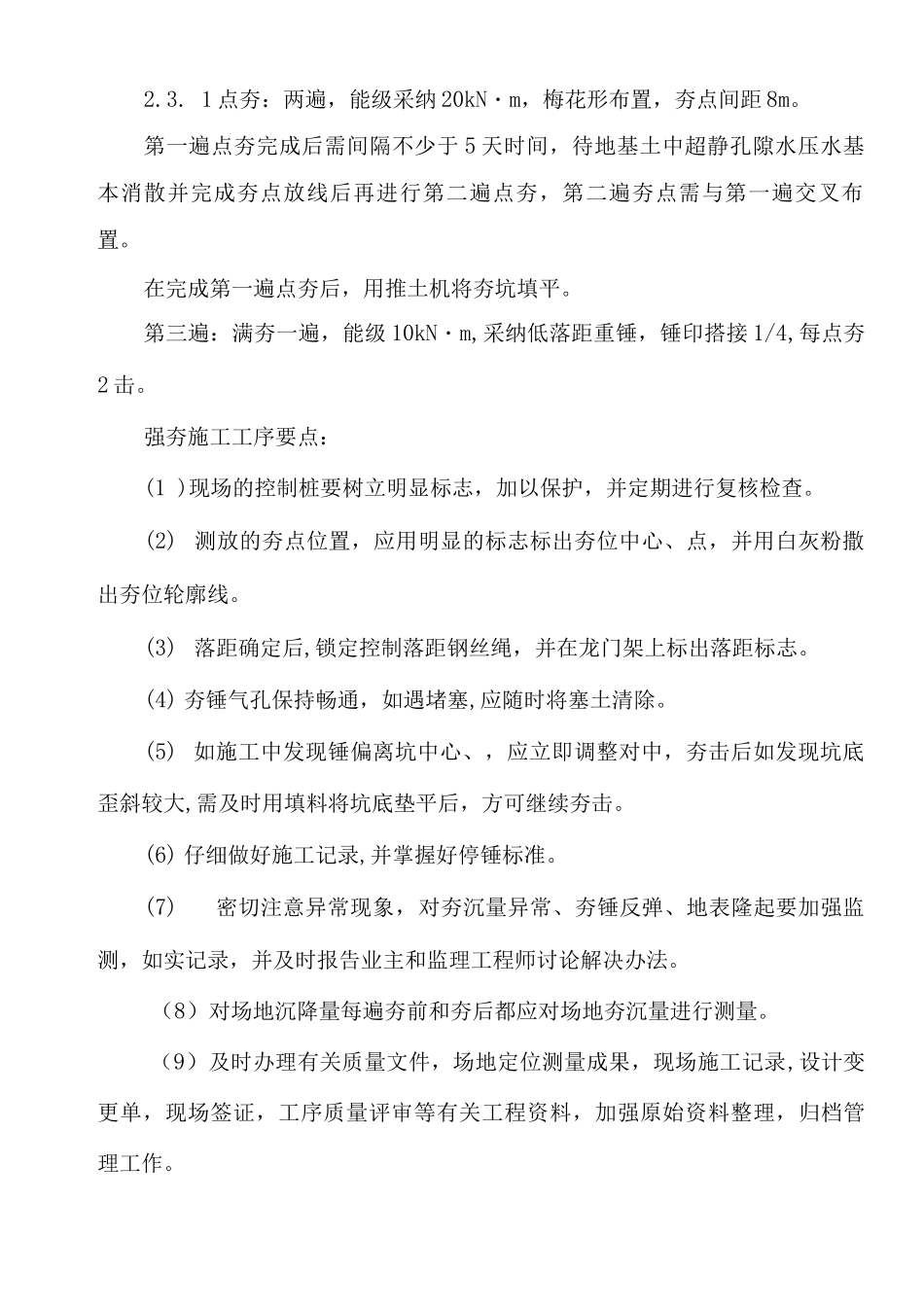

1 点夯:两遍,能级采纳 20kN・m,梅花形布置,夯点间距 8m
第一遍点夯完成后需间隔不少于 5 天时间,待地基土中超静孔隙水压水基本消散并完成夯点放线后再进行第二遍点夯,第二遍夯点需与第一遍交叉布置
在完成第一遍点夯后,用推土机将夯坑填平
第三遍:满夯一遍,能级 10kN・m,采纳低落距重锤,锤印搭接 1/4,每点夯2 击

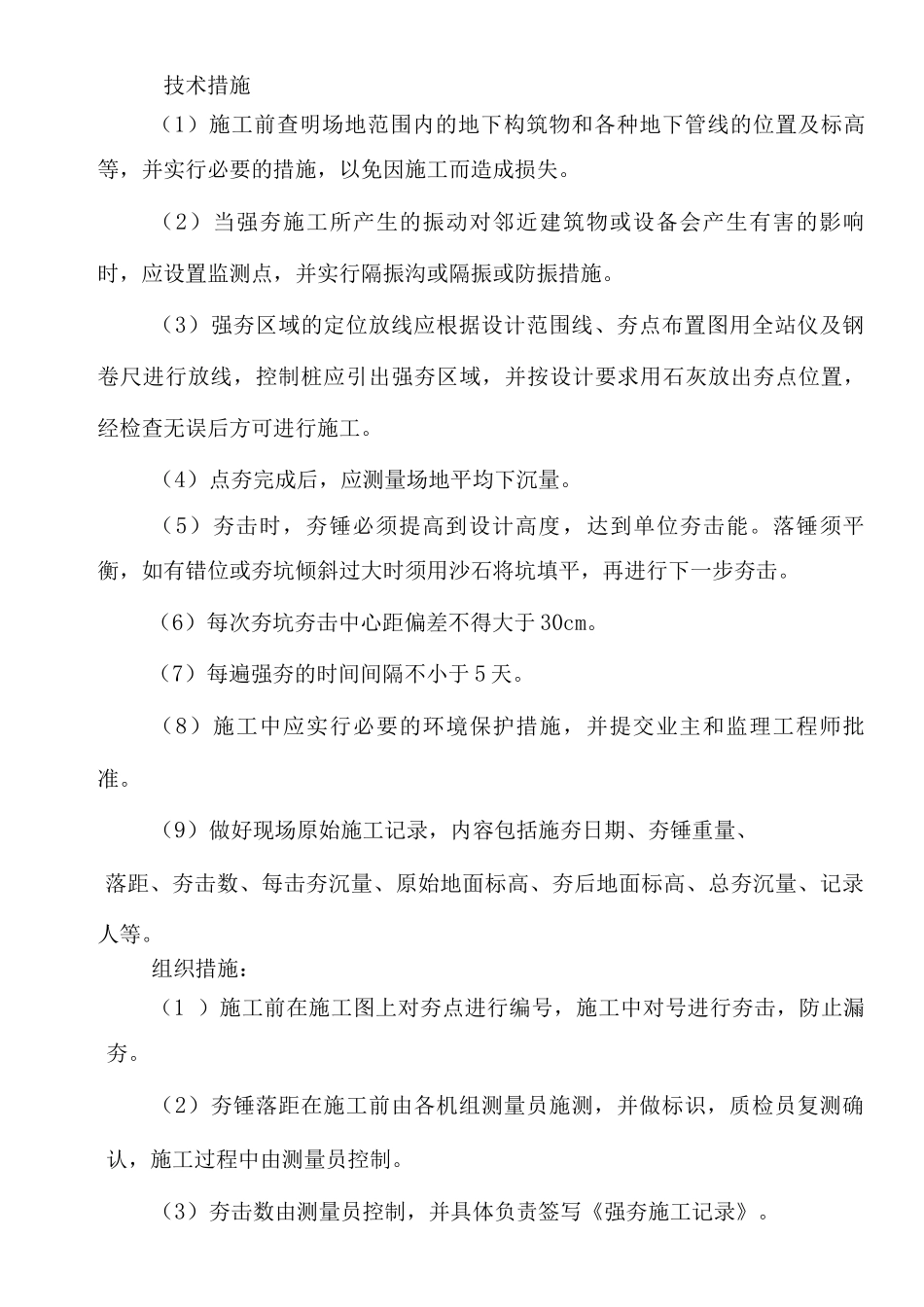

强夯施工工序要点:(1 )现场的控制桩要树立明显标志,加以保护,并定期进行复核检查
(2) 测放的夯点位置
