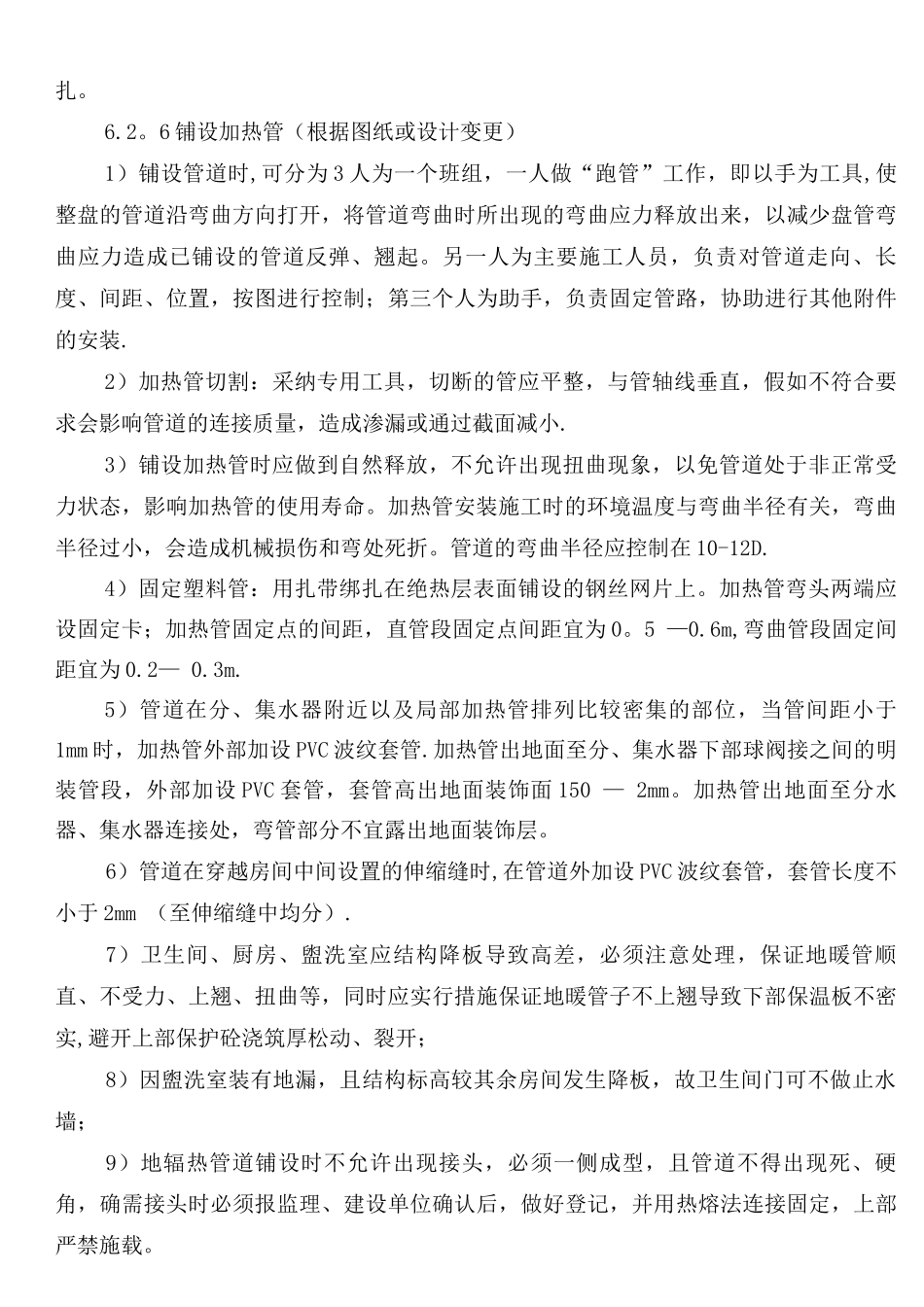

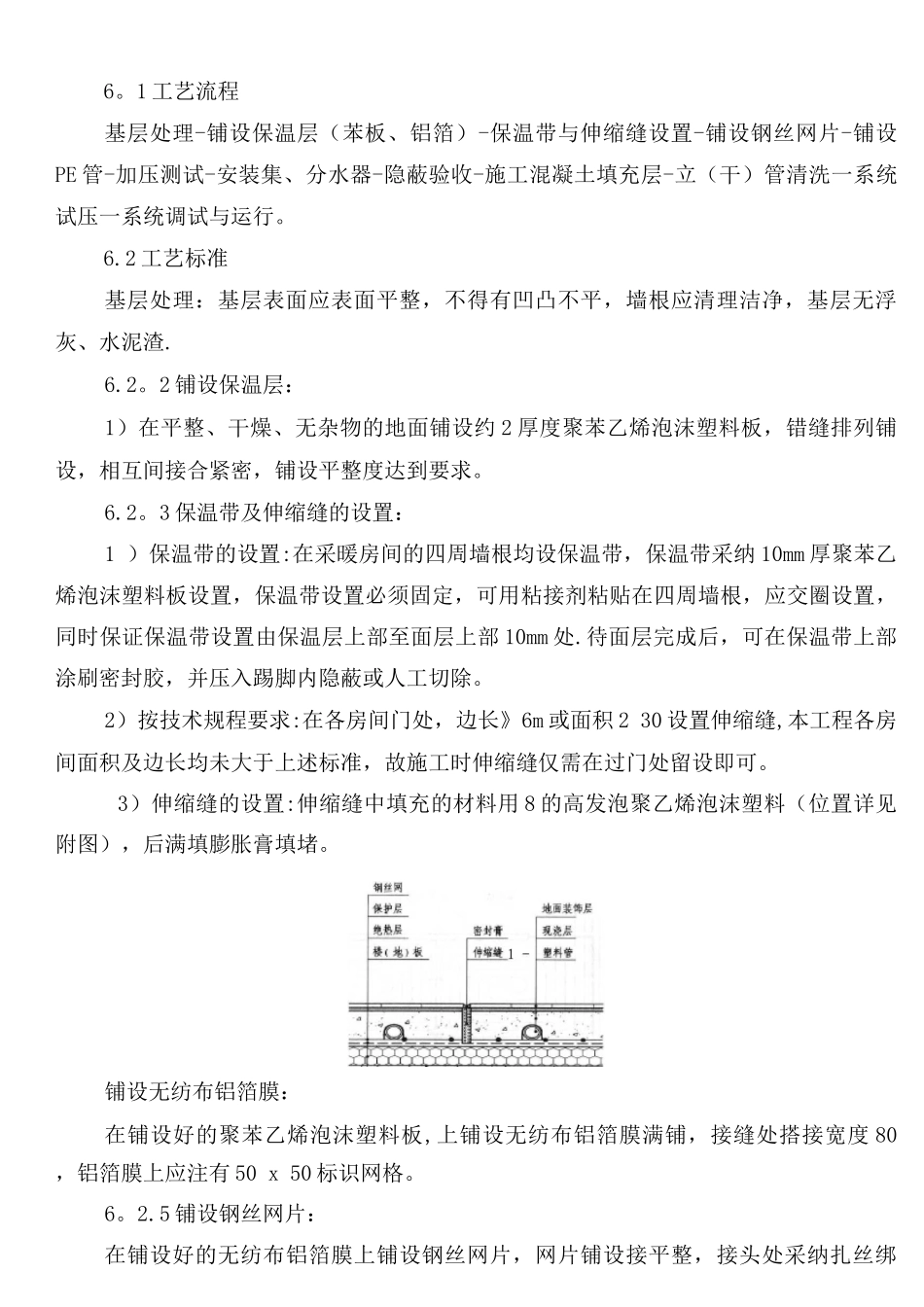

地辐热采暖工程施工方案一、材料要求3。1 所有进出使用材料,必须具备生产合格证、检验报告方可施工;3。2 埋地管材采纳耐热聚乙烯管(PE)De20x2。3,集分水器至水暖井采纳(PB) De3。2x2.9;3.3 保温层采纳聚苯乙烯保温板,密度 2 20Kg/m3;3。4 弹性膨胀膏;3.5 铝箔薄脂纸。二、作业条件4。1 室内+0.5m 线放置完毕;4.2 外墙铝合金门窗安装完毕;4.3 施工现场水电供应齐全;4.4 楼层贯穿管道、套管、烟道等下部均用堵漏灵等处理一道。五、低温地板辐射采暖简解5.1 低温地板辐射采暖的特点地板采暖以温度不高于 60C 的热水为热媒,在加热管内循环流动,加热地板,通过地面以辐射和对流的传热方式向室内供热的供暖方式。这一更具人性化的采暖方式,以其舒适、卫生、保健、高效、节能、不占使用面积、使用寿命长等特点,日渐成为时尚、品味生活不可或缺的部分。它是通过埋设在地板下混凝土层中的加热盘管的热水循环把地表温度加热并保持在 25C 左右,通过辐射,使房间气温达到人体适宜的温度。5.2 低温地板辐射采暖大样组成详见下图:六、施工工艺墙体基层抹灰层10 厚高发泡聚乙烯泡沫塑料6。1 工艺流程基层处理-铺设保温层(苯板、铝箔)-保温带与伸缩缝设置-铺设钢丝网片-铺设PE 管-加压测试-安装集、分水器-隐蔽验收-施工混凝土填充层-立(干)管清洗一系统试压一系统调试与运行。6.2 工艺标准基层处理:基层表面应表面平整,不得有凹凸不平,墙根应清理洁净,基层无浮灰、水泥渣.6.2。2 铺设保温层:1)在平整、干燥、无杂物的地面铺设约 2 厚度聚苯乙烯泡沫塑料板,错缝排列铺设,相互间接合紧密,铺设平整度达到要求。6.2。3 保温带及伸缩缝的设置:1 )保温带的设置:在采暖房间的四周墙根均设保温带,保温带采纳 10mm 厚聚苯乙烯泡沫塑料板设置,保温带设置必须固定,可用粘接剂粘贴在四周墙根,应交圈设置,同时保证保温带设置由保温层上部至面层上部 10mm 处.待面层完成后,可在保温带上部涂刷密封胶,并压入踢脚内隐蔽或人工切除。2)按技术规程要求:在各房间门处,边长》6m 或面积 2 30 设置伸缩缝,本工程各房间面积及边长均未大于上述标准,故施工时伸缩缝仅需在过门处留设即可。3)伸缩缝的设置:伸缩缝中填充的材料用 8 的高发泡聚乙烯泡沫塑料(位置详见附图),后满填膨胀膏填堵。铺设无纺布铝箔膜:在铺设好的聚苯乙烯泡沫塑料板,上铺设无纺布铝箔膜满铺,接缝处搭接宽度 80 ,铝箔膜上应注有...
