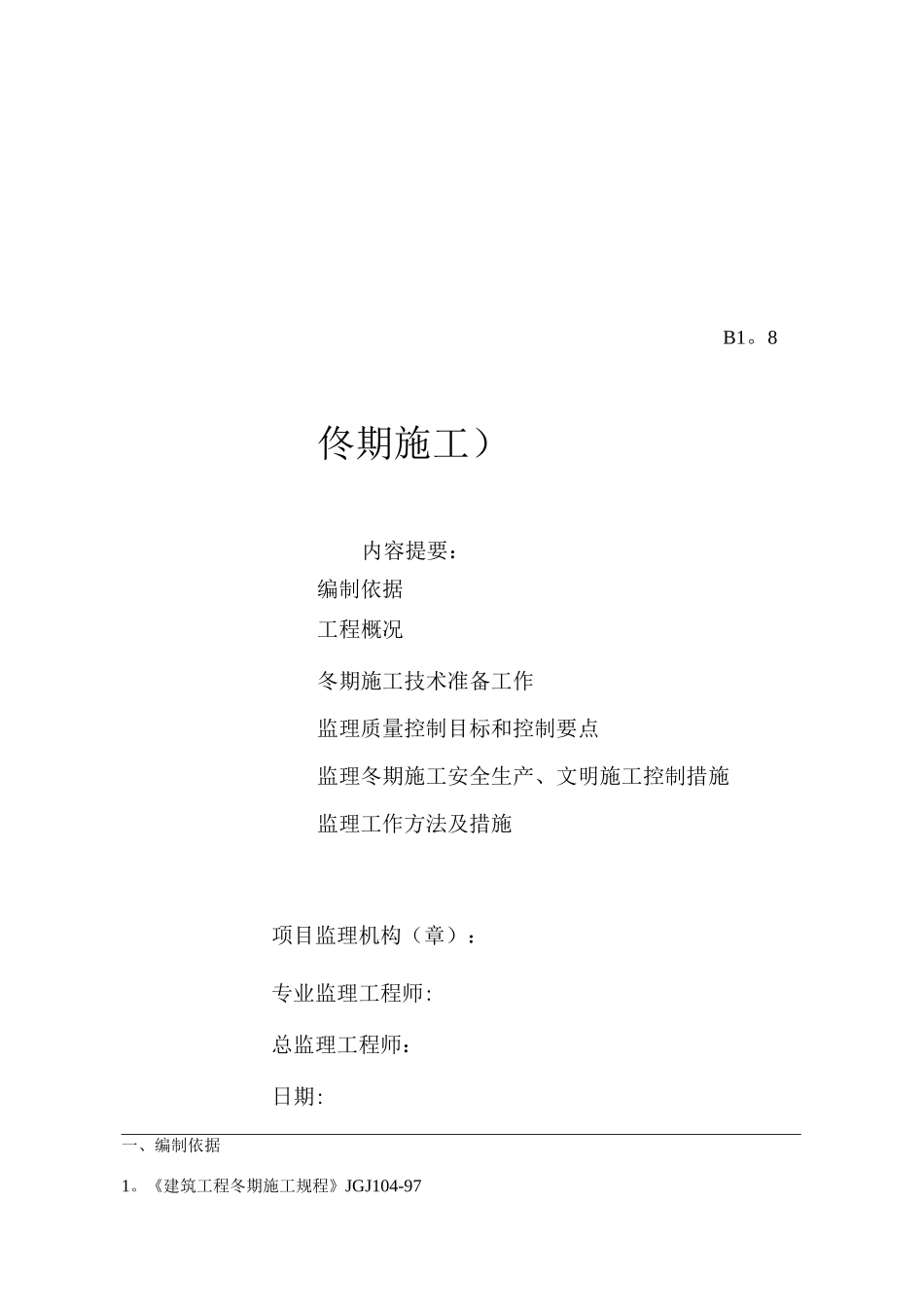

8佟期施工)内容提要:编制依据工程概况冬期施工技术准备工作监理质量控制目标和控制要点监理冬期施工安全生产、文明施工控制措施监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:一、编制依据1
《建筑工程冬期施工规程》JGJ104-972
《建筑施工安全检查标准》JGJ59-20253
《混凝土结构工程施工质量验收法律规范》GB50204-224
《地下铁道工程施工及验收标准》GB50299-235
《建筑机械使用安全技术规程》JGJ33-20256
《施工临时用电安全技术法律规范》JGJ46 — 257
无锡轨道办的冬期施工相关文件要求及相关设计图纸要求二、工程概况:三、冬期施工技术准备工作3
1 技术准备3
1 仔细学习贯彻国家有关冬期施工的法律规范、规程及公司的有关文件,组织所有参加冬施的人员进行冬施培训
对图纸中较难保温的部位作出有效的处理
2 测温工作(1)测温准备:施工场地设百叶箱及 U 型温度计,混凝土测温采纳普通温度计进行,现场测温时应预先在现浇混凝土内埋入铁皮管以便于施测
(2)测温孔的设置测温孔的设置应选择温度变化较大,容易散失热量,构件易于受冻结的部位(西北部或背阴的地方)设置
3 冬期施工培训:冬期施工由技术负责人组织向施工管理人员、技术骨干、工长及班组长做冬施方案交底和培训,明确施工方案、技术措施,施工方法、质量要求、施工试验要求
做详细技术交底,交到所有操作人员,使所有操作人员都明确冬施要求
四、监理工作控制目标和控制要点4
1 钢筋工程4
1 钢筋堆放要用支架垫起,距地面不小于 30cm,不得直接放置在地面上
并用彩条布覆盖
2 钢筋在加工、运输、绑扎过程中,注意防止产生撞击、划痕等缺陷,现场搭设钢筋加工棚,北侧封闭
本工程钢筋连接采纳焊接和机械连接

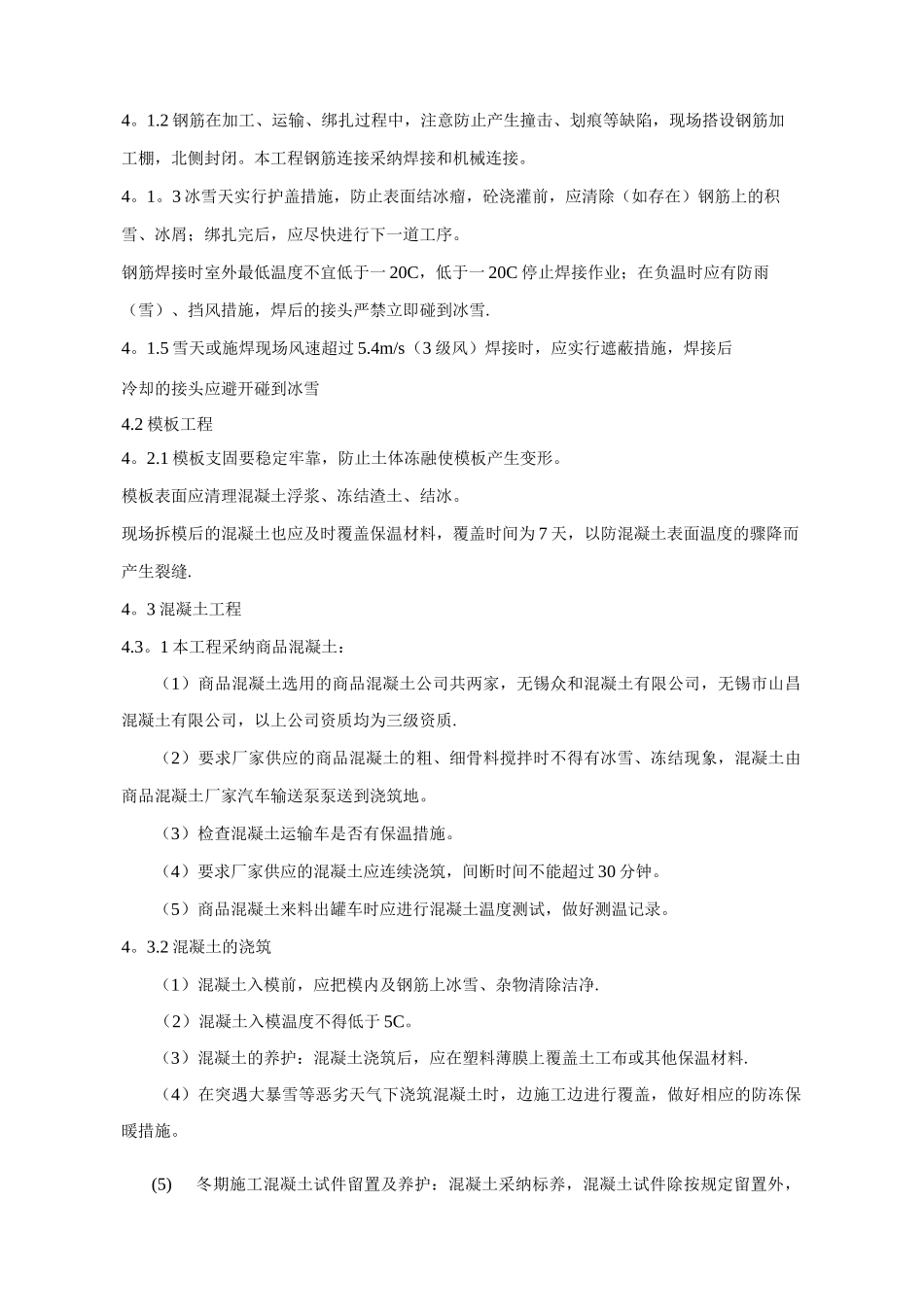

3 冰雪天实行护盖措施,防止表
