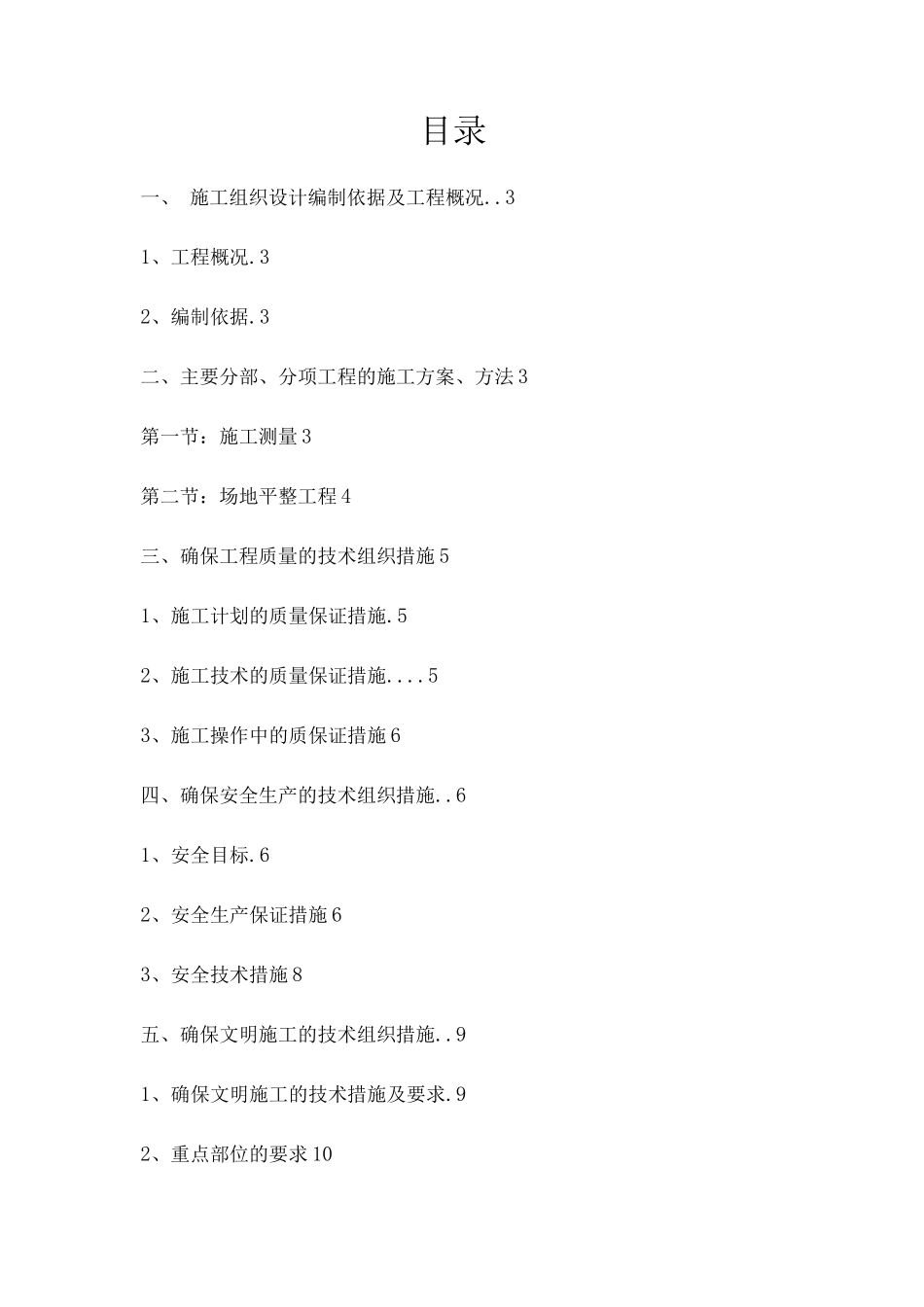

目录一、 施工组织设计编制依据及工程概况
31、工程概况
32、编制依据
3二、主要分部、分项工程的施工方案、方法 3第一节:施工测量 3第二节:场地平整工程 4三、确保工程质量的技术组织措施 51、施工计划的质量保证措施
52、施工技术的质量保证措施

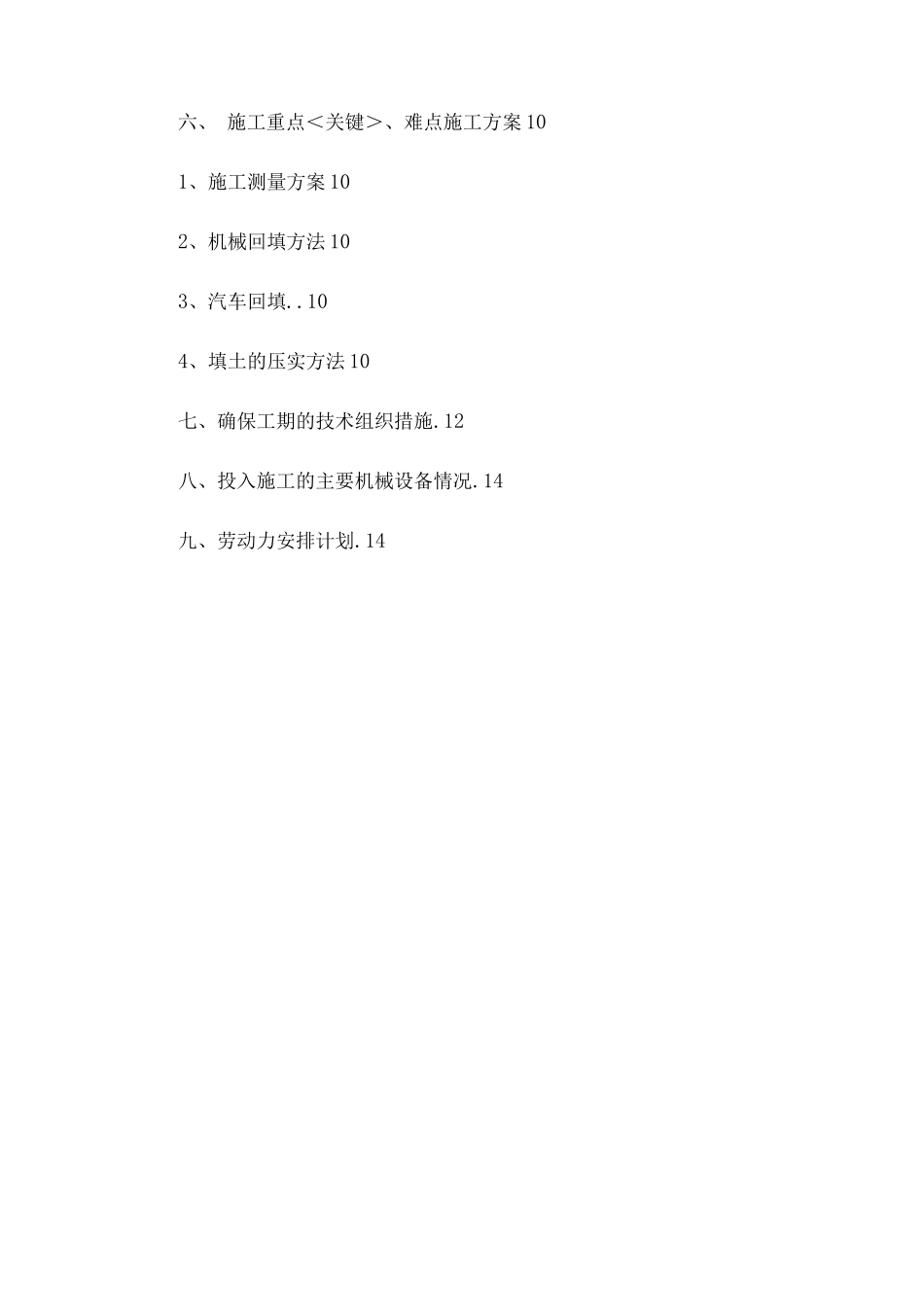

53、施工操作中的质保证措施 6四、确保安全生产的技术组织措施
61、安全目标
62、安全生产保证措施 63、安全技术措施 8五、确保文明施工的技术组织措施
91、确保文明施工的技术措施及要求
92、重点部位的要求 10六、 施工重点<关键>、难点施工方案 101、施工测量方案 102、机械回填方法 103、汽车回填
104、填土的压实方法 10七、确保工期的技术组织措施
12八、投入施工的主要机械设备情况
14九、劳动力安排计划

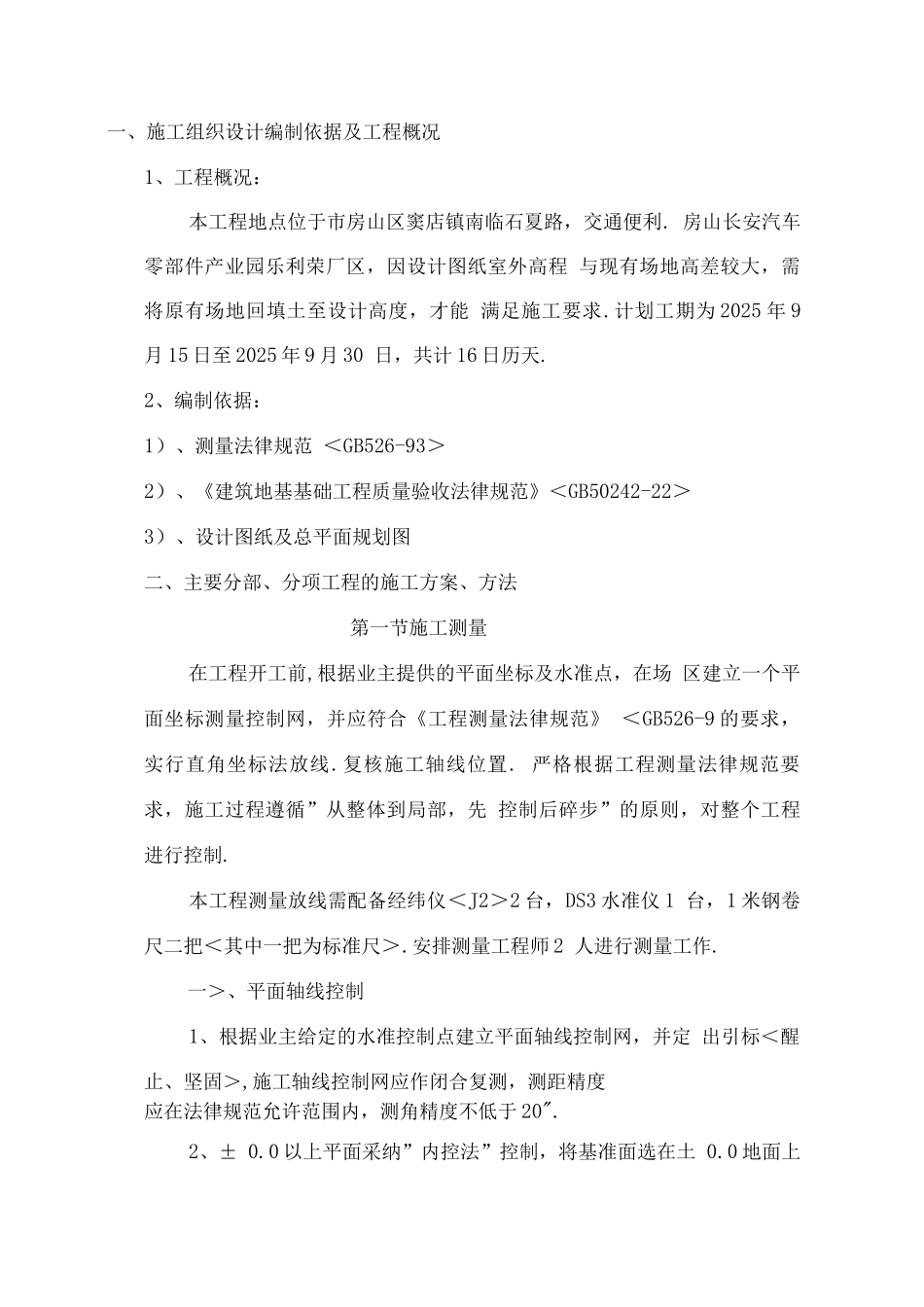

14一、施工组织设计编制依据及工程概况1、工程概况:本工程地点位于市房山区窦店镇南临石夏路,交通便利
房山长安汽车零部件产业园乐利荣厂区,因设计图纸室外高程 与现有场地高差较大,需将原有场地回填土至设计高度,才能 满足施工要求
计划工期为 2025 年 9月 15 日至 2025 年 9 月 30 日,共计 16 日历天
2、编制依据:1)、测量法律规范 <GB526-93>2)、《建筑地基基础工程质量验收法律规范》<GB50242-22>3)、设计图纸及总平面规划图二、主要分部、分项工程的施工方案、方法第一节施工测量在工程开工前,根据业主提供的平面坐标及水准点,在场 区建立一个平面坐标测量控制网,并应符合《工程测量法律规范》 <GB526-9 的要求,实行直角坐标法放线
复核施工轴线位置
严格根据工程测量法律规范要求,施工过程遵循”从整体到局部,先 控制后碎步”的原则,对整个工程进行控制
本工程测量放线需配备经纬仪<J2>2 台,DS3 水准仪 1 台,1 米钢卷尺二把<其中一
