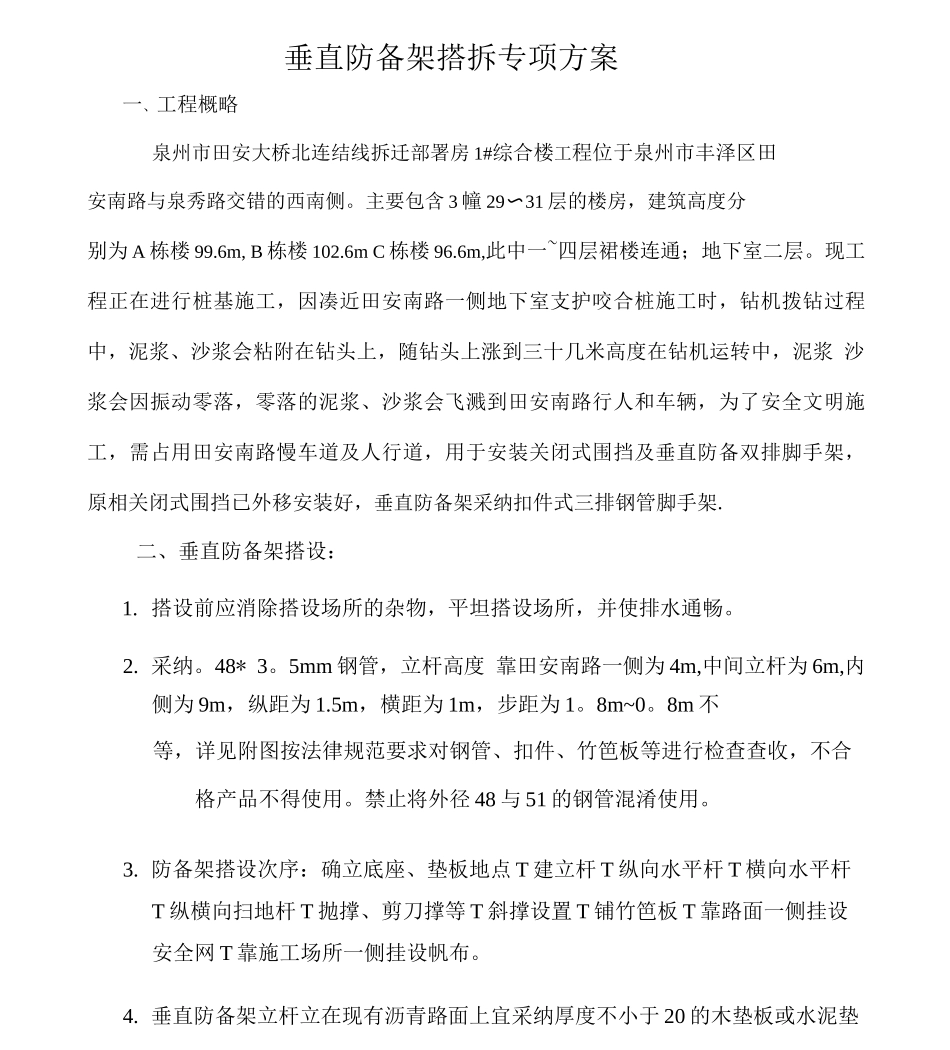

泉州市田安大桥北连结线拆迁部署房1 #综合楼工程垂直防护架搭拆专项施工方案福建省永泰建筑工程企业2025 年 9 月 30 日垂直防备架搭拆专项方案一、工程概略泉州市田安大桥北连结线拆迁部署房 1#综合楼工程位于泉州市丰泽区田安南路与泉秀路交错的西南侧
主要包含 3 幢 29〜31 层的楼房,建筑高度分别为 A 栋楼 99
6m, B 栋楼 102
6m C 栋楼 96
6m,此中一~四层裙楼连通;地下室二层
现工程正在进行桩基施工,因凑近田安南路一侧地下室支护咬合桩施工时,钻机拨钻过程中,泥浆、沙浆会粘附在钻头上,随钻头上涨到三十几米高度在钻机运转中,泥浆 沙浆会因振动零落,零落的泥浆、沙浆会飞溅到田安南路行人和车辆,为了安全文明施工,需占用田安南路慢车道及人行道,用于安装关闭式围挡及垂直防备双排脚手架,原相关闭式围挡已外移安装好,垂直防备架采纳扣件式三排钢管脚手架
二、垂直防备架搭设:1
搭设前应消除搭设场所的杂物,平坦搭设场所,并使排水通畅
5mm 钢管,立杆高度 靠田安南路一侧为 4m,中间立杆为 6m,内侧为 9m,纵距为 1
5m,横距为 1m,步距为 1
8m 不等,详见附图按法律规范要求对钢管、扣件、竹笆板等进行检查查收,不合格产品不得使用
禁止将外径 48 与 51 的钢管混淆使用
防备架搭设次序:确立底座、垫板地点 T 建立杆 T 纵向水平杆 T 横向水平杆T 纵横向扫地杆 T 抛撑、剪刀撑等 T 斜撑设置 T 铺竹笆板 T 靠路面一侧挂设安全网 T 靠施工场所一侧挂设帆布
垂直防备架立杆立在现有沥青路面上宜采纳厚度不小于 20 的木垫板或水泥垫块保护路面防备架搭设按《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130 —21 的规定校订步距、纵距、横距及立杆的垂直度

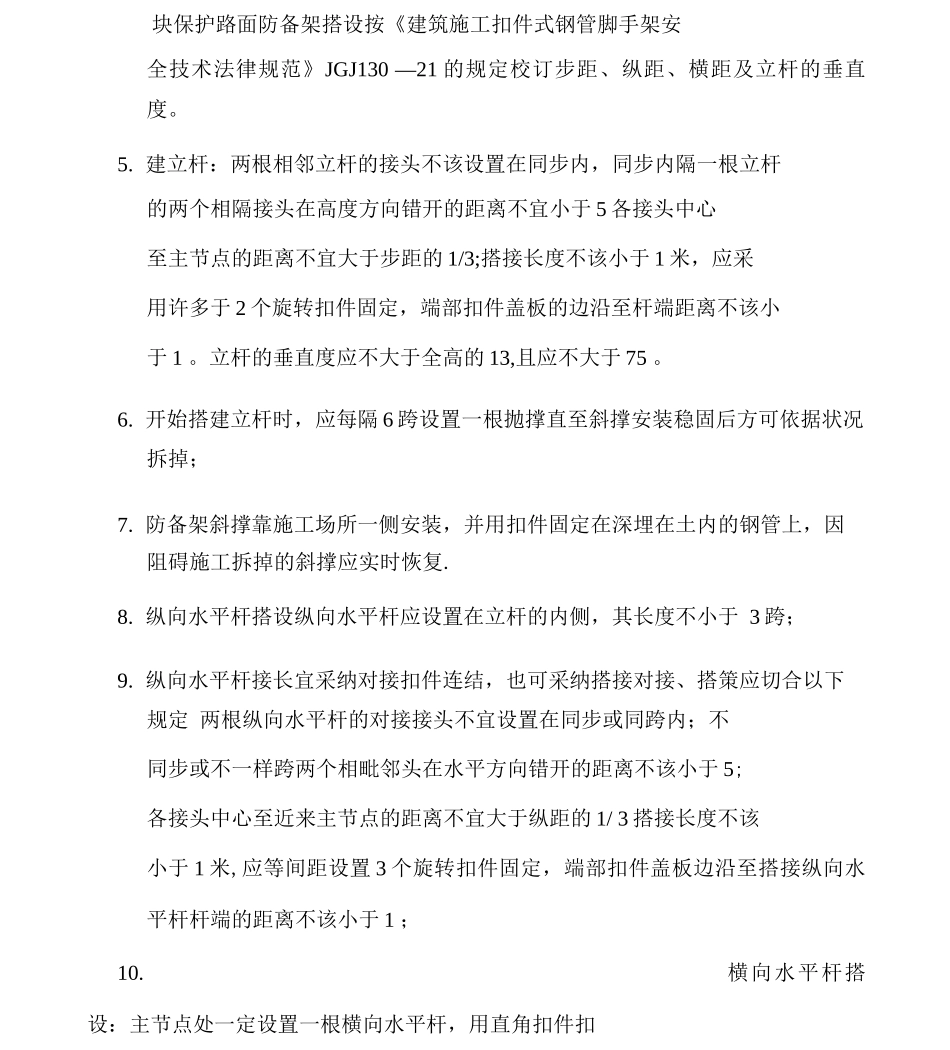

建立杆:两根相邻立杆的接头不
