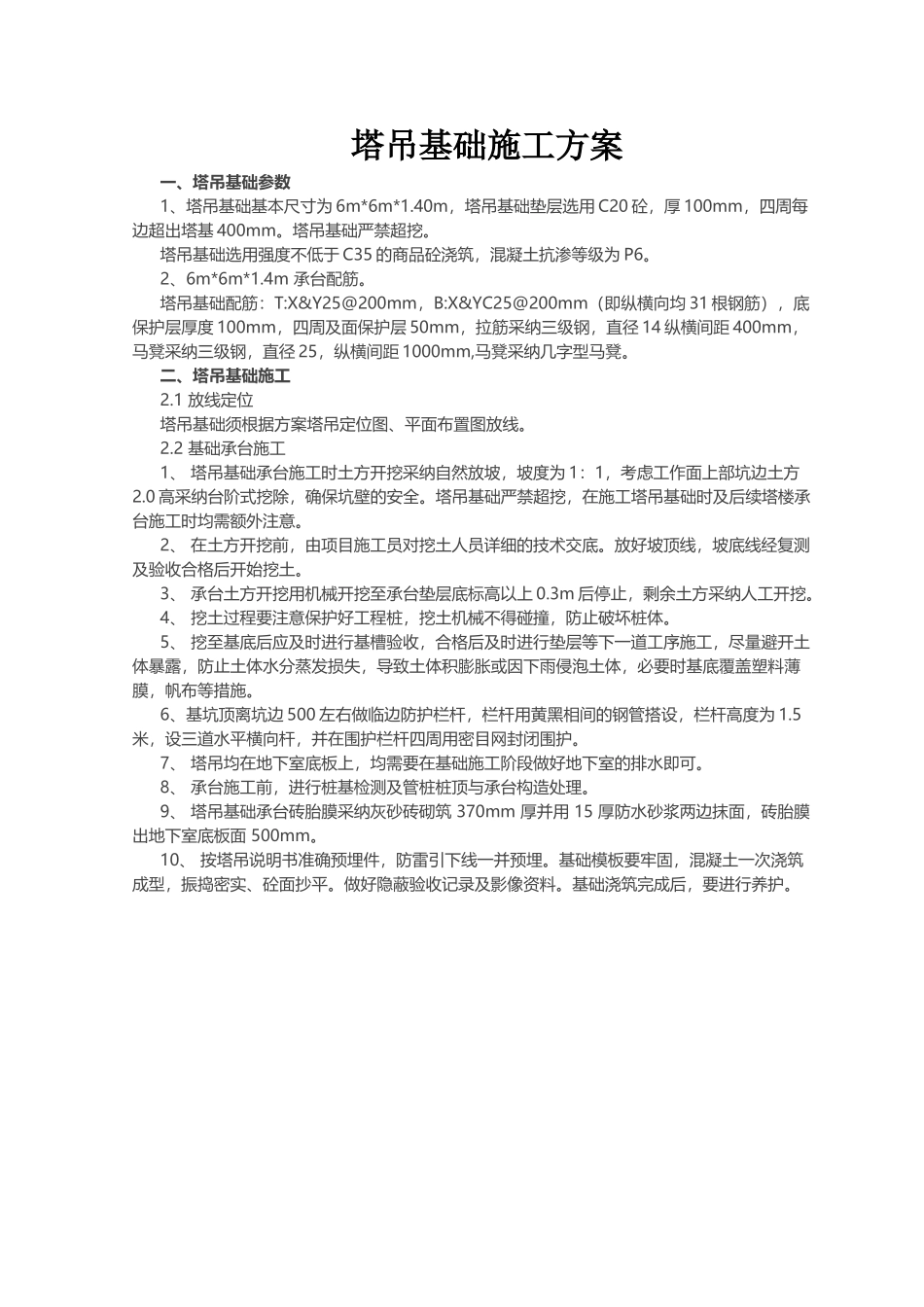

塔吊基础施工方案一、塔吊基础参数1、塔吊基础基本尺寸为 6m*6m*1
40m,塔吊基础垫层选用 C20 砼,厚 100mm,四周每边超出塔基 400mm
塔吊基础严禁超挖
塔吊基础选用强度不低于 C35 的商品砼浇筑,混凝土抗渗等级为 P6
2、6m*6m*1
4m 承台配筋
塔吊基础配筋:T:X&Y25@200mm,B:X&YC25@200mm(即纵横向均 31 根钢筋),底保护层厚度 100mm,四周及面保护层 50mm,拉筋采纳三级钢,直径 14 纵横间距 400mm,马凳采纳三级钢,直径 25,纵横间距 1000mm,马凳采纳几字型马凳
二、塔吊基础施工2
1 放线定位塔吊基础须根据方案塔吊定位图、平面布置图放线
2 基础承台施工1、 塔吊基础承台施工时土方开挖采纳自然放坡,坡度为 1:1,考虑工作面上部坑边土方2
0 高采纳台阶式挖除,确保坑壁的安全
塔吊基础严禁超挖,在施工塔吊基础时及后续塔楼承台施工时均需额外注意
2、 在土方开挖前,由项目施工员对挖土人员详细的技术交底
放好坡顶线,坡底线经复测及验收合格后开始挖土
3、 承台土方开挖用机械开挖至承台垫层底标高以上 0
3m 后停止,剩余土方采纳人工开挖
4、 挖土过程要注意保护好工程桩,挖土机械不得碰撞,防止破坏桩体
5、 挖至基底后应及时进行基槽验收,合格后及时进行垫层等下一道工序施工,尽量避开土体暴露,防止土体水分蒸发损失,导致土体积膨胀或因下雨侵泡土体,必要时基底覆盖塑料薄膜,帆布等措施
6、基坑顶离坑边 500 左右做临边防护栏杆,栏杆用黄黑相间的钢管搭设,栏杆高度为 1
5米,设三道水平横向杆,并在围护栏杆四周用密目网封闭围护

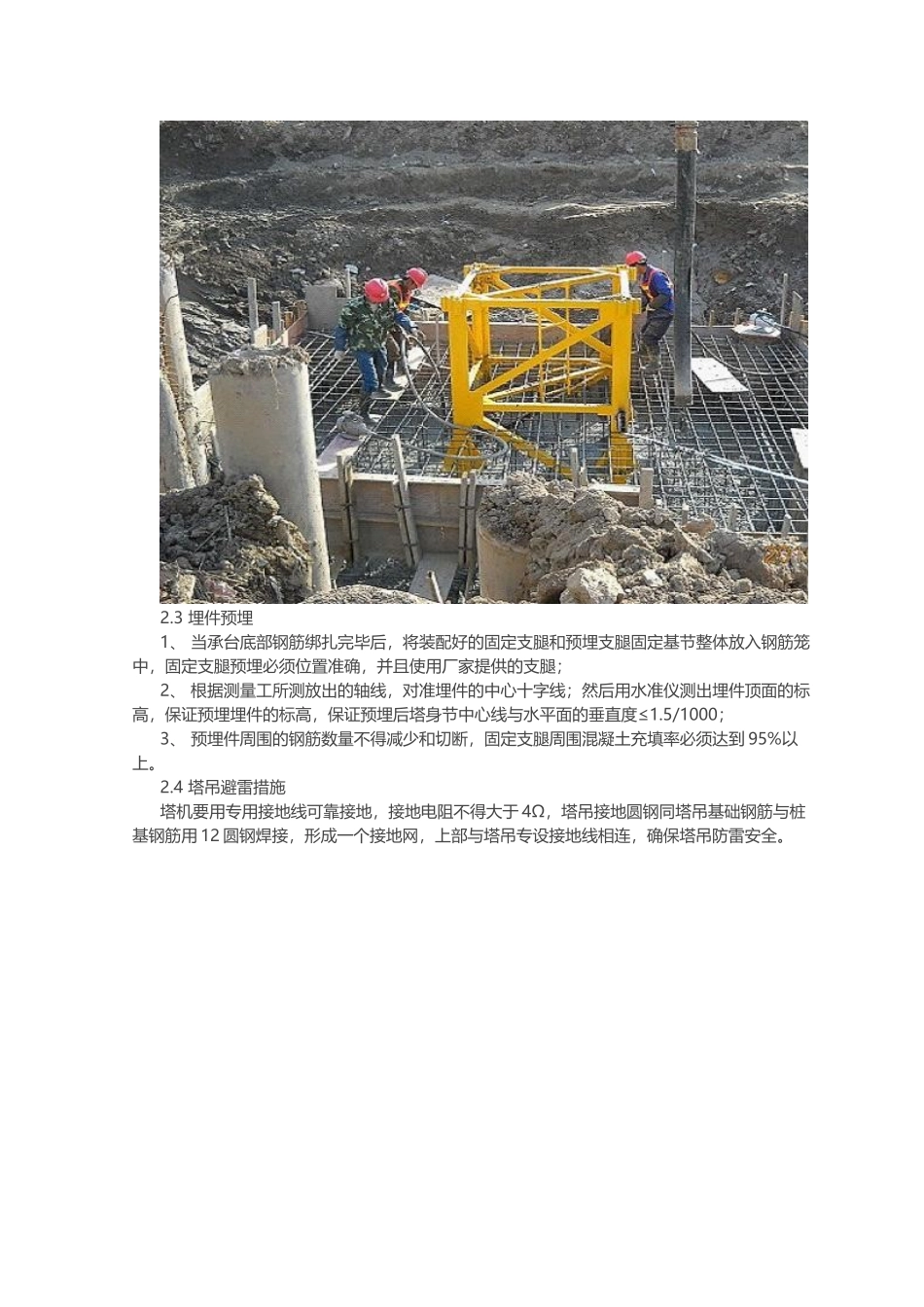

7、 塔吊均在地下室底板上,均需要在基础
