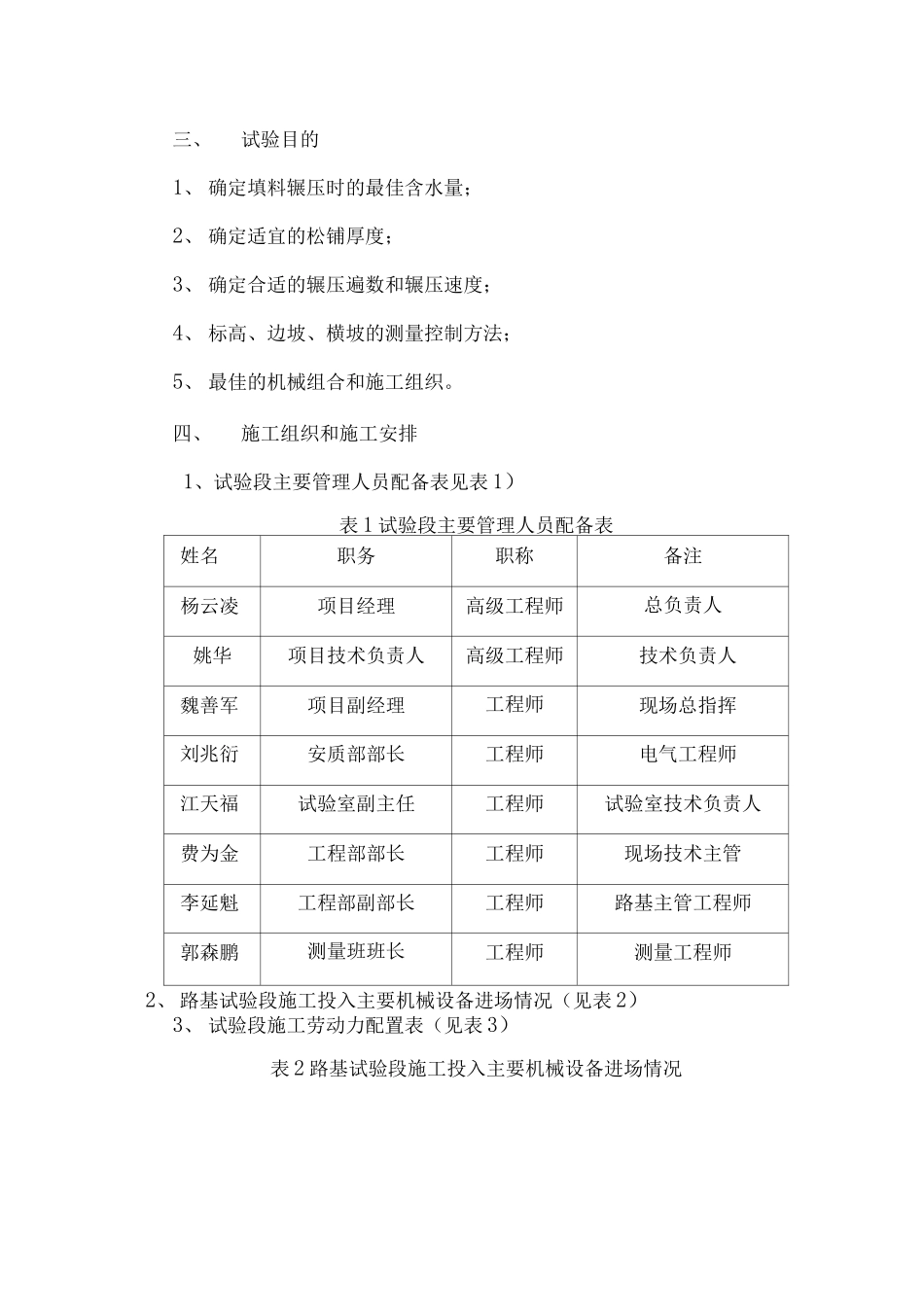

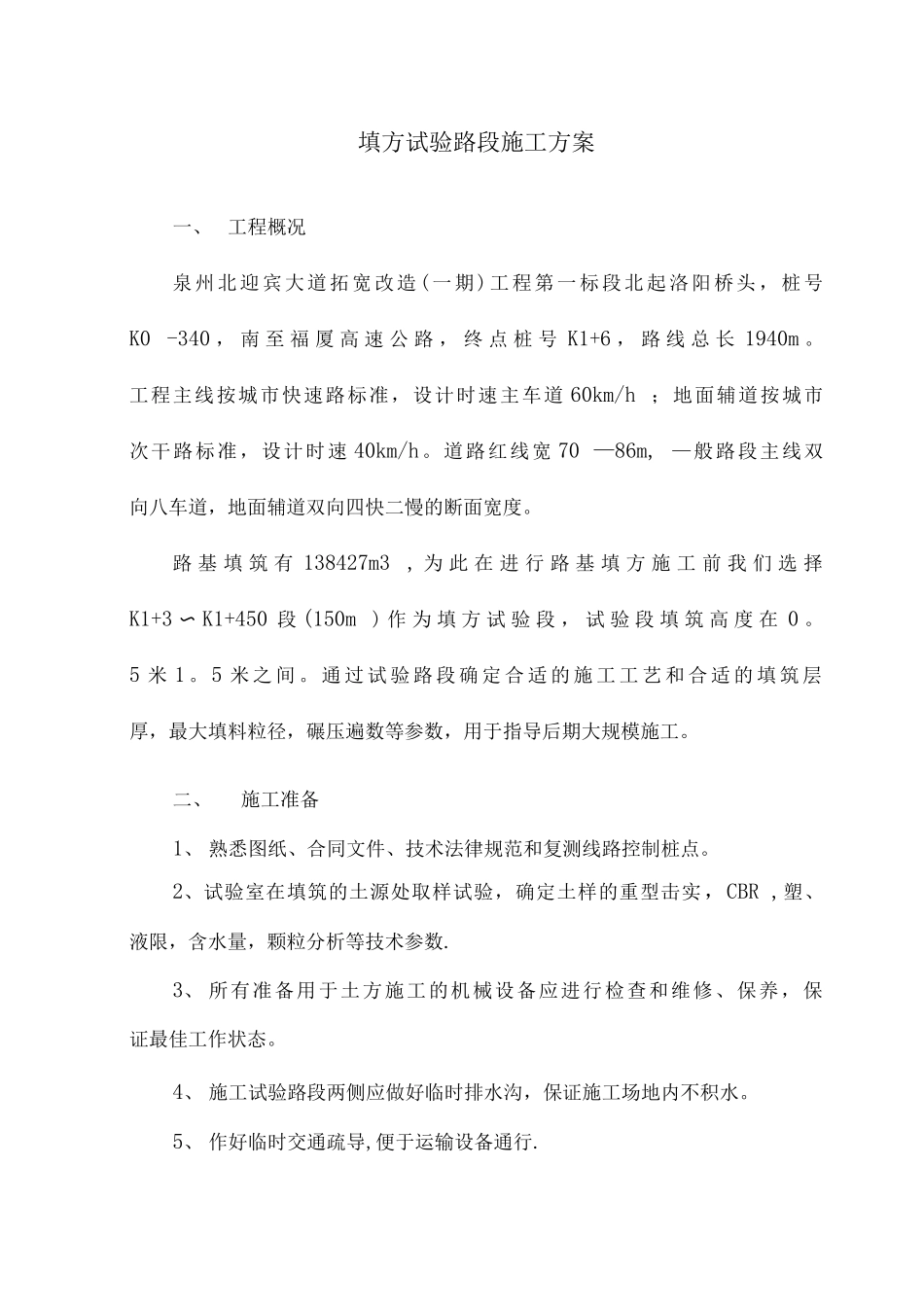

填方试验路段施工方案一、工程概况泉州北迎宾大道拓宽改造 (一期)工程第一标段北起洛阳桥头,桩号K0 -340 , 南 至 福 厦 高 速 公 路 , 终 点 桩 号 K1+6 , 路 线 总 长 1940m 。工程主线按城市快速路标准,设计时速主车道 60km/h ;地面辅道按城市次干路标准,设计时速 40km/h。道路红线宽 70 —86m, —般路段主线双向八车道,地面辅道双向四快二慢的断面宽度。路 基 填 筑 有 138427m3 , 为 此 在 进 行 路 基 填 方 施 工 前 我 们 选 择K1+3 〜 K1+450 段 (150m ) 作 为 填 方 试 验 段 , 试 验 段 填 筑 高 度 在 0 。5 米 1 。 5 米 之 间 。 通 过 试 验 路 段 确 定 合 适 的 施 工 工 艺 和 合 适 的 填 筑 层厚,最大填料粒径,碾压遍数等参数,用于指导后期大规模施工。二、施工准备1、 熟悉图纸、合同文件、技术法律规范和复测线路控制桩点。2、试验室在填筑的土源处取样试验,确定土样的重型击实,CBR ,塑、液限,含水量,颗粒分析等技术参数.3、 所有准备用于土方施工的机械设备应进行检查和维修、保养,保证最佳工作状态。4、 施工试验路段两侧应做好临时排水沟,保证施工场地内不积水。5、 作好临时交通疏导,便于运输设备通行.三、试验目的1、 确定填料辗压时的最佳含水量;2、 确定适宜的松铺厚度;3、 确定合适的辗压遍数和辗压速度;4、 标高、边坡、横坡的测量控制方法;5、 最佳的机械组合和施工组织。四、施工组织和施工安排1、试验段主要管理人员配备表见表 1)表 1 试验段主要管理人员配备表姓名职务职称备注杨云凌项目经理高级工程师总负责人姚华项目技术负责人高级工程师技术负责人魏善军项目副经理工程师现场总指挥刘兆衍安质部部长工程师电气工程师江天福试验室副主任工程师试验室技术负责人费为金工程部部长工程师现场技术主管李延魁工程部副部长工程师路基主管工程师郭森鹏测量班班长工程师测量工程师2、 路基试验段施工投入主要机械设备进场情况(见表 2)3、 试验段施工劳动力配置表(见表 3)表 2 路基试验段施工投入主要机械设备进场情况序号机械名称规格型号额定功率(KW)或容量(m 3)或吨位⑴数量(台)备注1推土机TY220162kw22自行式平地机PY220160kw13挖掘机PC220 一51.1m 324装载机ZL503.0m 325小型振动压路机YZ22.0t16振动压路机YZ20H20t17自卸汽车EQ3242G15t58...
