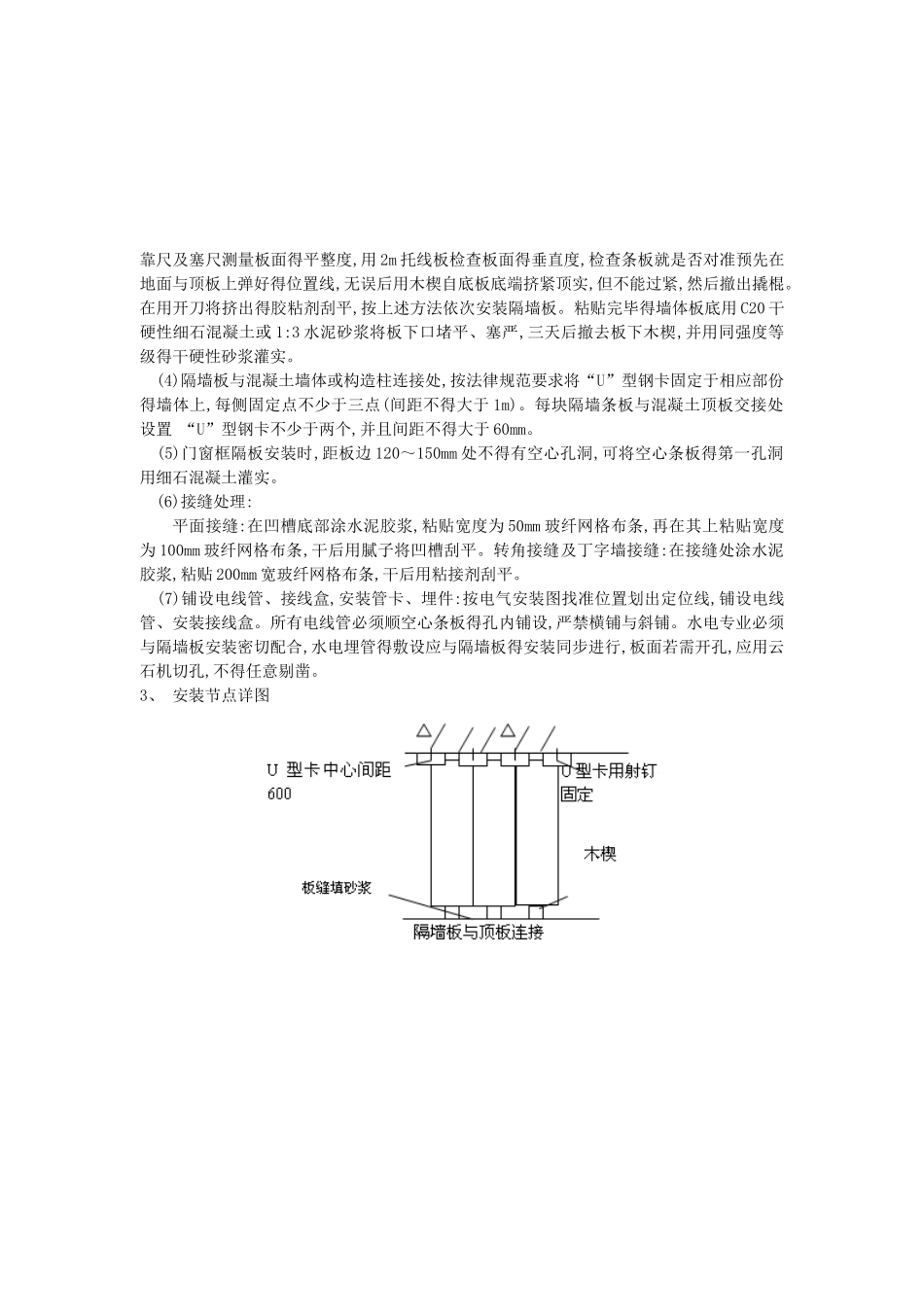

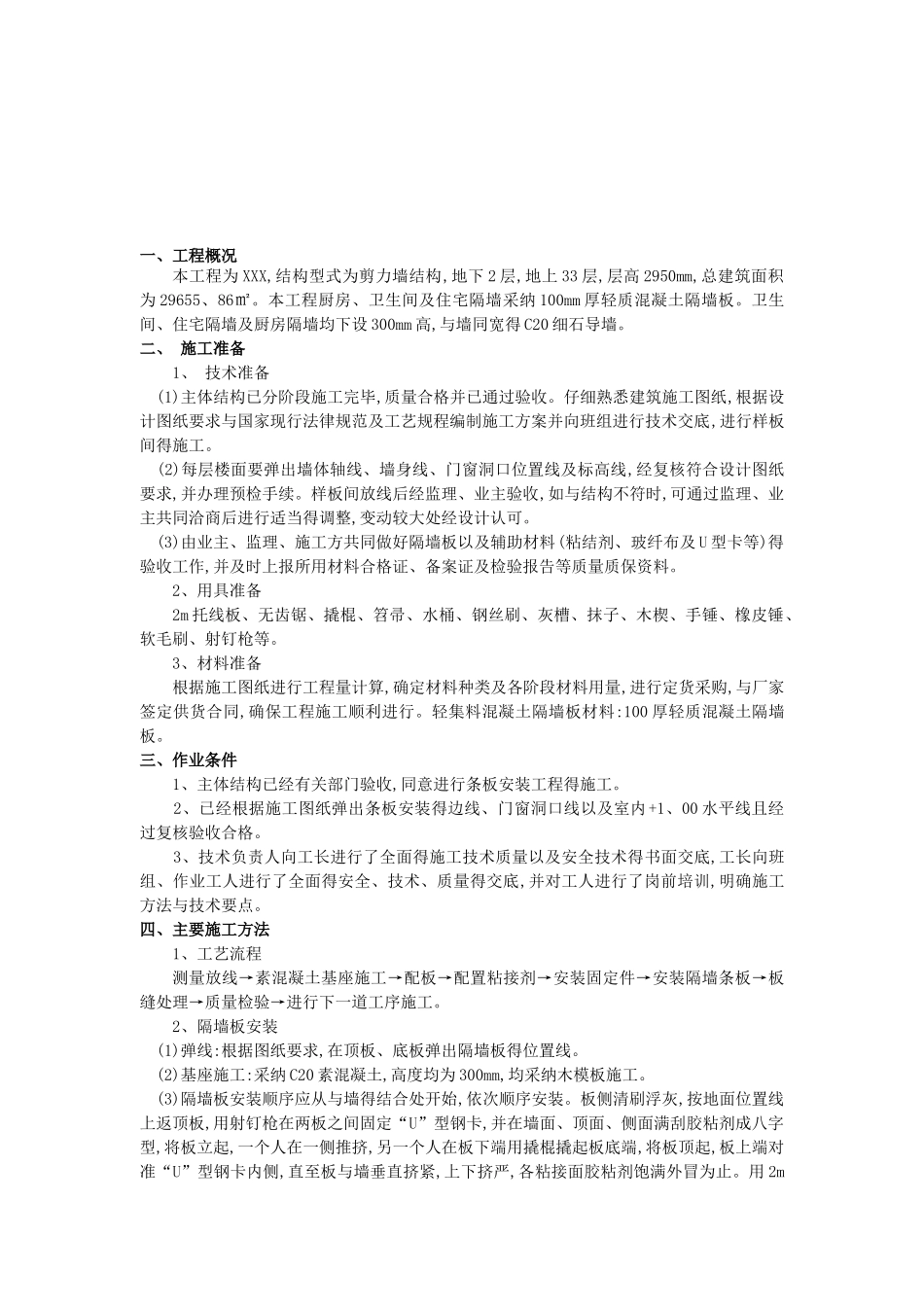

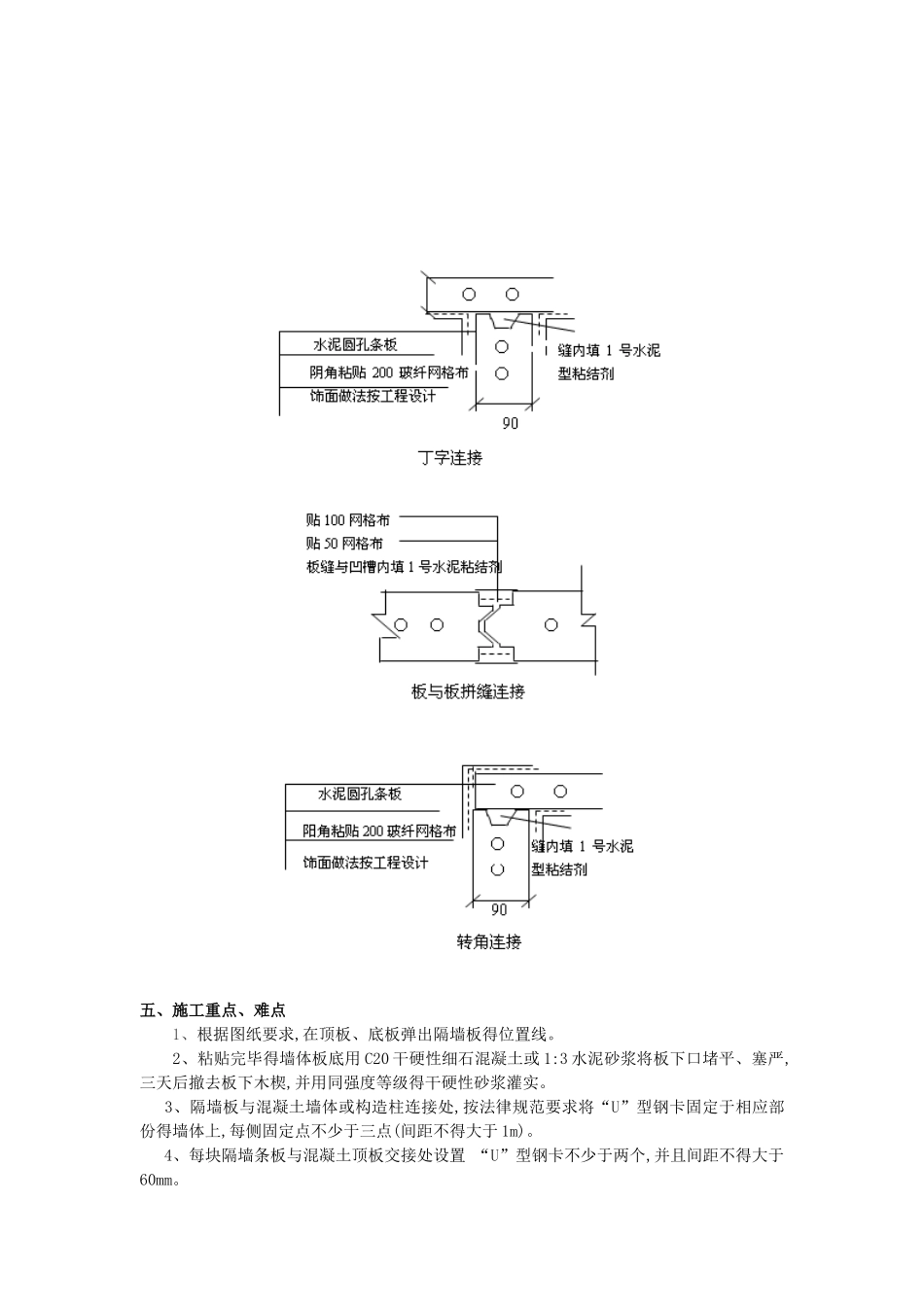

一、工程概况本工程为 XXX,结构型式为剪力墙结构,地下 2 层,地上 33 层,层高 2950mm,总建筑面积为 29655、86㎡
本工程厨房、卫生间及住宅隔墙采纳 100mm 厚轻质混凝土隔墙板
卫生间、住宅隔墙及厨房隔墙均下设 300mm 高,与墙同宽得 C20 细石导墙
二、 施工准备 1、 技术准备 (1)主体结构已分阶段施工完毕,质量合格并已通过验收
仔细熟悉建筑施工图纸,根据设计图纸要求与国家现行法律规范及工艺规程编制施工方案并向班组进行技术交底,进行样板间得施工
(2)每层楼面要弹出墙体轴线、墙身线、门窗洞口位置线及标高线,经复核符合设计图纸要求,并办理预检手续
样板间放线后经监理、业主验收,如与结构不符时,可通过监理、业主共同洽商后进行适当得调整,变动较大处经设计认可
(3)由业主、监理、施工方共同做好隔墙板以及辅助材料(粘结剂、玻纤布及 U 型卡等)得验收工作,并及时上报所用材料合格证、备案证及检验报告等质量质保资料
2、用具准备2m 托线板、无齿锯、撬棍、笤帚、水桶、钢丝刷、灰槽、抹子、木楔、手锤、橡皮锤、软毛刷、射钉枪等
3、材料准备根据施工图纸进行工程量计算,确定材料种类及各阶段材料用量,进行定货采购,与厂家签定供货合同,确保工程施工顺利进行
轻集料混凝土隔墙板材料:100 厚轻质混凝土隔墙板
三、作业条件 1、主体结构已经有关部门验收,同意进行条板安装工程得施工
2、已经根据施工图纸弹出条板安装得边线、门窗洞口线以及室内+1、00 水平线且经过复核验收合格
3、技术负责人向工长进行了全面得施工技术质量以及安全技术得书面交底,工长向班组、作业工人进行了全面得安全、技术、质量得交底,并对工人进行了岗前培训,明确施工方法与技术要点
四、主要施工方法 1、工艺流程测量放线→素混凝土基座施工→配板→配置粘接剂→安装固定件→安装隔墙条板→板缝处理
