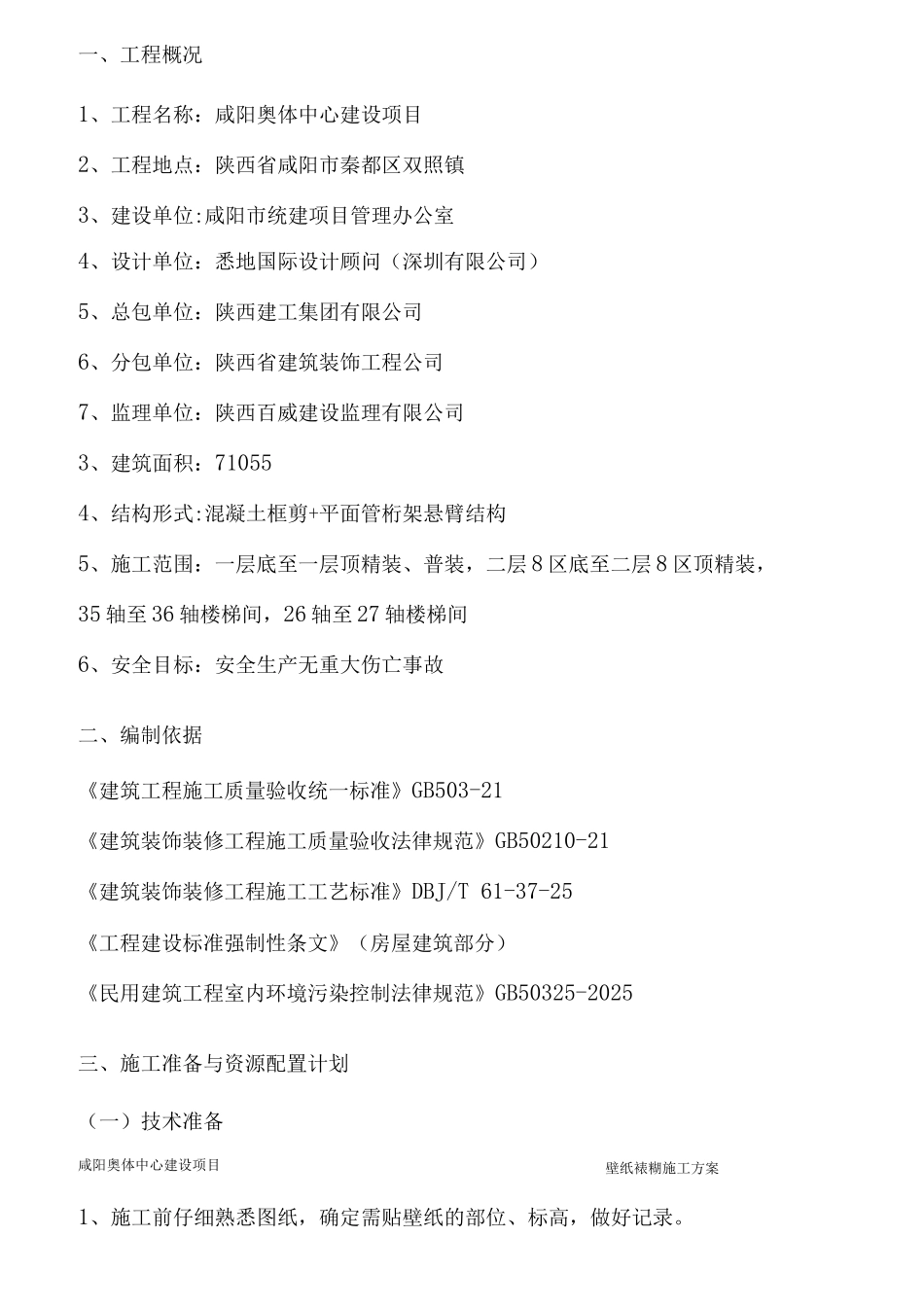

咸阳奥体中心建设项目咸阳奥体中心建设项目一层、二层 B 区壁纸裱糊施工方案编制:审核:审批:陕西省建筑装饰工程公司咸阳奥体中心、建设项目二零一七年七月咸阳奥体中心建设项目壁纸裱糊施工方案壁纸裱糊施工方案一、工程概况1、工程名称:咸阳奥体中心建设项目2、工程地点:陕西省咸阳市秦都区双照镇3、建设单位:咸阳市统建项目管理办公室4、设计单位:悉地国际设计顾问(深圳有限公司)5、总包单位:陕西建工集团有限公司6、分包单位:陕西省建筑装饰工程公司7、监理单位:陕西百威建设监理有限公司3、建筑面积:710554、结构形式:混凝土框剪+平面管桁架悬臂结构5、施工范围:一层底至一层顶精装、普装,二层 8 区底至二层 8 区顶精装,35 轴至 36 轴楼梯间,26 轴至 27 轴楼梯间6、安全目标:安全生产无重大伤亡事故二、编制依据《建筑工程施工质量验收统一标准》GB503-21《建筑装饰装修工程施工质量验收法律规范》GB50210-21《建筑装饰装修工程施工工艺标准》DBJ/T 61-37-25《工程建设标准强制性条文》(房屋建筑部分)《民用建筑工程室内环境污染控制法律规范》GB50325-2025三、施工准备与资源配置计划(一)技术准备咸阳奥体中心建设项目1、施工前仔细熟悉图纸,确定需贴壁纸的部位、标高,做好记录。壁纸裱糊施工方案2、抹灰用的水泥、砂提前见证取样送试验站进行检验复试,合格后方可用于工程。墙面壁纸需提供出场检验报告,产品合格证书。3、编制切实可行的施工方案,写出书面技术交底。施工前向工长、作业班组进行详细的技术交底。4、施工前,掌握施工图纸中细部构造及有关技术文件规定,进行事前策划并编制施工方案和制定技术措施。(二)机具准备序号机械、工具名称规格型号定额功率或容量数量性能工种备注1壁纸刀40良好油工按 8~10 人/班组计算2搅拌机TE —150。65kW3良好油工按 8〜10 人/班组计算3毛巾30良好油工按 8~10 人/班组计算4塑料水桶10良好油工按 8〜10 人/班组计算5塑料脸盆10良好油工按 8~10 人/班组计算6刮板10良好油工按 8~10 人/班组计算7毛刷30良好油工按 20~30 人/班组计算8排笔30良好油工按 20〜30 人/班组计算9抹子30良好油工按 20~30 人/班组计算10托板30良好油工按 20~30 人/班组计算11梯子20良好油工按 20~30 人/班组计算12扫帚20良好油工按 20〜30 人/班组计算13红外线10良好油工按 8~10 人/班组计算14腻子桶30良好油工按 20〜30 人/班组计算咸阳奥体中心建设项目(...
