声屏障施工方案(49 页)Good is good, but better carries it
精益求精,善益求善

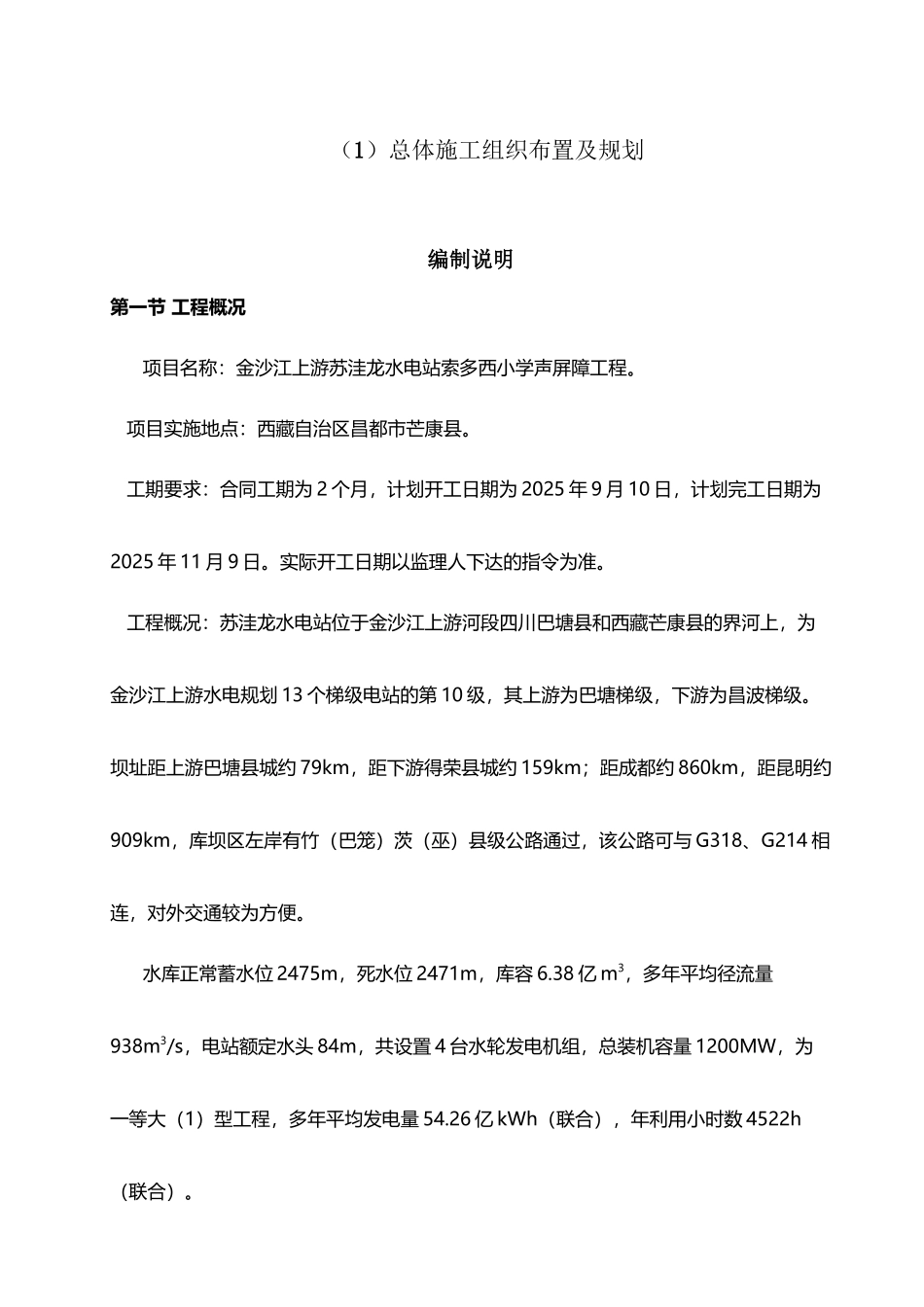

(1)总体施工组织布置及规划编制说明第一节 工程概况项目名称:金沙江上游苏洼龙水电站索多西小学声屏障工程
项目实施地点:西藏自治区昌都市芒康县
工期要求:合同工期为 2 个月,计划开工日期为 2025 年 9 月 10 日,计划完工日期为2025 年 11 月 9 日
实际开工日期以监理人下达的指令为准
工程概况:苏洼龙水电站位于金沙江上游河段四川巴塘县和西藏芒康县的界河上,为金沙江上游水电规划 13 个梯级电站的第 10 级,其上游为巴塘梯级,下游为昌波梯级
坝址距上游巴塘县城约 79km,距下游得荣县城约 159km;距成都约 860km,距昆明约909km,库坝区左岸有竹(巴笼)茨(巫)县级公路通过,该公路可与 G318、G214 相连,对外交通较为方便
水库正常蓄水位 2475m,死水位 2471m,库容 6
38 亿 m3,多年平均径流量938m3/s,电站额定水头 84m,共设置 4 台水轮发电机组,总装机容量 1200MW,为一等大(1)型工程,多年平均发电量 54
26 亿 kWh(联合),年利用小时数 4522h(联合)

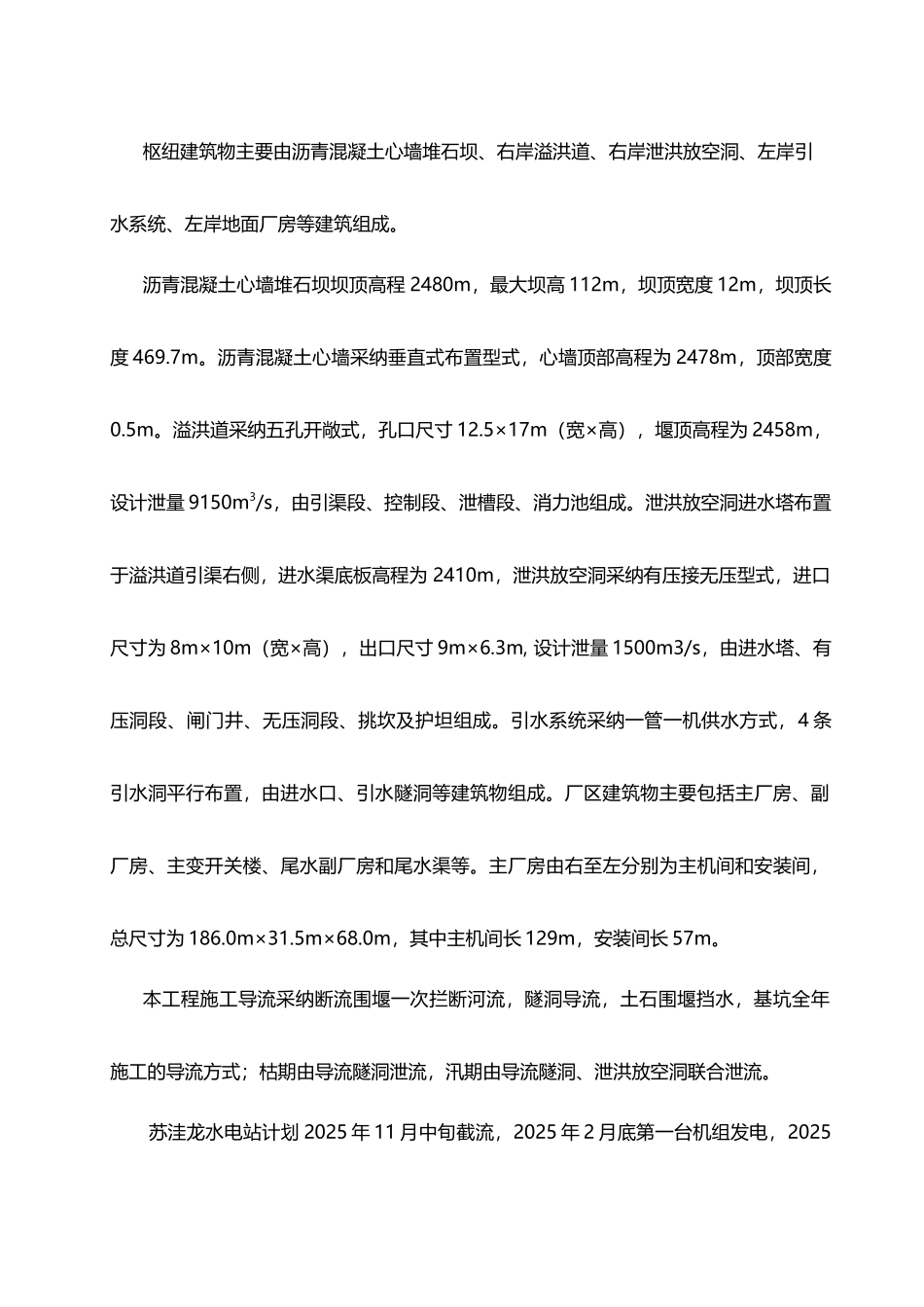

枢纽建筑物主要由沥青混凝土心墙堆石坝、右岸溢洪道、右岸泄洪放空洞、左岸引水系统、左岸地面厂房等建筑组成
沥青混凝土心墙堆石坝坝顶高程 2480m,最大坝高 112m,坝顶宽度 12m,坝顶长度 469
沥青混凝土心墙采纳垂直式布置型式,心墙顶部高程为 2478m,顶部宽度0
溢洪道采纳五孔开敞式,孔口尺寸 12
5×17m(宽×高),堰顶高程为 2458m,设计泄量 9150m3/s,由引渠段、控制段、泄槽段、消力池组成
泄洪放空洞进水塔布置于溢洪道引渠右侧,进水渠底板高程为 2410m,泄洪放空洞采纳有
