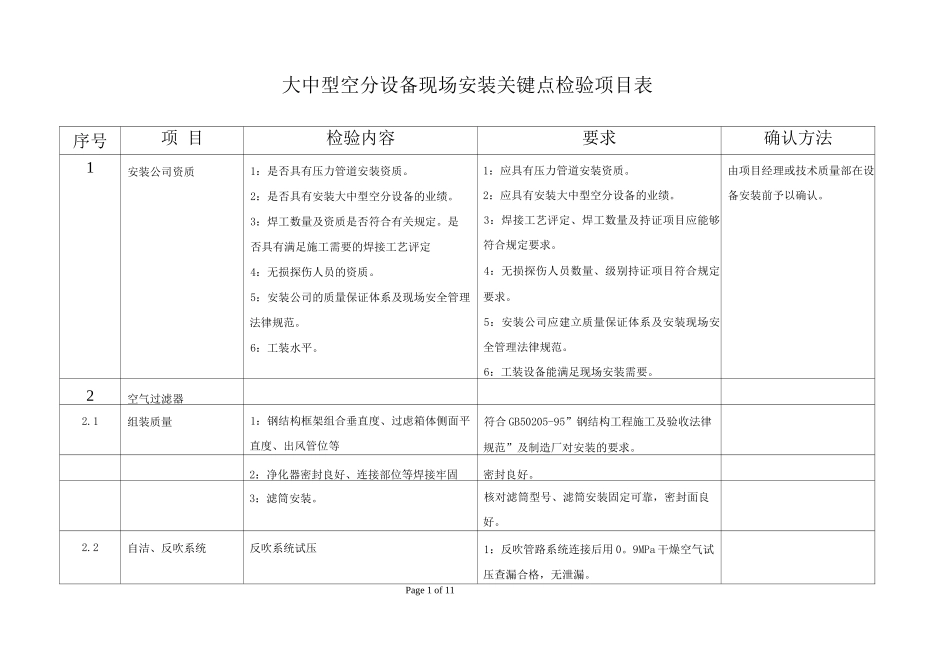

大中型空分设备现场安装关键点检验项目表序号项 目检验内容要求确认方法1安装公司资质1:是否具有压力管道安装资质
2:是否具有安装大中型空分设备的业绩
3:焊工数量及资质是否符合有关规定
是否具有满足施工需要的焊接工艺评定4:无损探伤人员的资质
5:安装公司的质量保证体系及现场安全管理法律规范
6:工装水平
1:应具有压力管道安装资质
2:应具有安装大中型空分设备的业绩
3:焊接工艺评定、焊工数量及持证项目应能够符合规定要求
4:无损探伤人员数量、级别持证项目符合规定要求
5:安装公司应建立质量保证体系及安装现场安全管理法律规范
6:工装设备能满足现场安装需要
由项目经理或技术质量部在设备安装前予以确认
2空气过滤器2
1组装质量1:钢结构框架组合垂直度、过虑箱体侧面平直度、出风管位等符合 GB50205-95”钢结构工程施工及验收法律规范”及制造厂对安装的要求
2:净化器密封良好、连接部位等焊接牢固密封良好
3:滤筒安装
核对滤筒型号、滤筒安装固定可靠,密封面良好
2自洁、反吹系统反吹系统试压1:反吹管路系统连接后用 0
9MPa 干燥空气试压查漏合格,无泄漏
Page 1 of 112:自洁喷嘴中心应对准文氏管中心,偏差小于 3mm

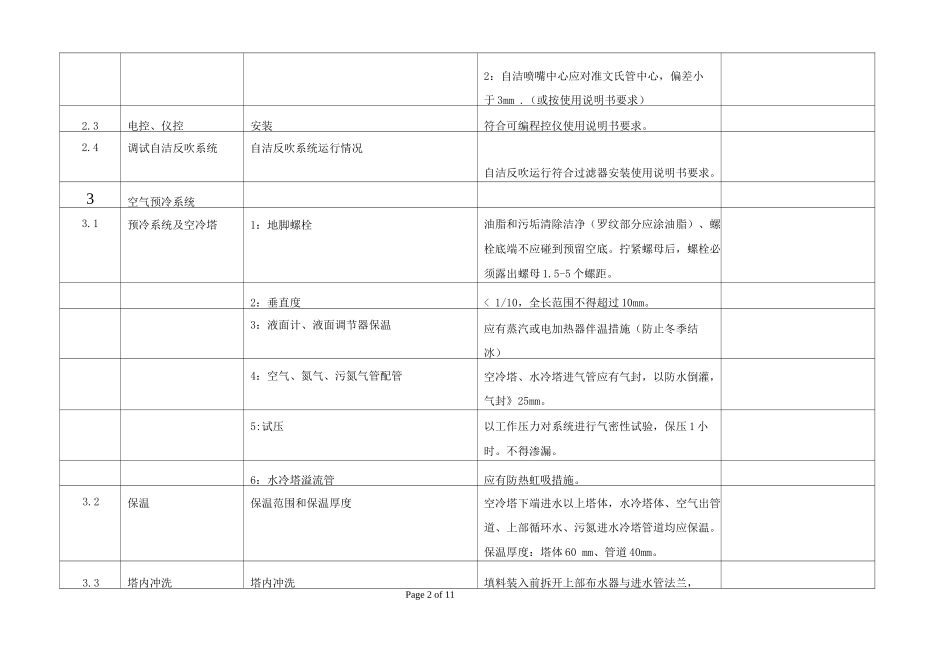

(或按使用说明书要求)2
3电控、仪控安装符合可编程控仪使用说明书要求
4调试自洁反吹系统自洁反吹系统运行情况自洁反吹运行符合过滤器安装使用说明书要求
3空气预冷系统3
1预冷系统及空冷塔1:地脚螺栓油脂和污垢清除洁净(罗纹部分应涂油脂)、螺栓底端不应碰到预留空底
拧紧螺母后,螺栓必须露出螺母 1
5-5 个螺距
2:垂直度< 1/10,全长范围不得超过 10mm
3:液面计、液面调节器保温应有蒸汽或电加热器伴温措施(防止冬季结冰)4:空气、氮气、污氮气管配管空冷塔、水冷塔进气管应有气封,以防水倒灌,气封》25mm
5:试压以工作压
