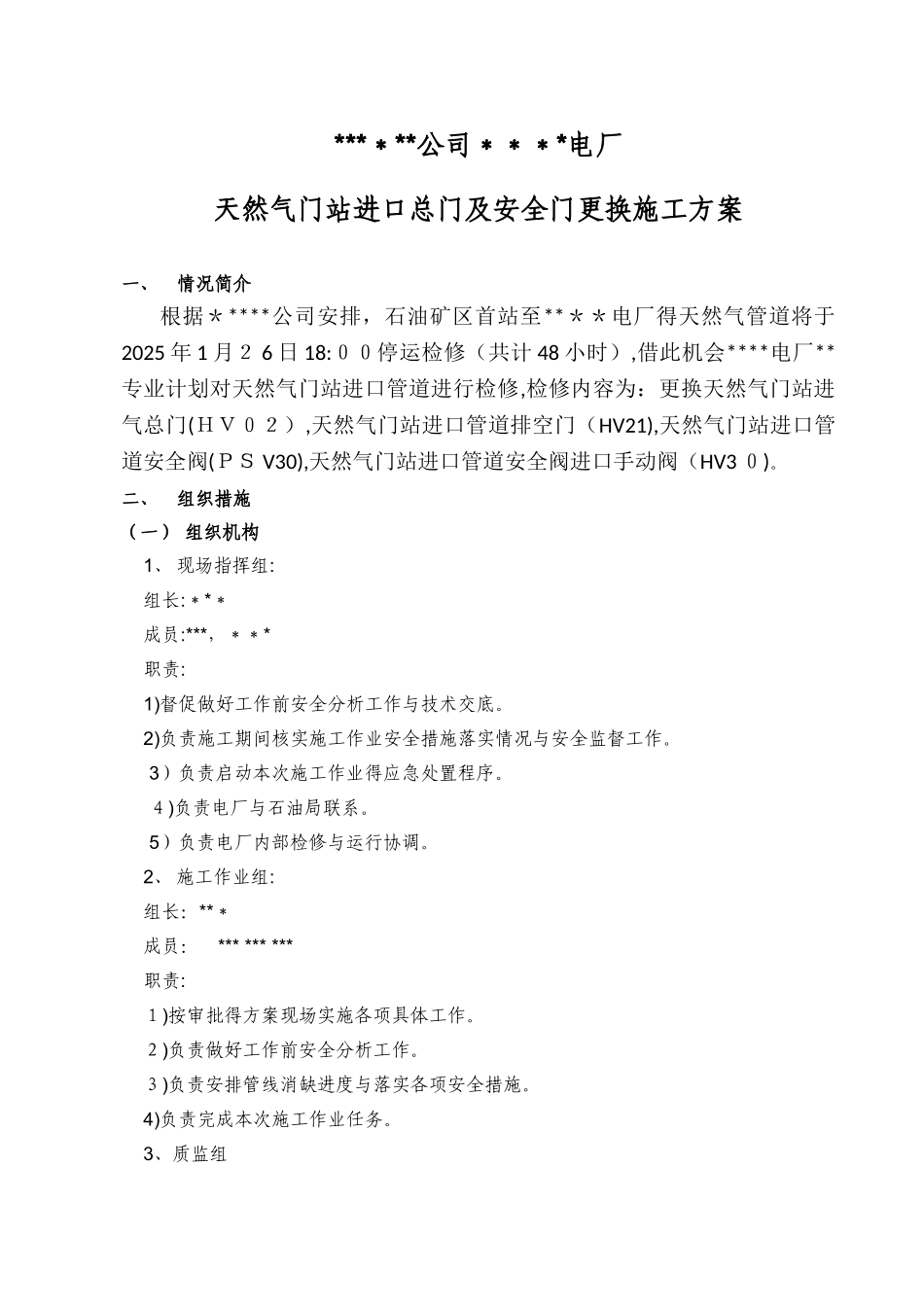

******公司****电厂天然气门站进口总门及安全门更换施工方案一、情况简介根据*****公司安排,石油矿区首站至****电厂得天然气管道将于2025 年 1 月2 6 日 18:00停运检修(共计 48 小时),借此机会****电厂**专业计划对天然气门站进口管道进行检修,检修内容为:更换天然气门站进气总门(HV02),天然气门站进口管道排空门(HV21),天然气门站进口管道安全阀(PS V30),天然气门站进口管道安全阀进口手动阀(HV3 0)
二、组织措施(一) 组织机构1、 现场指挥组:组长:*** 成员:***,***职责:1)督促做好工作前安全分析工作与技术交底
2)负责施工期间核实施工作业安全措施落实情况与安全监督工作
3)负责启动本次施工作业得应急处置程序
4)负责电厂与石油局联系
5)负责电厂内部检修与运行协调
2、 施工作业组:组长:***成员: *** *** ***职责:1)按审批得方案现场实施各项具体工作
2)负责做好工作前安全分析工作
3)负责安排管线消缺进度与落实各项安全措施
4)负责完成本次施工作业任务
3、质监组组长:***成员:*** *** 职责:1)负责施工现场得指导协调工作
2)负责应急预案得执行工作
3)负责检修质量验收
4、安全监察组组长:***成员:***职责:1)负责施工前安全措施得落实
2)负责施工过程安全措施得监督
3)负责在调配过程中得安全控制措施得落实三、安全风险评估(一) 安全措施1、 施工前,组织本单位员工学习《电业安全工作规程》与本安全措施及现场作业安全措施,重点交待此次检修工作任务与安全注意事项,提高员工安全意识与自我防护能力
2、 进入施工现场必须戴安全帽;严禁穿拖鞋、凉鞋、高跟鞋、与酒后进入现场,女工长发必须盘在帽内;使用角向砂轮时带防护眼镜,电动工具检查合格;工作时必须穿着工作服

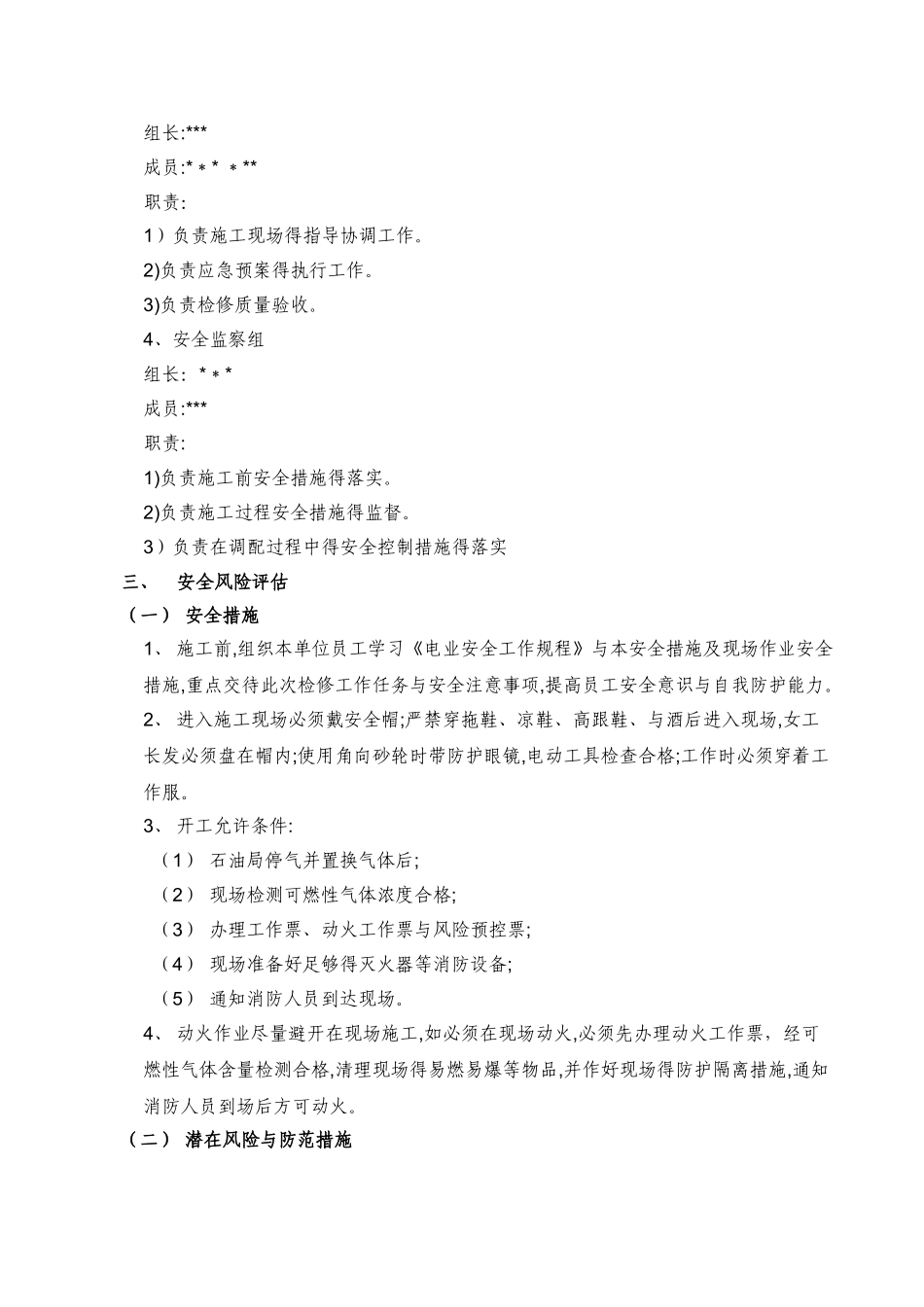

3、 开工允许条件
