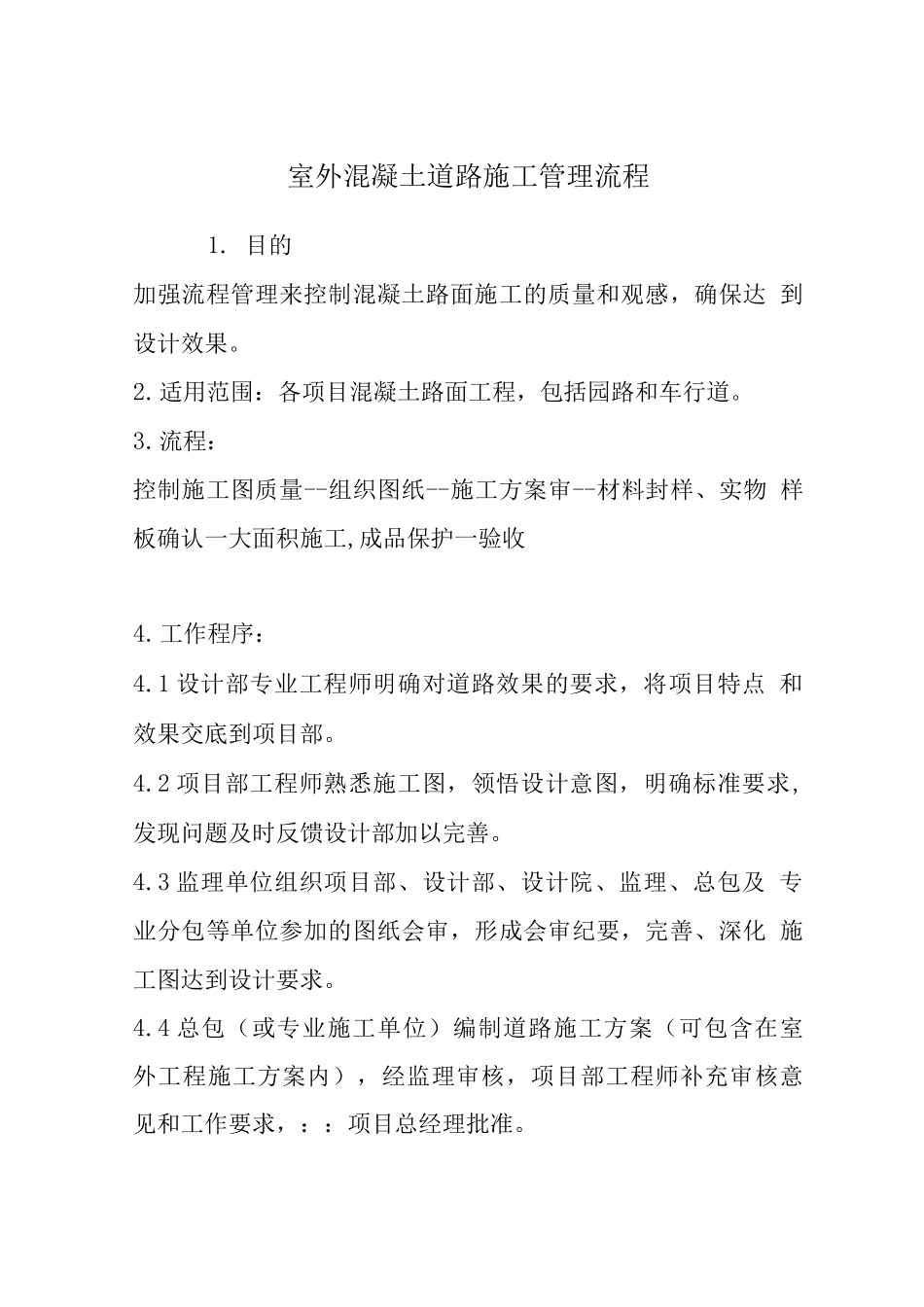

室外混凝土道路施工管理流程1
目的加强流程管理来控制混凝土路面施工的质量和观感,确保达 到设计效果
适用范围:各项目混凝土路面工程,包括园路和车行道
流程:控制施工图质量--组织图纸--施工方案审--材料封样、实物 样板确认一大面积施工,成品保护一验收4
工作程序:4
1 设计部专业工程师明确对道路效果的要求,将项目特点 和效果交底到项目部
2 项目部工程师熟悉施工图,领悟设计意图,明确标准要求, 发现问题及时反馈设计部加以完善
3 监理单位组织项目部、设计部、设计院、监理、总包及 专业分包等单位参加的图纸会审,形成会审纪要,完善、深化 施工图达到设计要求
4 总包(或专业施工单位)编制道路施工方案(可包含在室 外工程施工方案内),经监理审核,项目部工程师补充审核意 见和工作要求,::项目总经理批准

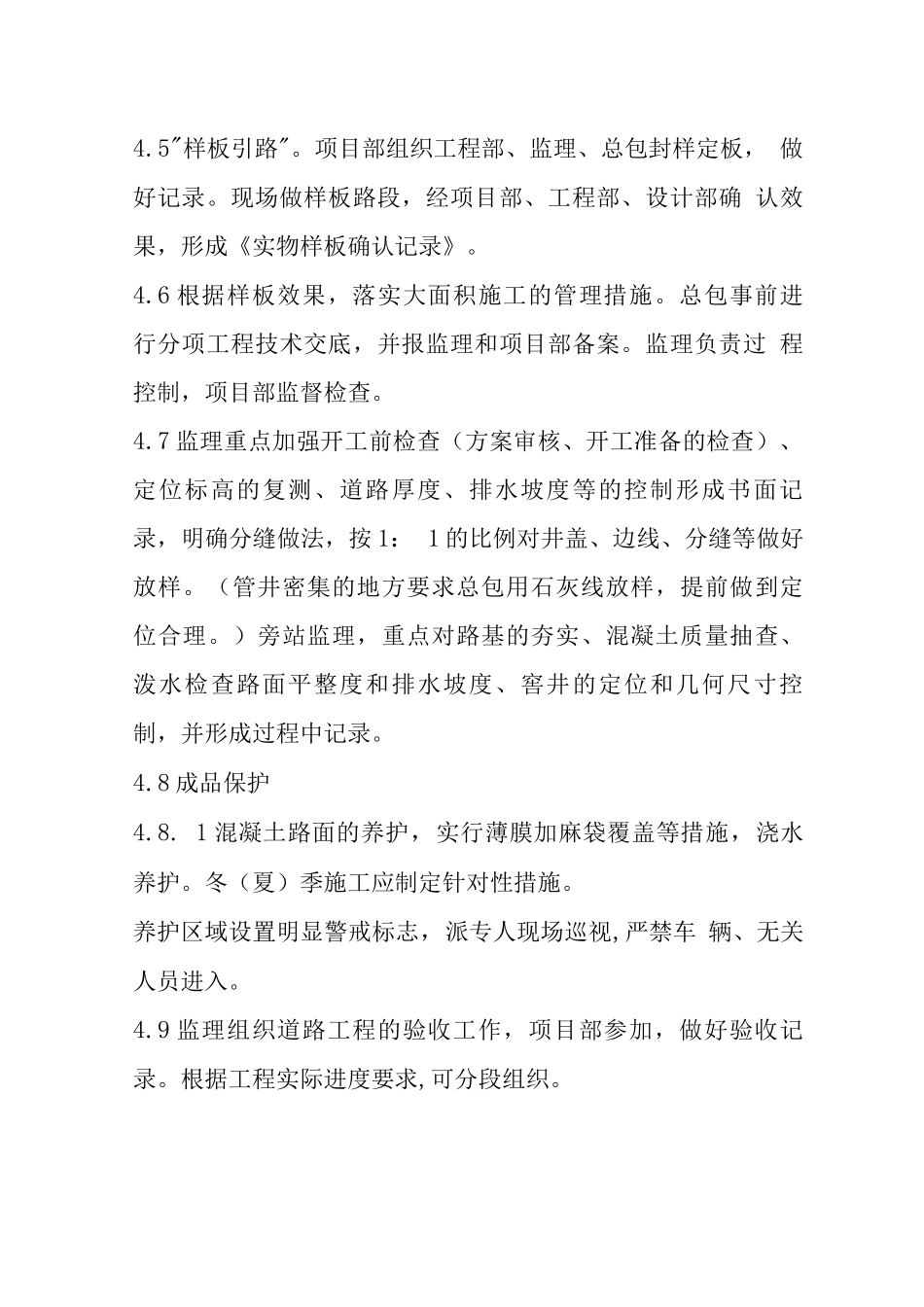

5"样板引路"
项目部组织工程部、监理、总包封样定板, 做好记录
现场做样板路段,经项目部、工程部、设计部确 认效果,形成《实物样板确认记录》
6 根据样板效果,落实大面积施工的管理措施
总包事前进 行分项工程技术交底,并报监理和项目部备案
监理负责过 程控制,项目部监督检查
7 监理重点加强开工前检查(方案审核、开工准备的检查)、 定位标高的复测、道路厚度、排水坡度等的控制形成书面记 录,明确分缝做法,按 1: 1 的比例对井盖、边线、分缝等做好 放样
(管井密集的地方要求总包用石灰线放样,提前做到定 位合理
)旁站监理,重点对路基的夯实、混凝土质量抽查、 泼水检查路面平整度和排水坡度、窖井的定位和几何尺寸控 制,并形成过程中记录
8 成品保护4
1 混凝土路面的养护,实行薄膜加麻袋覆盖等措施,浇水 养护
冬(夏)季施工应制定针对性措施
养护区域设置明显警戒标志,派专人现场巡视,严禁车 辆、无关人员进入
9 监理组织道路工程的验
