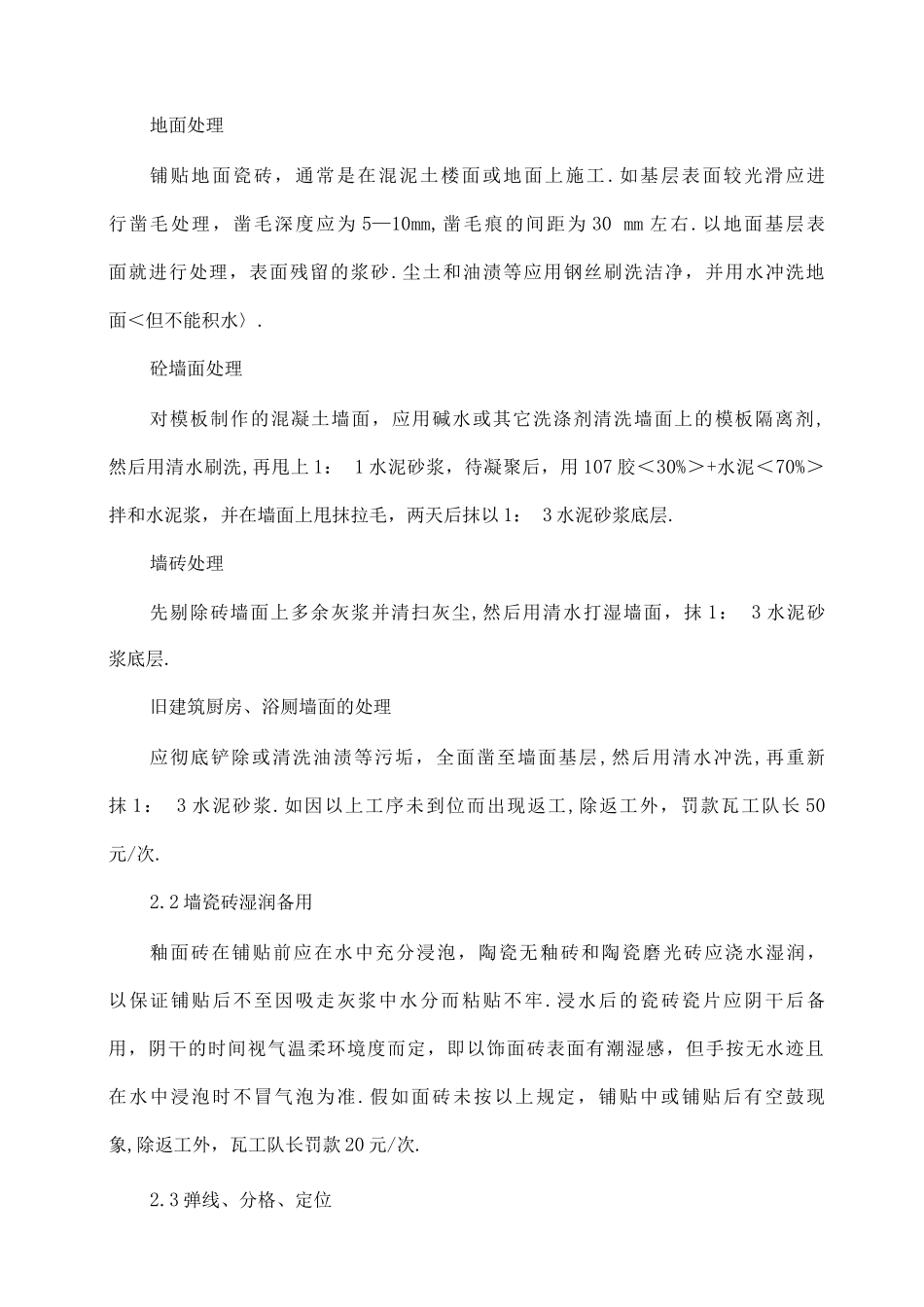

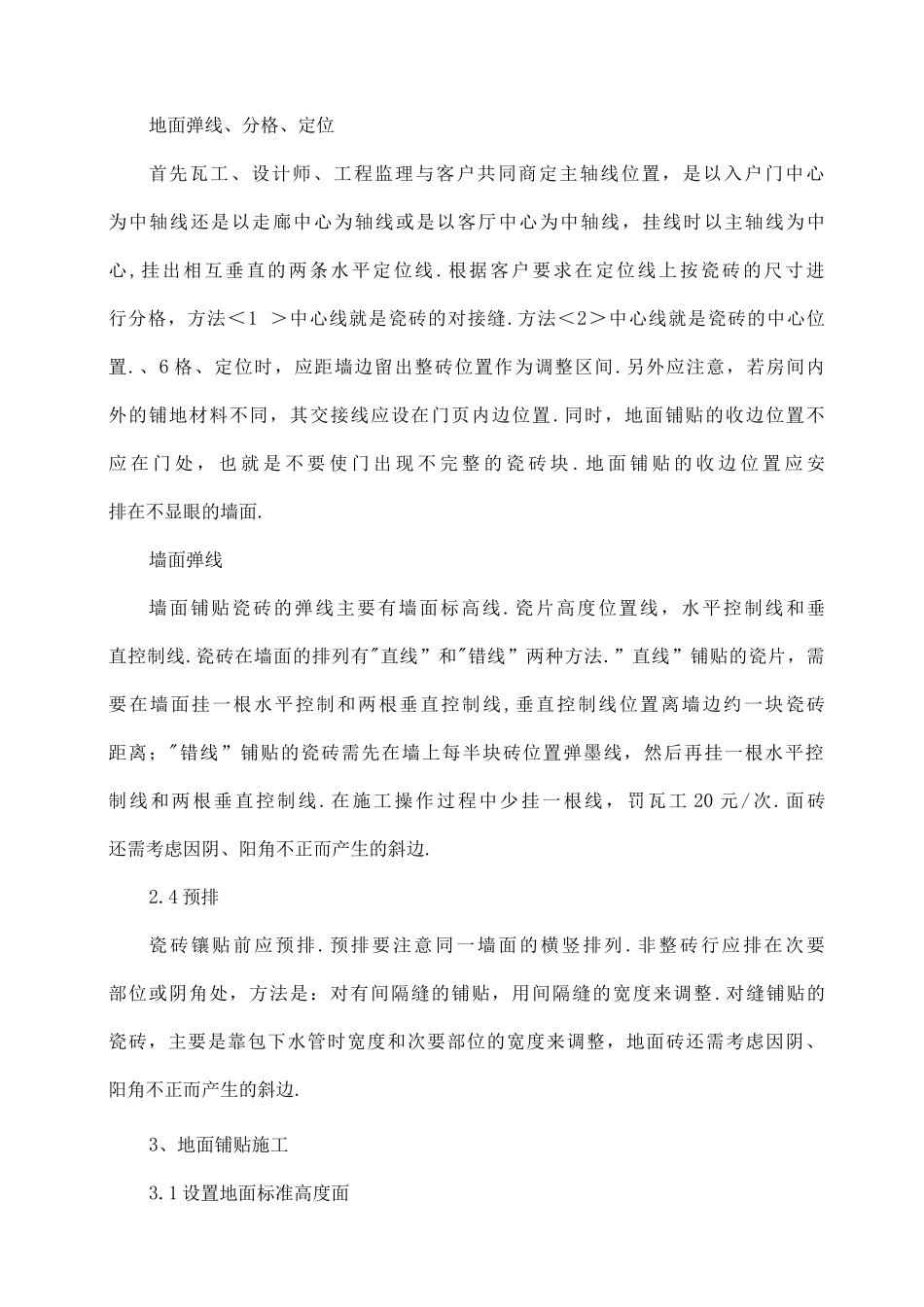

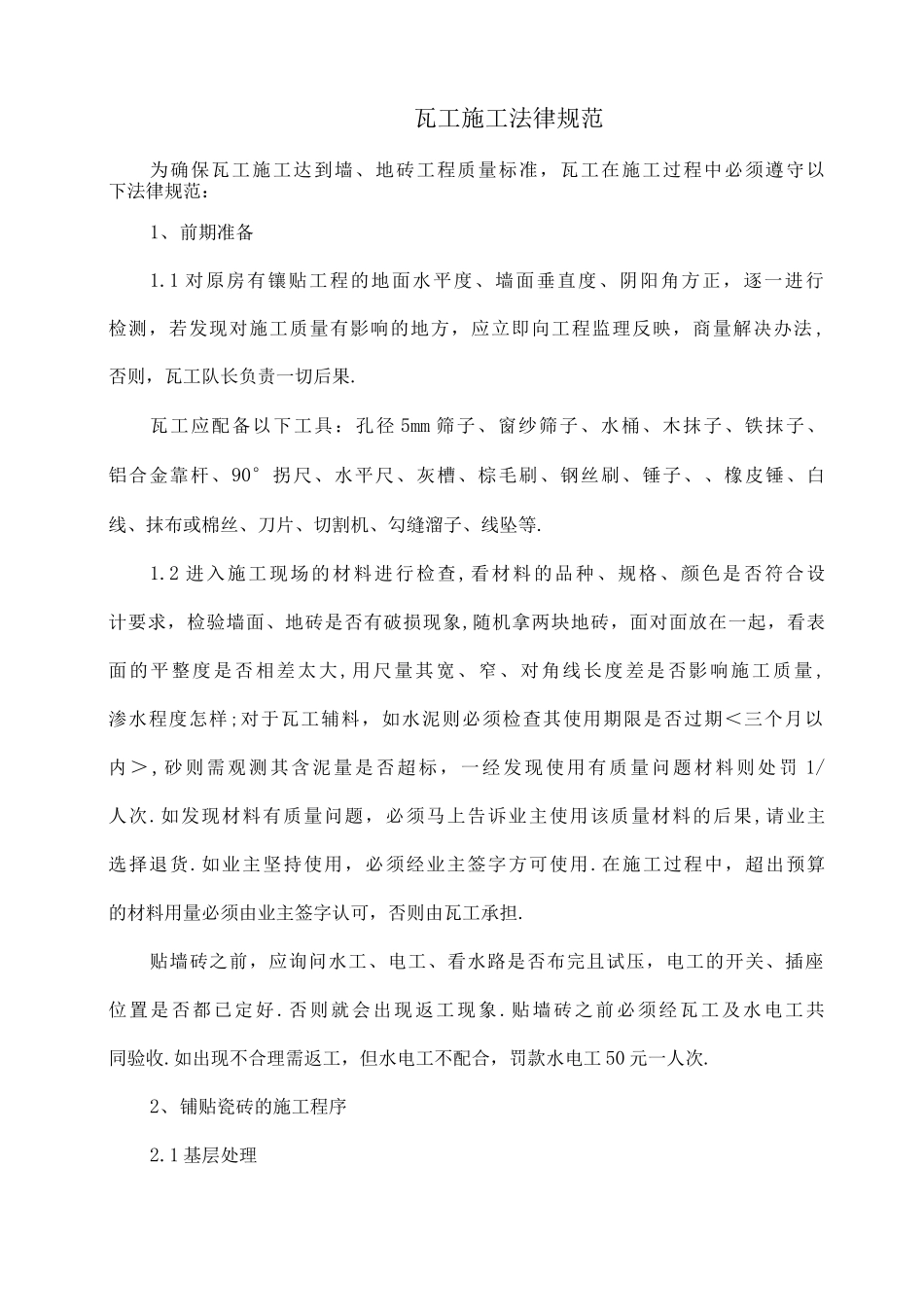

瓦工施工法律规范为确保瓦工施工达到墙、地砖工程质量标准,瓦工在施工过程中必须遵守以下法律规范:1、前期准备1.1 对原房有镶贴工程的地面水平度、墙面垂直度、阴阳角方正,逐一进行检测,若发现对施工质量有影响的地方,应立即向工程监理反映,商量解决办法 ,否则,瓦工队长负责一切后果.瓦工应配备以下工具:孔径 5mm 筛子、窗纱筛子、水桶、木抹子、铁抹子、铝合金靠杆、90°拐尺、水平尺、灰槽、棕毛刷、钢丝刷、锤子、、橡皮锤、白线、抹布或棉丝、刀片、切割机、勾缝溜子、线坠等.1.2 进入施工现场的材料进行检查,看材料的品种、规格、颜色是否符合设计要求,检验墙面、地砖是否有破损现象,随机拿两块地砖,面对面放在一起,看表面的平整度是否相差太大 ,用尺量其宽、窄、对角线长度差是否影响施工质量 ,渗水程度怎样;对于瓦工辅料,如水泥则必须检查其使用期限是否过期<三个月以内>,砂则需观测其含泥量是否超标,一经发现使用有质量问题材料则处罚 1/人次.如发现材料有质量问题,必须马上告诉业主使用该质量材料的后果,请业主选择退货.如业主坚持使用,必须经业主签字方可使用.在施工过程中,超出预算的材料用量必须由业主签字认可,否则由瓦工承担.贴墙砖之前,应询问水工、电工、看水路是否布完且试压,电工的开关、插座位置是否都已定好 .否则就会出现返工现象 .贴墙砖之前必须经瓦工及水电工共同验收.如出现不合理需返工,但水电工不配合,罚款水电工 50 元一人次.2、铺贴瓷砖的施工程序2.1 基层处理地面处理铺贴地面瓷砖,通常是在混泥土楼面或地面上施工 .如基层表面较光滑应进行凿毛处理,凿毛深度应为 5—10mm,凿毛痕的间距为 30 mm 左右.以地面基层表面就进行处理,表面残留的浆砂.尘土和油渍等应用钢丝刷洗洁净,并用水冲洗地面<但不能积水〉.砼墙面处理对模板制作的混凝土墙面,应用碱水或其它洗涤剂清洗墙面上的模板隔离剂,然后用清水刷洗,再甩上 1: 1 水泥砂浆,待凝聚后,用 107 胶<30%>+水泥<70%>拌和水泥浆,并在墙面上甩抹拉毛,两天后抹以 1: 3 水泥砂浆底层.墙砖处理先剔除砖墙面上多余灰浆并清扫灰尘,然后用清水打湿墙面,抹 1: 3 水泥砂浆底层.旧建筑厨房、浴厕墙面的处理应彻底铲除或清洗油渍等污垢,全面凿至墙面基层 ,然后用清水冲洗,再重新抹 1: 3 水泥砂浆.如因以上工序未到位而出现返工,除返工外,罚款瓦工队长 50元/次.2.2 墙瓷砖湿润备用釉面砖在铺贴前应在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

家装与工装中瓦工施工规范方案与工艺设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
