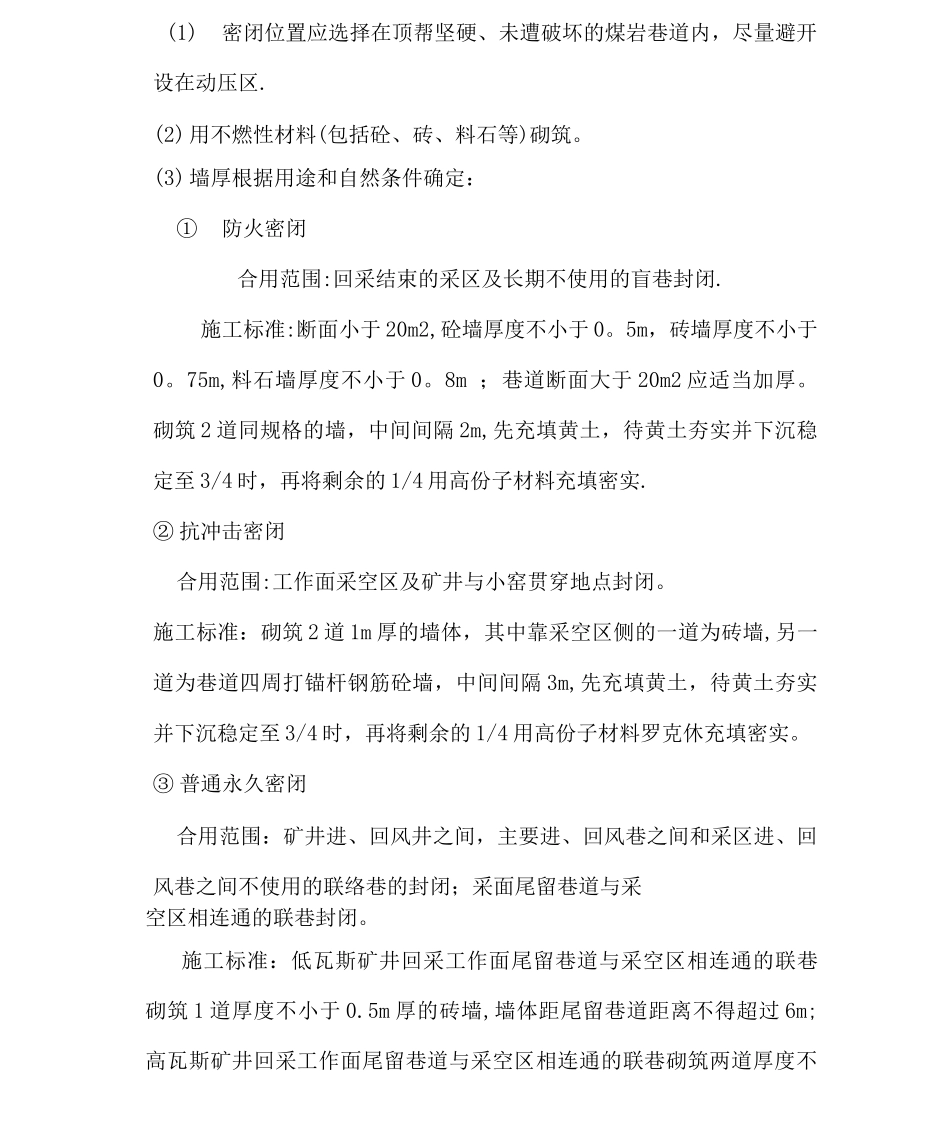

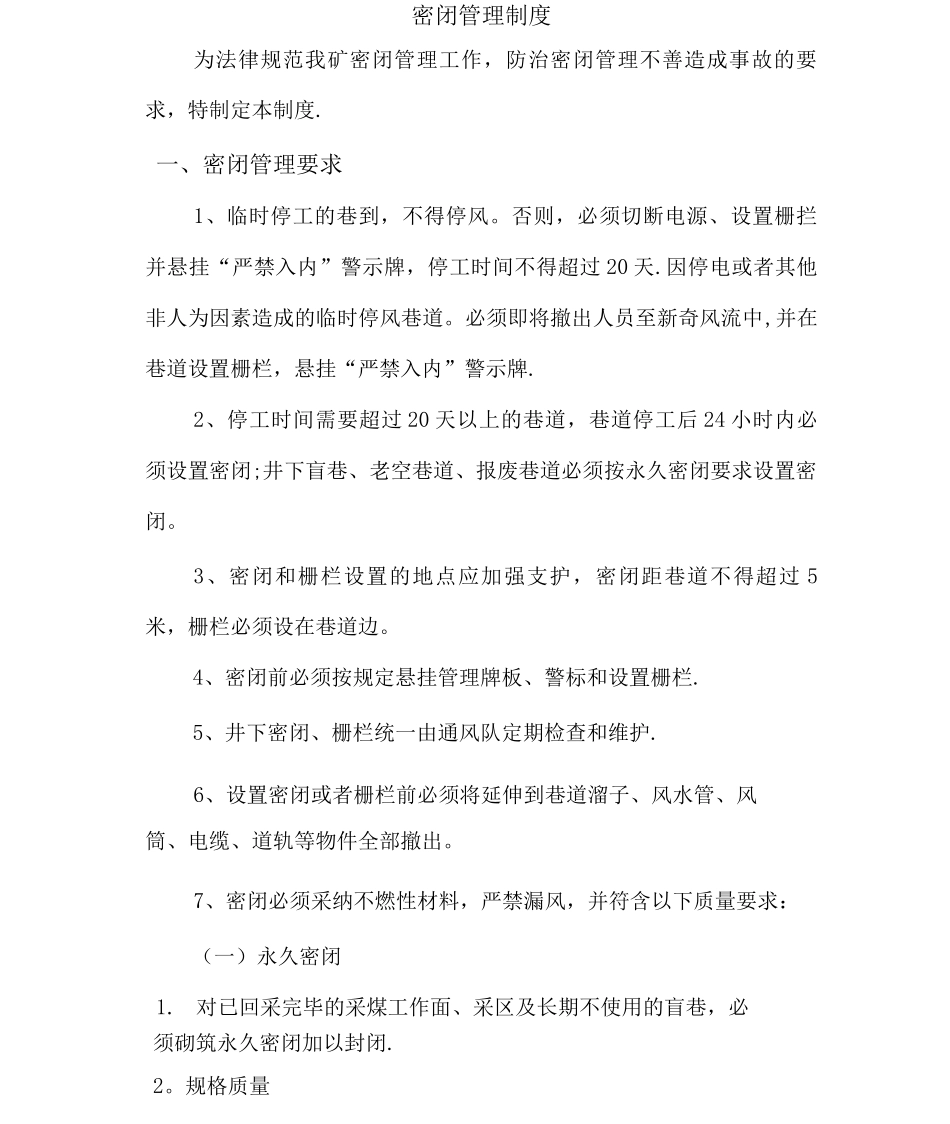

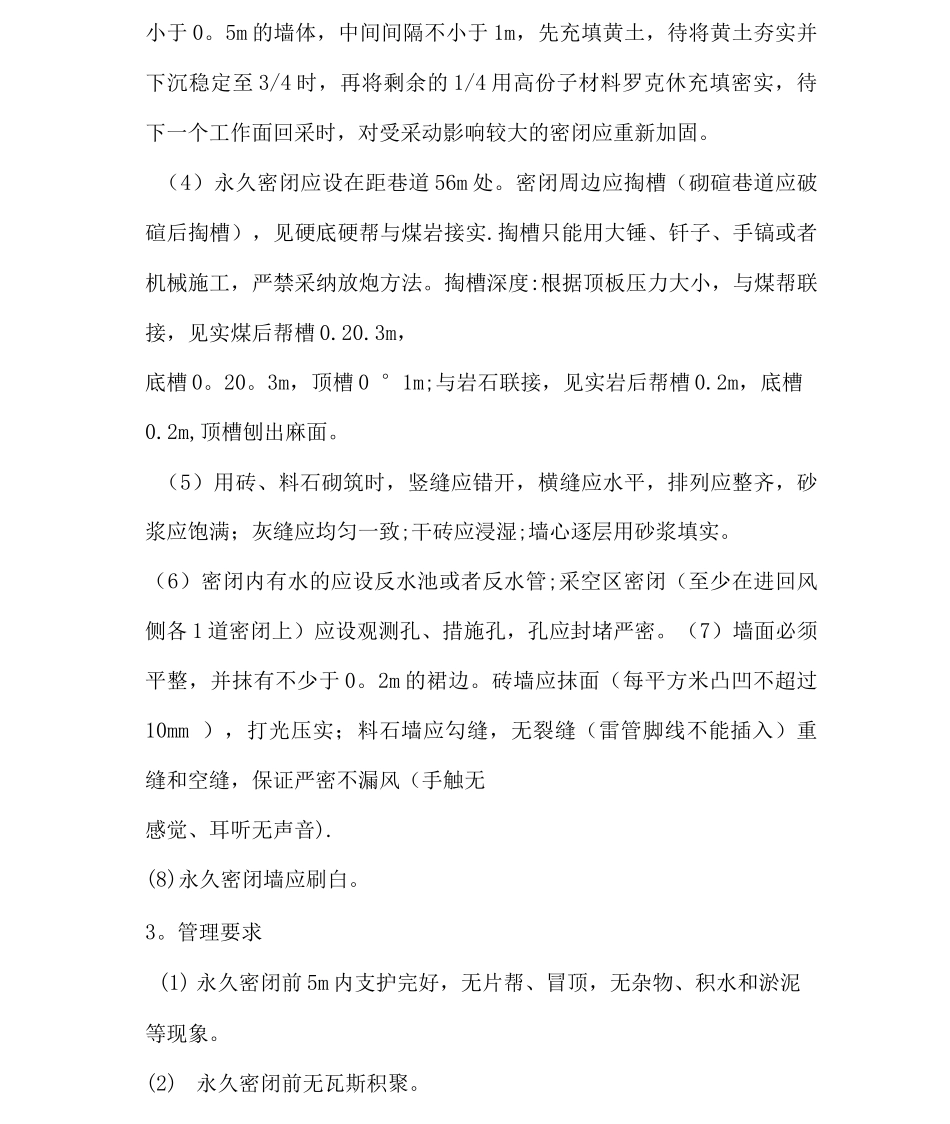

密闭管理制度为法律规范我矿密闭管理工作,防治密闭管理不善造成事故的要求,特制定本制度.一、密闭管理要求1、临时停工的巷到,不得停风。否则,必须切断电源、设置栅拦并悬挂“严禁入内”警示牌,停工时间不得超过 20 天.因停电或者其他非人为因素造成的临时停风巷道。必须即将撤出人员至新奇风流中,并在巷道设置栅栏,悬挂“严禁入内”警示牌.2、停工时间需要超过 20 天以上的巷道,巷道停工后 24 小时内必须设置密闭;井下盲巷、老空巷道、报废巷道必须按永久密闭要求设置密闭。3、密闭和栅栏设置的地点应加强支护,密闭距巷道不得超过 5米,栅栏必须设在巷道边。4、密闭前必须按规定悬挂管理牌板、警标和设置栅栏.5、井下密闭、栅栏统一由通风队定期检查和维护.6、设置密闭或者栅栏前必须将延伸到巷道溜子、风水管、风筒、电缆、道轨等物件全部撤出。7、密闭必须采纳不燃性材料,严禁漏风,并符含以下质量要求:(一)永久密闭1.对已回采完毕的采煤工作面、采区及长期不使用的盲巷,必须砌筑永久密闭加以封闭.2。规格质量(1)密闭位置应选择在顶帮坚硬、未遭破坏的煤岩巷道内,尽量避开设在动压区.(2)用不燃性材料(包括砼、砖、料石等)砌筑。(3)墙厚根据用途和自然条件确定:①防火密闭合用范围:回采结束的采区及长期不使用的盲巷封闭.施工标准:断面小于 20m2,砼墙厚度不小于 0。5m,砖墙厚度不小于0。75m,料石墙厚度不小于 0。8m ;巷道断面大于 20m2 应适当加厚。砌筑 2 道同规格的墙,中间间隔 2m,先充填黄土,待黄土夯实并下沉稳定至 3/4 时,再将剩余的 1/4 用高份子材料充填密实.② 抗冲击密闭合用范围:工作面采空区及矿井与小窑贯穿地点封闭。施工标准:砌筑 2 道 1m 厚的墙体,其中靠采空区侧的一道为砖墙,另一道为巷道四周打锚杆钢筋砼墙,中间间隔 3m,先充填黄土,待黄土夯实并下沉稳定至 3/4 时,再将剩余的 1/4 用高份子材料罗克休充填密实。③ 普通永久密闭合用范围:矿井进、回风井之间,主要进、回风巷之间和采区进、回风巷之间不使用的联络巷的封闭;采面尾留巷道与采空区相连通的联巷封闭。施工标准:低瓦斯矿井回采工作面尾留巷道与采空区相连通的联巷砌筑 1 道厚度不小于 0.5m 厚的砖墙,墙体距尾留巷道距离不得超过 6m;高瓦斯矿井回采工作面尾留巷道与采空区相连通的联巷砌筑两道厚度不小于 0。5m 的墙体,中间间隔不小于 1m,先充填黄土,待将黄土夯实并下沉稳定至 3/4 时,再将...
