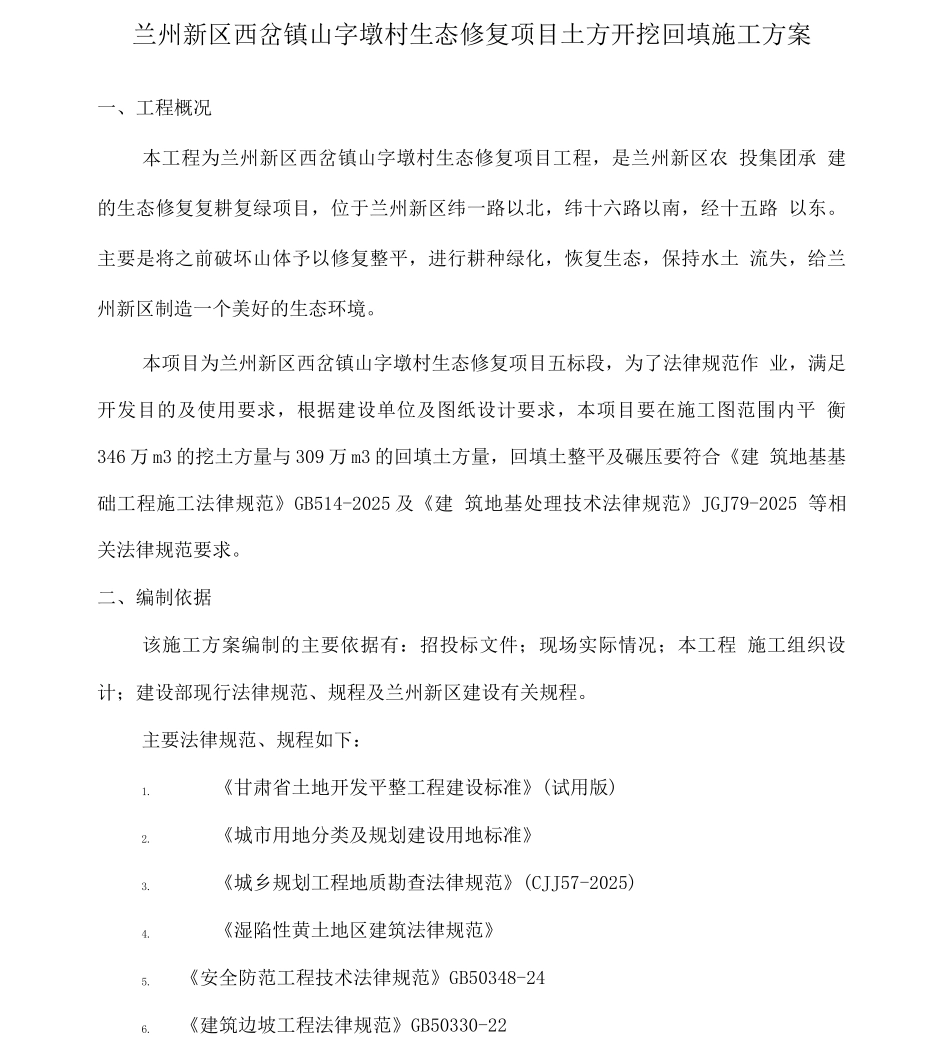

兰州新区西岔镇山子墩村生态修复项目土方开挖回填施工方案编制:审核:批准:甘肃建投土木工程建设有限公司目 录、工程概况 2二、编制依据 2三、施工部署及施工准备 3四、主要施工方案及施工方法 6五、质量保证措施及协调管理 10六、安全文明保证措施 14七、质量通病防治措施 14兰州新区西岔镇山字墩村生态修复项目土方开挖回填施工方案一、工程概况本工程为兰州新区西岔镇山字墩村生态修复项目工程,是兰州新区农 投集团承 建的生态修复复耕复绿项目,位于兰州新区纬一路以北,纬十六路以南,经十五路 以东。主要是将之前破坏山体予以修复整平,进行耕种绿化,恢复生态,保持水土 流失,给兰州新区制造一个美好的生态环境。本项目为兰州新区西岔镇山字墩村生态修复项目五标段,为了法律规范作 业,满足 开发目的及使用要求,根据建设单位及图纸设计要求,本项目要在施工图范围内平 衡346 万 m3 的挖土方量与 309 万 m3 的回填土方量,回填土整平及碾压要符合《建 筑地基基础工程施工法律规范》GB514-2025 及《建 筑地基处理技术法律规范》JGJ79-2025 等相关法律规范要求。二、编制依据该施工方案编制的主要依据有:招投标文件;现场实际情况;本工程 施工组织设计;建设部现行法律规范、规程及兰州新区建设有关规程。主要法律规范、规程如下:1.《甘肃省土地开发平整工程建设标准》(试用版)2.《城市用地分类及规划建设用地标准》3.《城乡规划工程地质勘查法律规范》(CJJ57-2025)4.《湿陷性黄土地区建筑法律规范》5.《安全防范工程技术法律规范》GB50348-246.《建筑边坡工程法律规范》GB50330-227、《建筑施工手册》第六版 8《大厚度湿陷性黄土场地工程处理技术法律规范》三、施工部署及施工准备1、施工部署由于本工程土方量大,占地面积广,根据施工组织设计和现场实际情况及土方 平衡要求,按挖方区的相对紧凑情况及填方区的一致性,划分四个挖方区、四个填 方区,以方便组织施工。具体划分情况如图所示:兰,|、|西岔镇山携村生臭项目(五杯段)躯图根据分区划分情况及工期要求,本工程土方开挖回填各区段采纳平行施工方式,同时有序组织各区段施工,增加施工效率。根据相似工程施工经验及现场情况,土方施工组织顺序为:挖方区山体排险修 路、填方区排险清底、机械组织、分层开挖、分层回填。具体施 工工艺工序后叙。2、施工准备2.1、测量准备开工之前先按设计图纸先进行断面复测,确定导线、边线位置,用彩旗...
