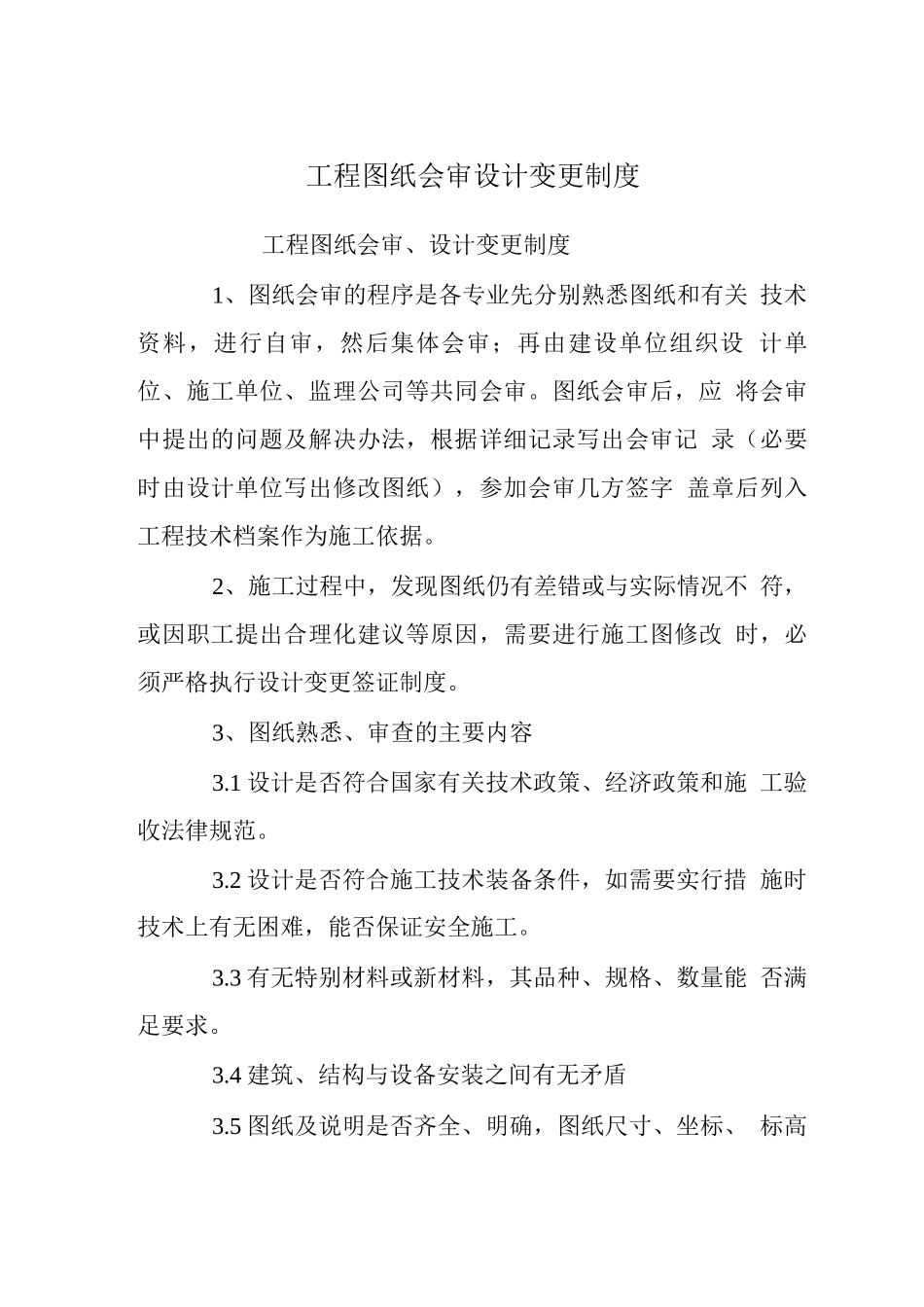

工程图纸会审设计变更制度工程图纸会审、设计变更制度1、图纸会审的程序是各专业先分别熟悉图纸和有关 技术资料,进行自审,然后集体会审;再由建设单位组织设 计单位、施工单位、监理公司等共同会审
图纸会审后,应 将会审中提出的问题及解决办法,根据详细记录写出会审记 录(必要时由设计单位写出修改图纸),参加会审几方签字 盖章后列入工程技术档案作为施工依据
2、施工过程中,发现图纸仍有差错或与实际情况不 符,或因职工提出合理化建议等原因,需要进行施工图修改 时,必须严格执行设计变更签证制度
3、图纸熟悉、审查的主要内容3
1 设计是否符合国家有关技术政策、经济政策和施 工验收法律规范
2 设计是否符合施工技术装备条件,如需要实行措 施时技术上有无困难,能否保证安全施工
3 有无特别材料或新材料,其品种、规格、数量能 否满足要求
4 建筑、结构与设备安装之间有无矛盾3

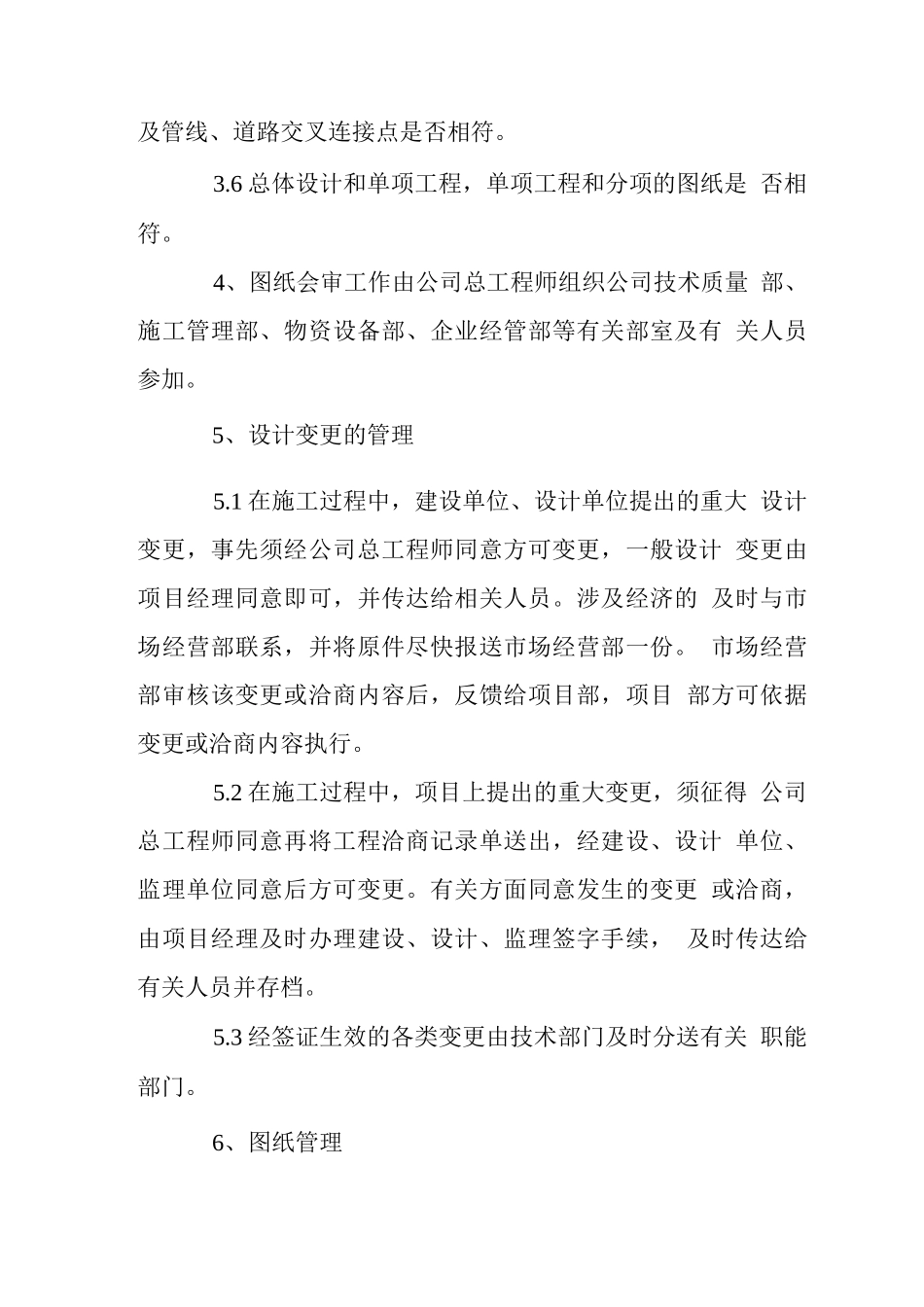

5 图纸及说明是否齐全、明确,图纸尺寸、坐标、 标高及管线、道路交叉连接点是否相符
6 总体设计和单项工程,单项工程和分项的图纸是 否相符
4、图纸会审工作由公司总工程师组织公司技术质量 部、施工管理部、物资设备部、企业经管部等有关部室及有 关人员参加
5、设计变更的管理5
1 在施工过程中,建设单位、设计单位提出的重大 设计变更,事先须经公司总工程师同意方可变更,一般设计 变更由项目经理同意即可,并传达给相关人员
涉及经济的 及时与市场经营部联系,并将原件尽快报送市场经营部一份
市场经营部审核该变更或洽商内容后,反馈给项目部,项目 部方可依据变更或洽商内容执行
2 在施工过程中,项目上提出的重大变更,须征得 公司总工程师同意再将工程洽商记录单送出,经建设、设计 单位、监理单位同意后方可变更

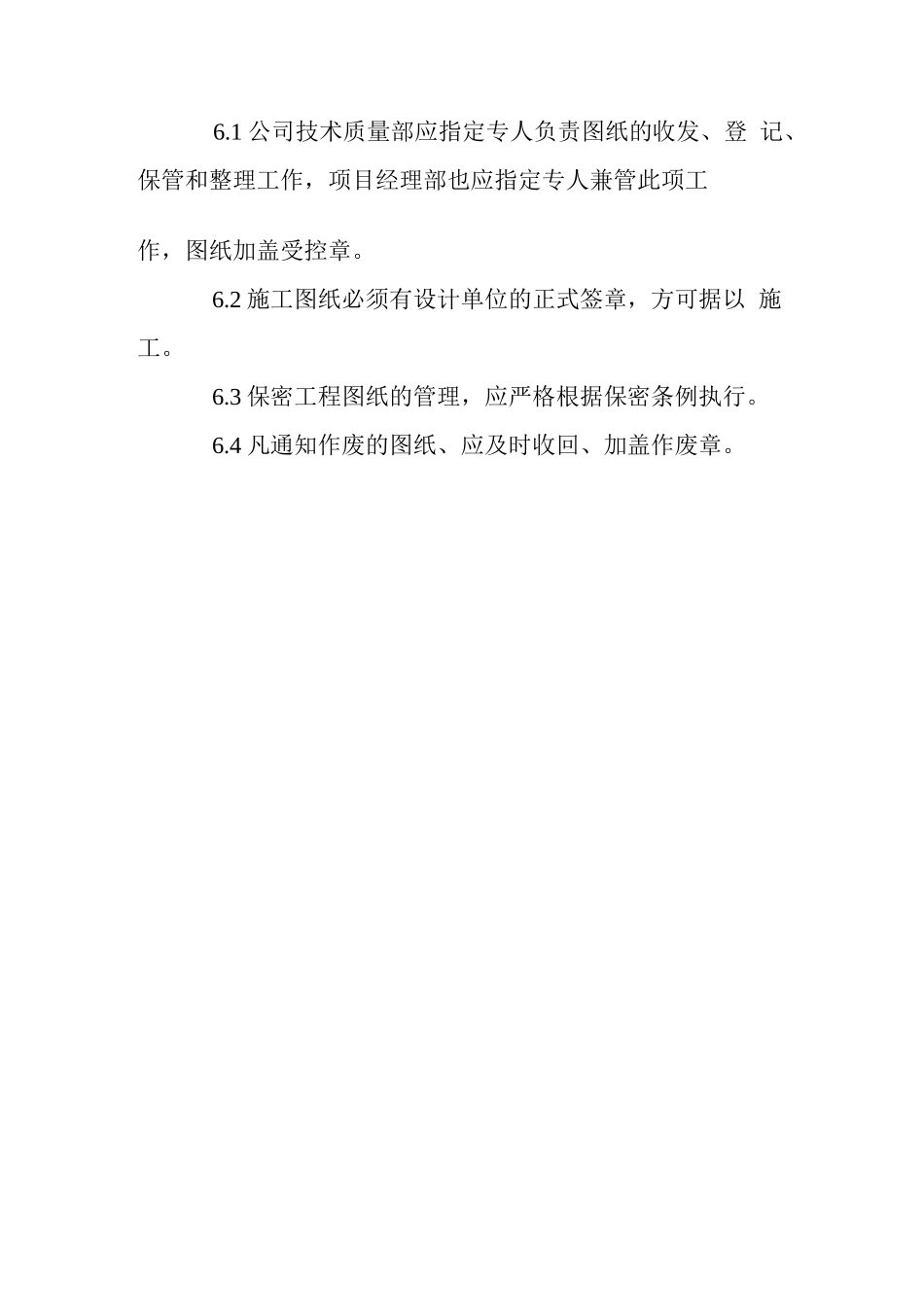

有关方面同意发生的变更 或洽商,由项目经理及时办理建设、设计、监理签字手续, 及时传达给有关人员并存档
