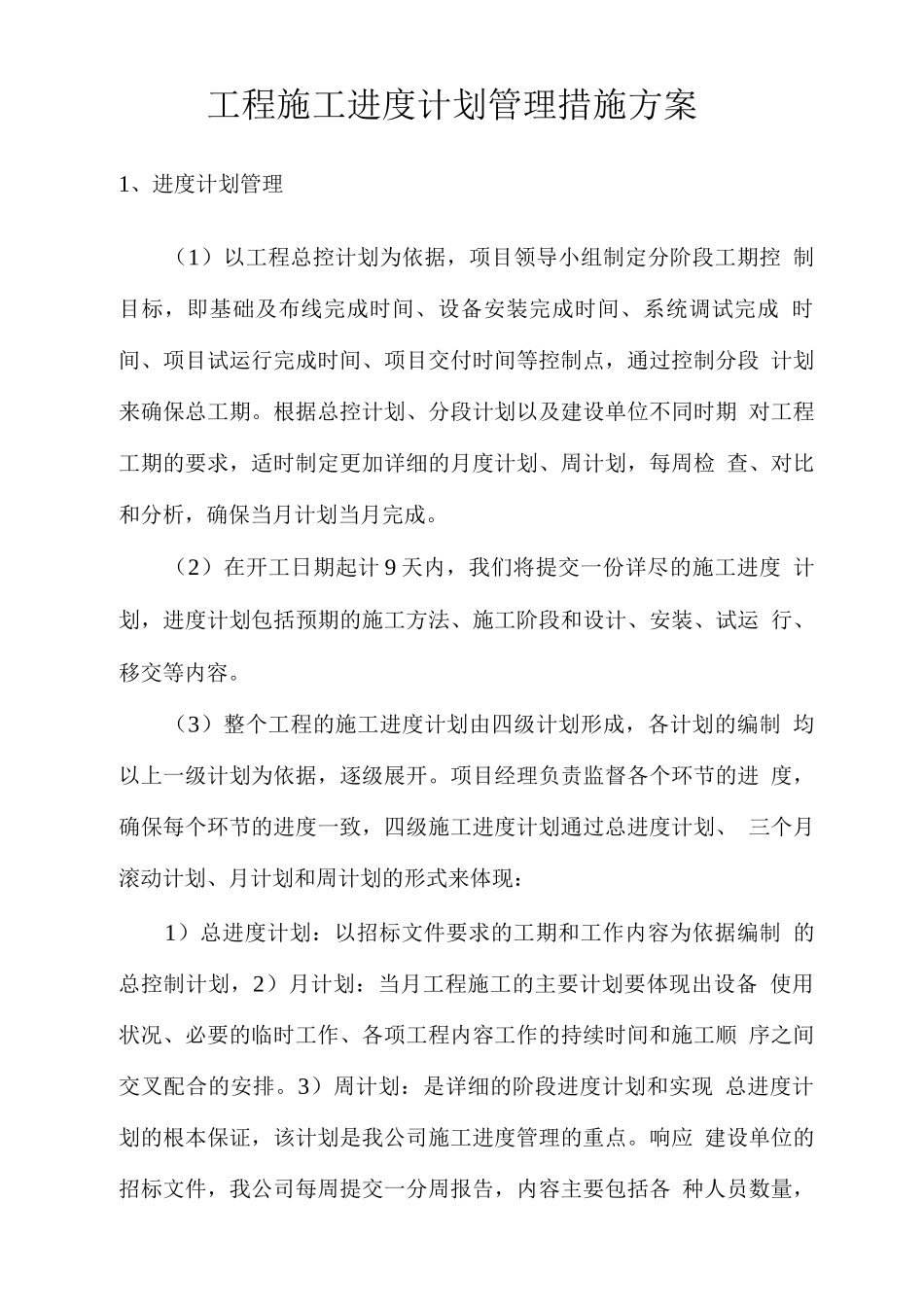

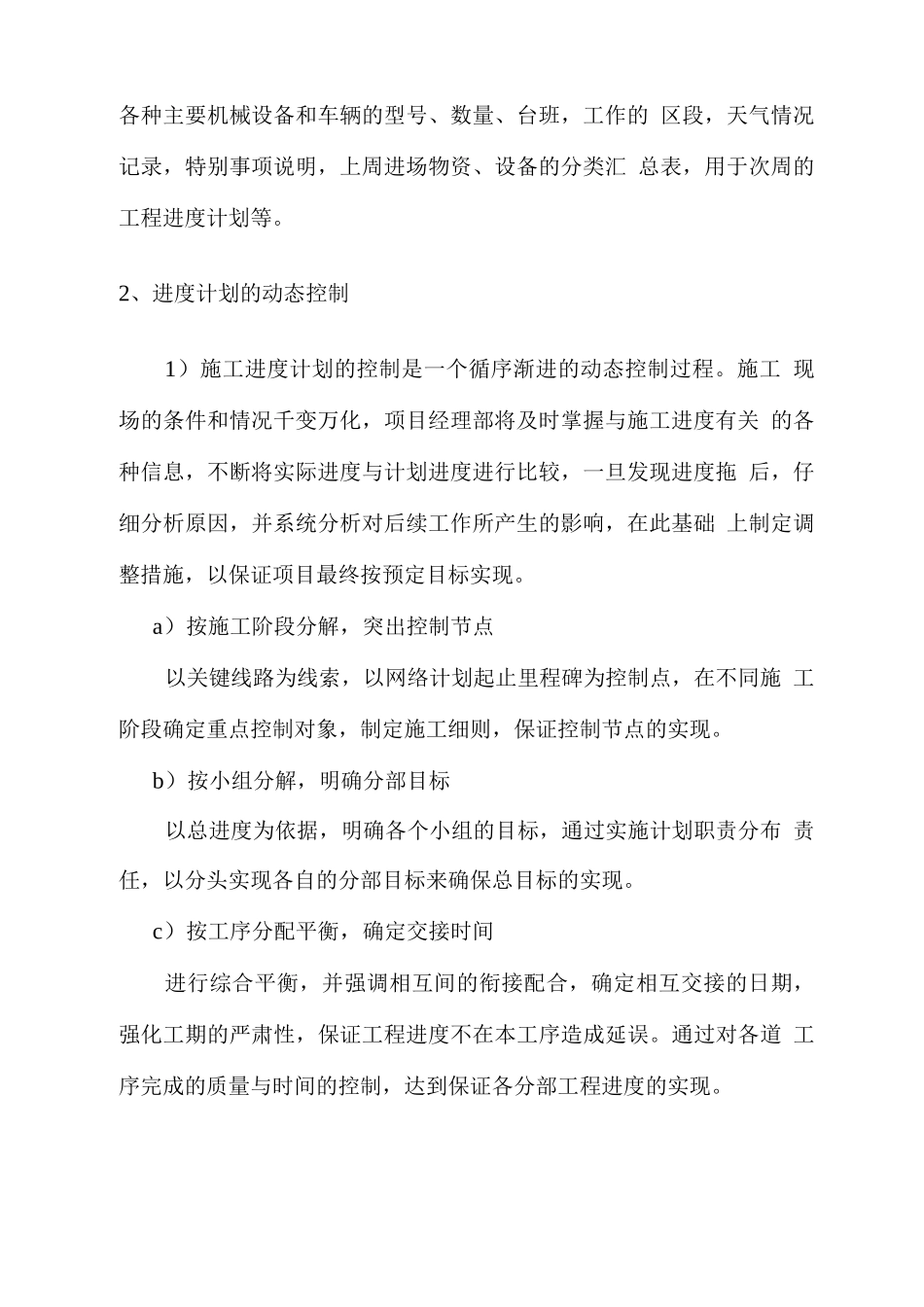

工程施工进度计划管理措施方案1、进度计划管理(1)以工程总控计划为依据,项目领导小组制定分阶段工期控 制目标,即基础及布线完成时间、设备安装完成时间、系统调试完成 时间、项目试运行完成时间、项目交付时间等控制点,通过控制分段 计划来确保总工期。根据总控计划、分段计划以及建设单位不同时期 对工程工期的要求,适时制定更加详细的月度计划、周计划,每周检 查、对比和分析,确保当月计划当月完成。(2)在开工日期起计 9 天内,我们将提交一份详尽的施工进度 计划,进度计划包括预期的施工方法、施工阶段和设计、安装、试运 行、移交等内容。(3)整个工程的施工进度计划由四级计划形成,各计划的编制 均以上一级计划为依据,逐级展开。项目经理负责监督各个环节的进 度,确保每个环节的进度一致,四级施工进度计划通过总进度计划、 三个月滚动计划、月计划和周计划的形式来体现:1)总进度计划:以招标文件要求的工期和工作内容为依据编制 的总控制计划,2)月计划:当月工程施工的主要计划要体现出设备 使用状况、必要的临时工作、各项工程内容工作的持续时间和施工顺 序之间交叉配合的安排。3)周计划:是详细的阶段进度计划和实现 总进度计划的根本保证,该计划是我公司施工进度管理的重点。响应 建设单位的招标文件,我公司每周提交一分周报告,内容主要包括各 种人员数量,各种主要机械设备和车辆的型号、数量、台班,工作的 区段,天气情况记录,特别事项说明,上周进场物资、设备的分类汇 总表,用于次周的工程进度计划等。2、进度计划的动态控制1)施工进度计划的控制是一个循序渐进的动态控制过程。施工 现场的条件和情况千变万化,项目经理部将及时掌握与施工进度有关 的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖 后,仔细分析原因,并系统分析对后续工作所产生的影响,在此基础 上制定调整措施,以保证项目最终按预定目标实现。a)按施工阶段分解,突出控制节点以关键线路为线索,以网络计划起止里程碑为控制点,在不同施 工阶段确定重点控制对象,制定施工细则,保证控制节点的实现。b)按小组分解,明确分部目标以总进度为依据,明确各个小组的目标,通过实施计划职责分布 责任,以分头实现各自的分部目标来确保总目标的实现。c)按工序分配平衡,确定交接时间进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期, 强化工期的严肃性,保证工程进度不在本工序造成...
