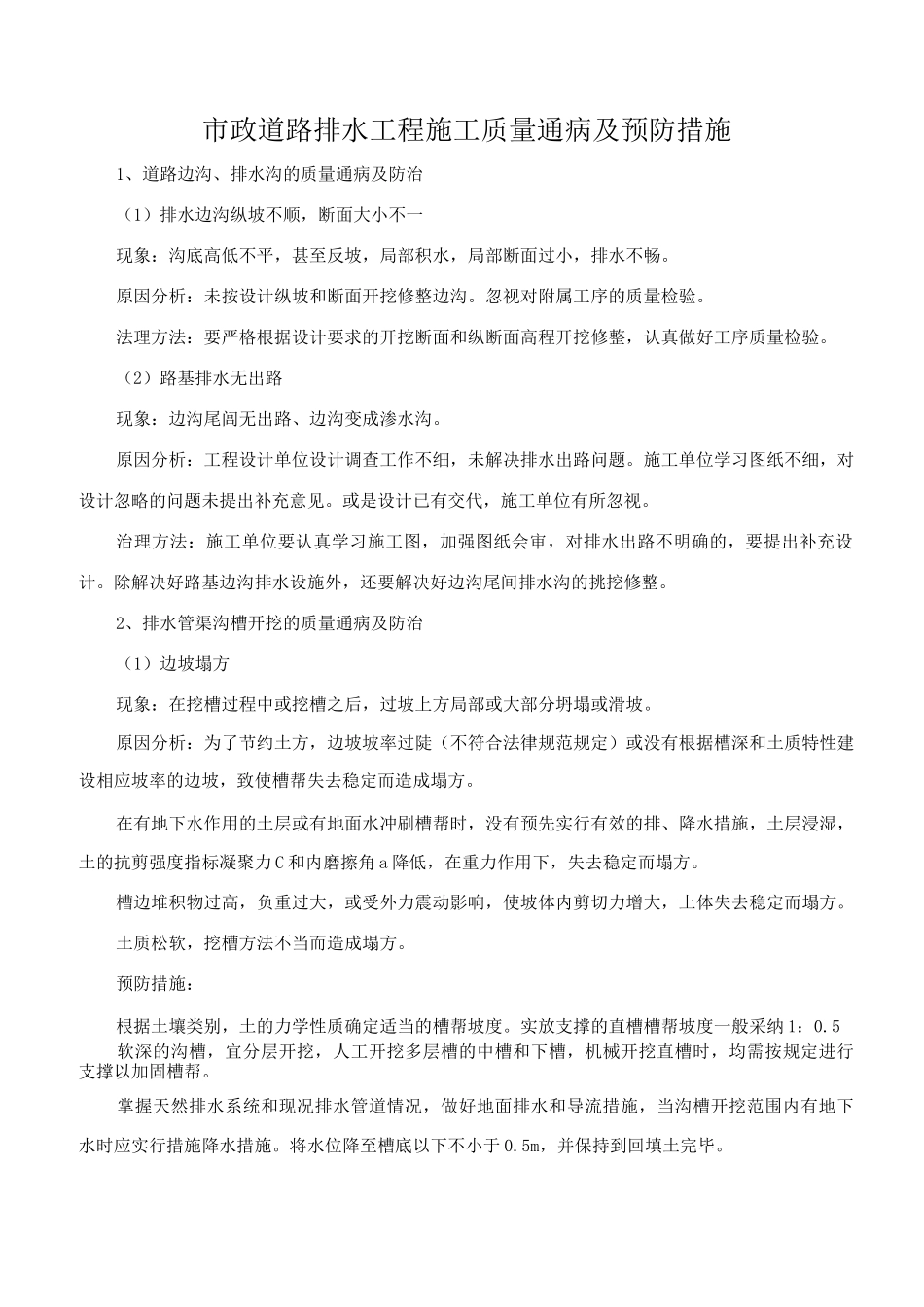

市政道路排水工程施工质量通病及预防措施1、道路边沟、排水沟的质量通病及防治(1)排水边沟纵坡不顺,断面大小不一现象:沟底高低不平,甚至反坡,局部积水,局部断面过小,排水不畅。原因分析:未按设计纵坡和断面开挖修整边沟。忽视对附属工序的质量检验。法理方法:要严格根据设计要求的开挖断面和纵断面高程开挖修整,认真做好工序质量检验。(2)路基排水无出路现象:边沟尾闾无出路、边沟变成渗水沟。原因分析:工程设计单位设计调查工作不细,未解决排水出路问题。施工单位学习图纸不细,对设计忽略的问题未提出补充意见。或是设计已有交代,施工单位有所忽视。治理方法:施工单位要认真学习施工图,加强图纸会审,对排水出路不明确的,要提出补充设计。除解决好路基边沟排水设施外,还要解决好边沟尾间排水沟的挑挖修整。2、排水管渠沟槽开挖的质量通病及防治(1)边坡塌方现象:在挖槽过程中或挖槽之后,过坡上方局部或大部分坍塌或滑坡。原因分析:为了节约土方,边坡坡率过陡(不符合法律规范规定)或没有根据槽深和土质特性建设相应坡率的边坡,致使槽帮失去稳定而造成塌方。在有地下水作用的土层或有地面水冲刷槽帮时,没有预先实行有效的排、降水措施,土层浸湿,土的抗剪强度指标凝聚力 C 和内磨擦角 a 降低,在重力作用下,失去稳定而塌方。槽边堆积物过高,负重过大,或受外力震动影响,使坡体内剪切力增大,土体失去稳定而塌方。土质松软,挖槽方法不当而造成塌方。预防措施:根据土壤类别,土的力学性质确定适当的槽帮坡度。实放支撑的直槽槽帮坡度一般采纳 1:0.5软深的沟槽,宜分层开挖,人工开挖多层槽的中槽和下槽,机械开挖直槽时,均需按规定进行支撑以加固槽帮。掌握天然排水系统和现况排水管道情况,做好地面排水和导流措施,当沟槽开挖范围内有地下水时应实行措施降水措施。将水位降至槽底以下不小于 0.5m,并保持到回填土完毕。挖槽土方应妥善安排堆存位置。一般情况堆在沟槽两侧。堆土下坡脚与槽边的距离应根据槽深、土质、槽边坡来确定。其最小距离为 3.0m,当土质松软时不得小于 5.0m。沟槽挖方,在竖直方向,应自上而下分层,从平面上说应从下游开始分段依次进行,随时做成一定坡势,以利排水。沟槽见底后应及时施工下一道工序,以防扰动地基。3、平基管座施工的质量通病及防治(1)管道平基混凝土浇灌后,不使用振捣器捣固,而是用脚随意踩踏或用铁锹拍打振实。原因分析:管基属于小管径基础,厚度较薄...
