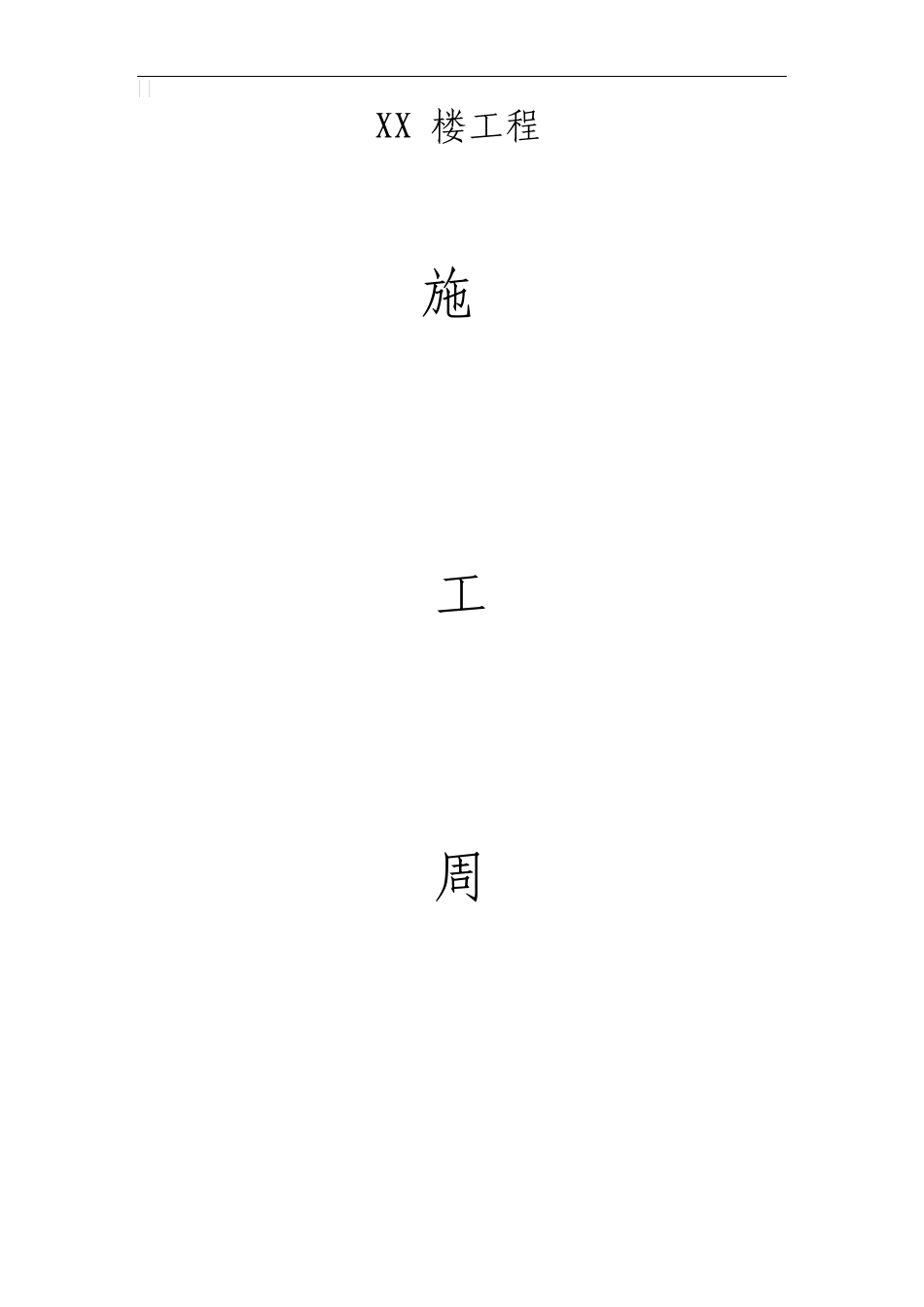

XX 楼工程 施 工 周 报 项目经理: 日 期: 年 月 日 内容提要: 一、本周工程进度完成情况 1、 旋挖机械 2 月 29 日已进场施工
2、 工程定位(桩位)监理、甲方已复核
3、 临建在建; 4、 文明施工场地平整、清理完成
二、下周工作计划
1、文明施工大门形象布置八牌二图
2、钢筋棚搭设、材料材料叠放,钢筋除锈
3、抗滑桩施工完成 9 根桩
4、夜间开始施工挖土、装运
5、在夜间施工时必须设管理人员安全员值班确保文明安全施工
三、甲方协调处理事宜 1、 南面围墙什么时间处理
2、 自来水管拆除问题
3、 南面开门、道路问题
工程施工周报 工程名称: 编号:001 注:本表报业主、监理各一份
2 月 1 日 上周 已完 成进 度情 况及 进度 偏差 原因 一、进度影响因数: 1、 ±0
000以下列图纸欠缺(没有建施与部分结构图); 2、工程测量定位; 上周工程质量问题及安全情况 一、2#塔吊基础加固方案需及时签署,方便基础按时开挖
本周施工计划及质量进度保证措施 一、 本周施工计划: 1、基坑土方开挖; 2、边坡支护及修土; 3、基坑砖胎模砌筑; 二、质量、进度确保方法: 1、专员负责工程施工作业质量; 2、针对本工程施工特点,详细落实各工种技术交底工作; 3、做好施工场地排水工作和土方运输行走路线平整,加 强落实各项施工步骤,提升施工效率
需协调事宜 请业主、监理尽快处理我方 A4 区块测量定位及图纸问题,方便我方能安排土方开挖工作 A 标第二项目部(签章) 日期 12 年2 月2 日(周五)~12 年 2 月 9 日(周五)
周 进 度 表 工程名称: XX 楼工程
