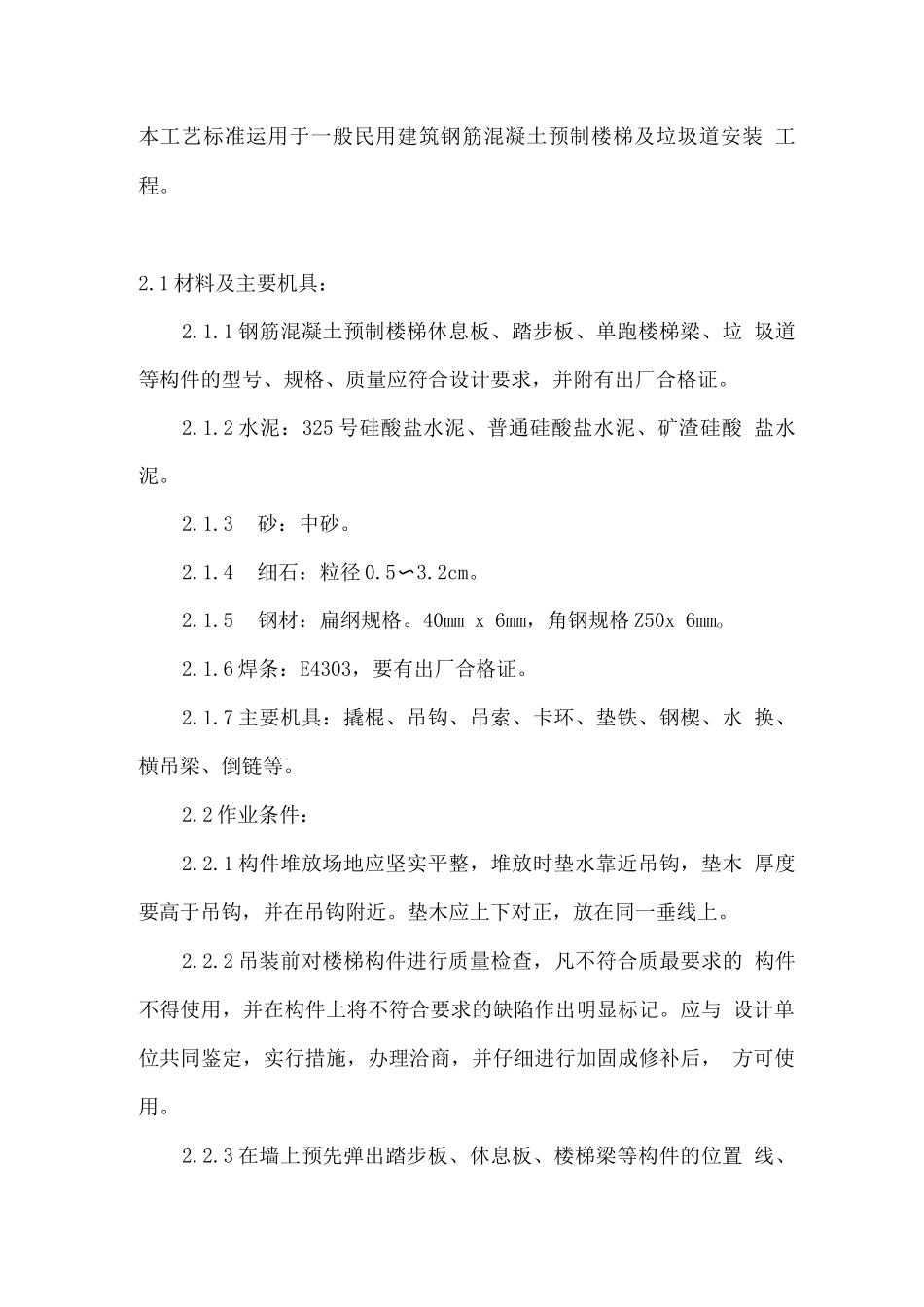

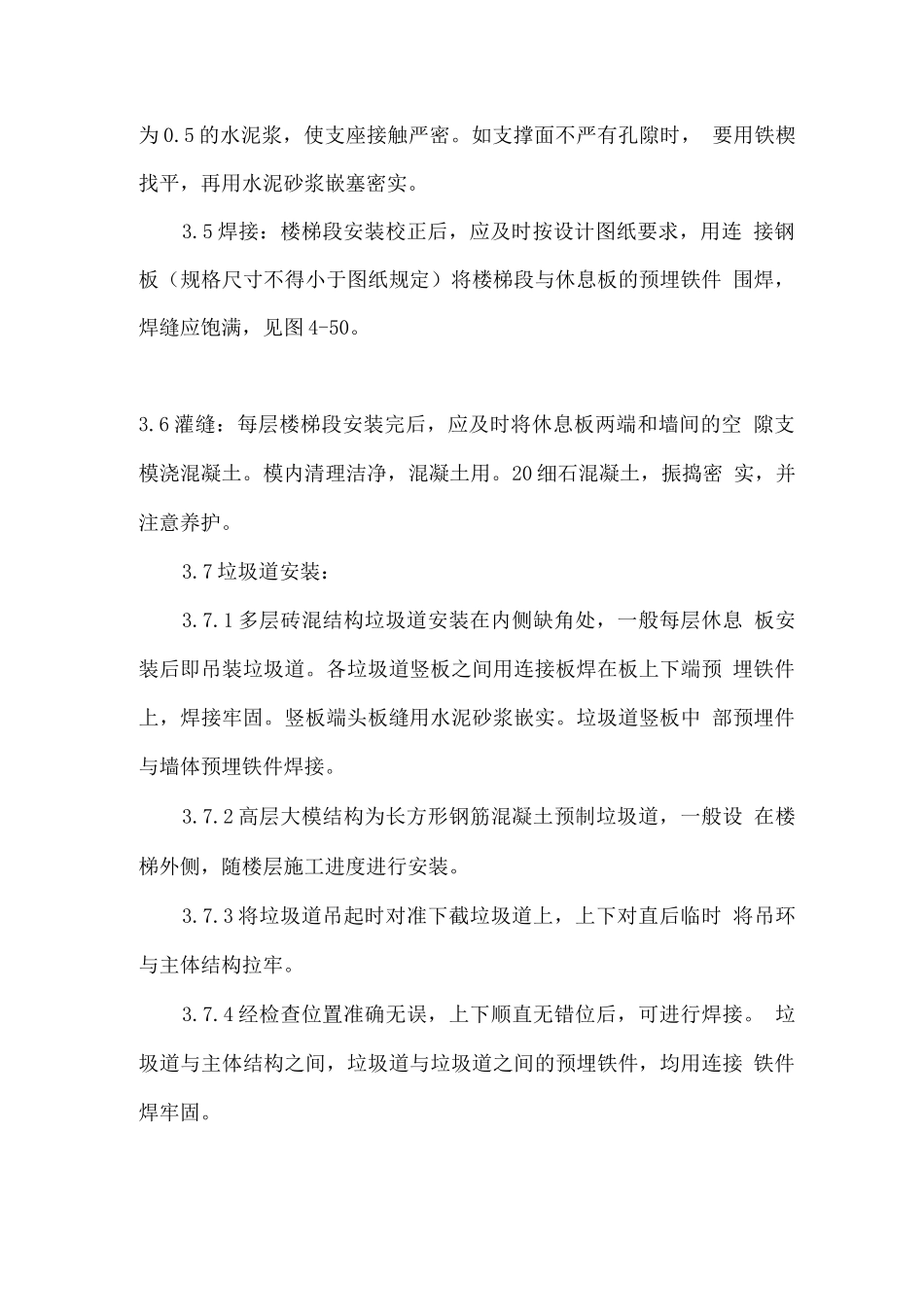

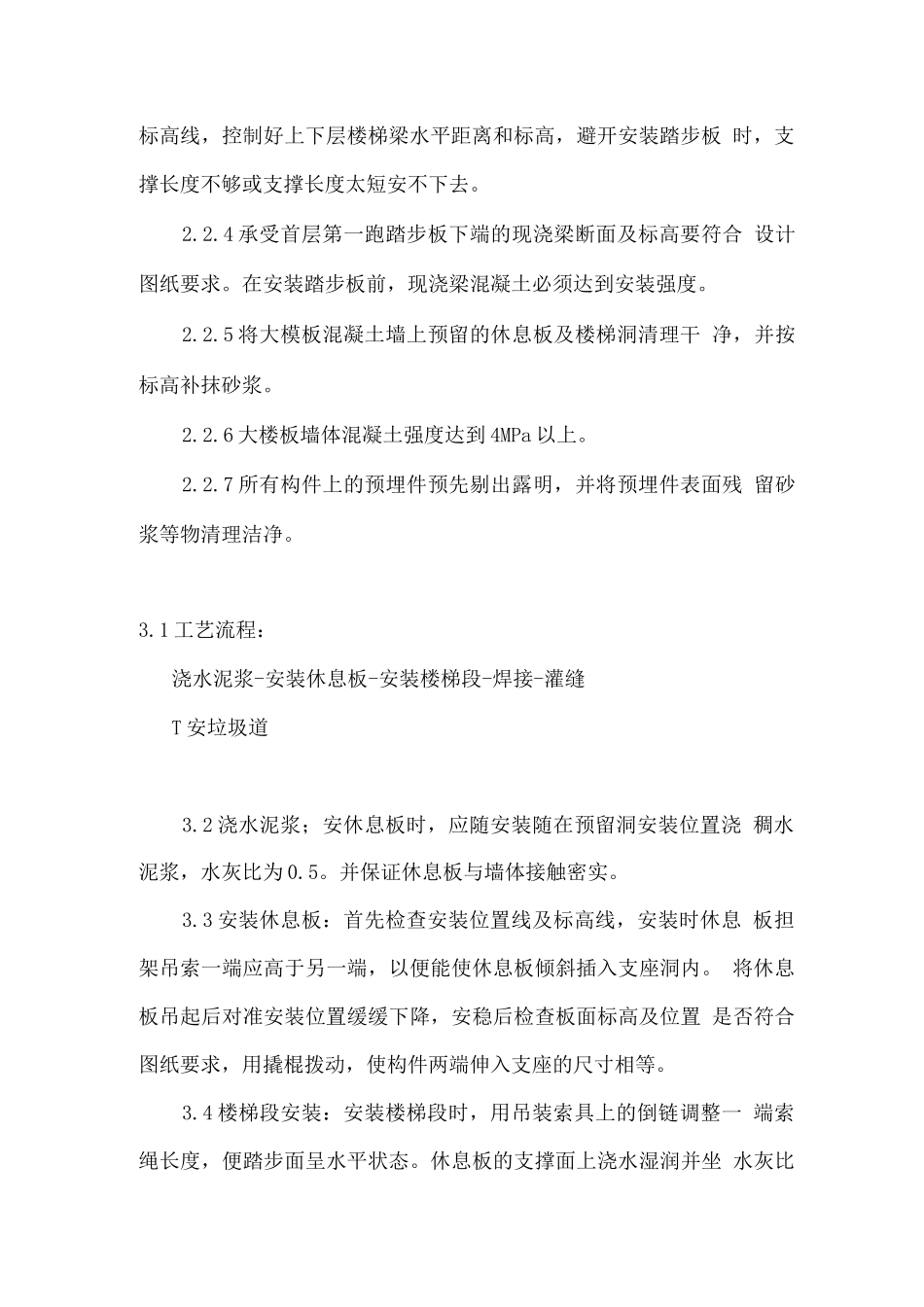

本工艺标准运用于一般民用建筑钢筋混凝土预制楼梯及垃圾道安装 工程。2.1 材料及主要机具:2.1.1 钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁、垃 圾道等构件的型号、规格、质量应符合设计要求,并附有出厂合格证。2.1.2 水泥:325 号硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸 盐水泥。2.1.3砂:中砂。2.1.4细石:粒径 0.5〜3.2cm。2.1.5钢材:扁纲规格。40mm x 6mm,角钢规格 Z50x 6mmo2.1.6 焊条:E4303,要有出厂合格证。2.1.7 主要机具:撬棍、吊钩、吊索、卡环、垫铁、钢楔、水 换、横吊梁、倒链等。2.2 作业条件:2.2.1 构件堆放场地应坚实平整,堆放时垫水靠近吊钩,垫木 厚度要高于吊钩,并在吊钩附近。垫木应上下对正,放在同一垂线上。2.2.2 吊装前对楼梯构件进行质量检查,凡不符合质最要求的 构件不得使用,并在构件上将不符合要求的缺陷作出明显标记。应与 设计单位共同鉴定,实行措施,办理洽商,并仔细进行加固成修补后, 方可使用。2.2.3 在墙上预先弹出踏步板、休息板、楼梯梁等构件的位置 线、标高线,控制好上下层楼梯梁水平距离和标高,避开安装踏步板 时,支撑长度不够或支撑长度太短安不下去。2.2.4 承受首层第一跑踏步板下端的现浇梁断面及标高要符合 设计图纸要求。在安装踏步板前,现浇梁混凝土必须达到安装强度。2.2.5 将大模板混凝土墙上预留的休息板及楼梯洞清理干 净,并按标高补抹砂浆。2.2.6 大楼板墙体混凝土强度达到 4MPa 以上。2.2.7 所有构件上的预埋件预先剔出露明,并将预埋件表面残 留砂浆等物清理洁净。3.1 工艺流程:浇水泥浆-安装休息板-安装楼梯段-焊接-灌缝T 安垃圾道3.2 浇水泥浆;安休息板时,应随安装随在预留洞安装位置浇 稠水泥浆,水灰比为 0.5。并保证休息板与墙体接触密实。3.3 安装休息板:首先检查安装位置线及标高线,安装时休息 板担架吊索一端应高于另一端,以便能使休息板倾斜插入支座洞内。 将休息板吊起后对准安装位置缓缓下降,安稳后检查板面标高及位置 是否符合图纸要求,用撬棍拨动,使构件两端伸入支座的尺寸相等。3.4 楼梯段安装:安装楼梯段时,用吊装索具上的倒链调整一 端索绳长度,便踏步面呈水平状态。休息板的支撑面上浇水湿润并坐 水灰比为 0.5 的水泥浆,使支座接触严密。如支撑面不严有孔隙时, 要用铁楔找平,再用水泥砂浆嵌塞密实。3.5 焊接:楼梯段安装校正后,应及时按设计图纸要求,用连 接钢板(规格尺寸不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑钢筋混凝土预制楼梯施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
