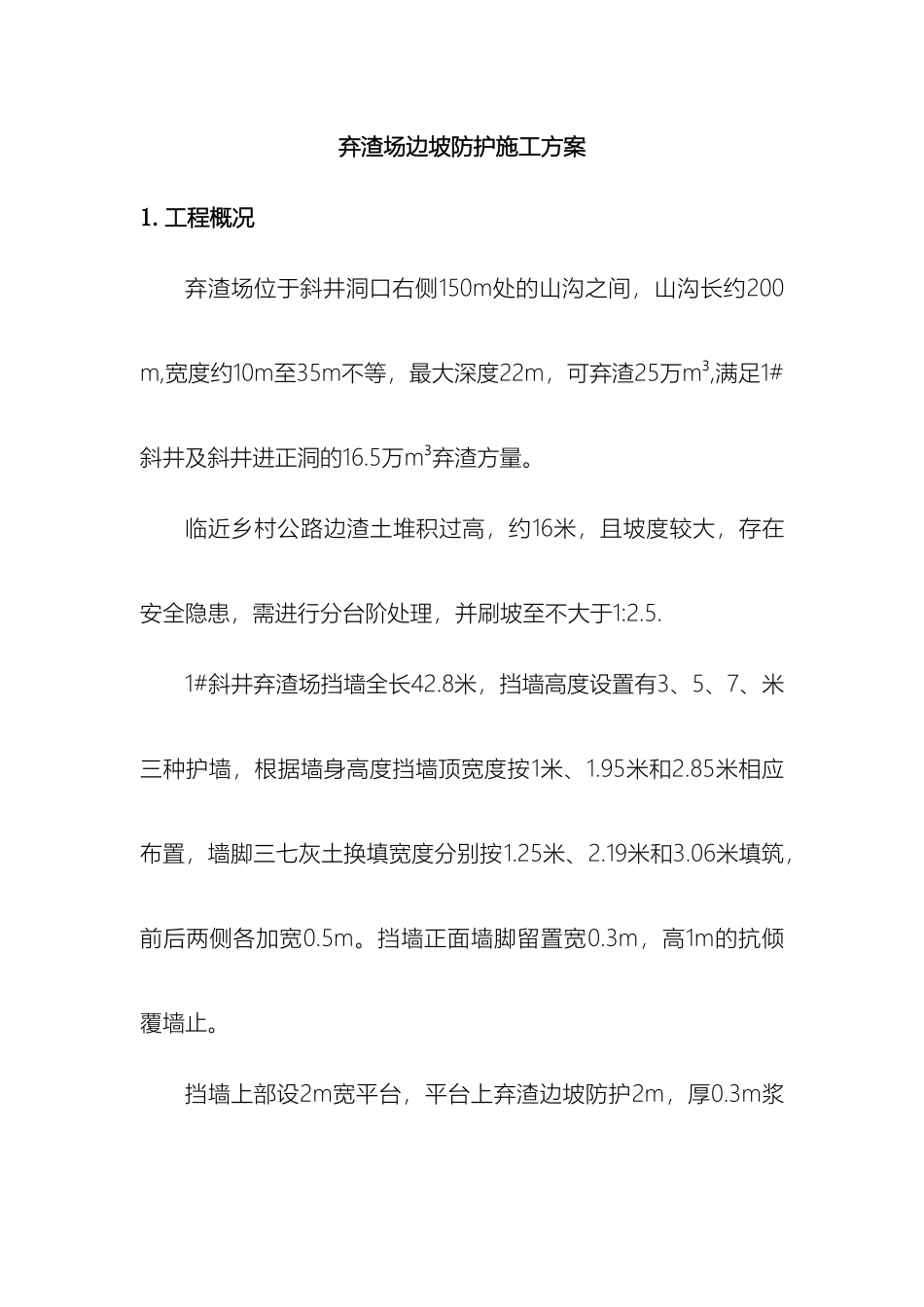

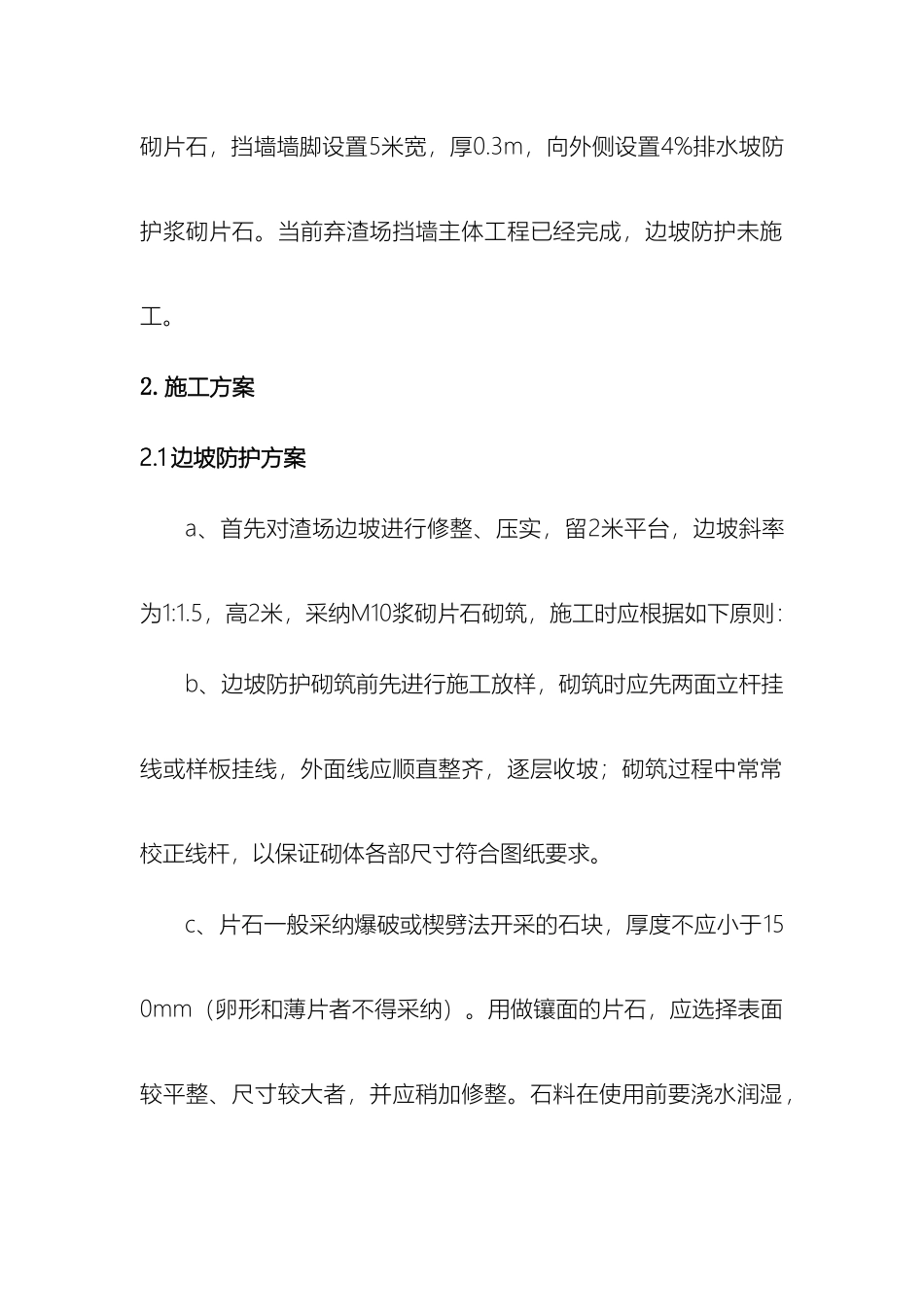

弃渣场边坡防护施工方案弃渣场边坡防护施工方案1.工程概况弃渣场位于斜井洞口右侧150m处的山沟之间,山沟长约200m,宽度约10m至35m不等,最大深度22m,可弃渣25万m³,满足1#斜井及斜井进正洞的16.5万m³弃渣方量。临近乡村公路边渣土堆积过高,约16米,且坡度较大,存在安全隐患,需进行分台阶处理,并刷坡至不大于1:2.5.1#斜井弃渣场挡墙全长42.8米,挡墙高度设置有3、5、7、米三种护墙,根据墙身高度挡墙顶宽度按1米、1.95米和2.85米相应布置,墙脚三七灰土换填宽度分别按1.25米、2.19米和3.06米填筑,前后两侧各加宽0.5m。挡墙正面墙脚留置宽0.3m,高1m的抗倾覆墙止。挡墙上部设2m宽平台,平台上弃渣边坡防护2m,厚0.3m浆砌片石,挡墙墙脚设置5米宽,厚0.3m,向外侧设置4%排水坡防护浆砌片石。当前弃渣场挡墙主体工程已经完成,边坡防护未施工。2.施工方案2.1 边坡防护方案a、首先对渣场边坡进行修整、压实,留2米平台,边坡斜率为1:1.5,高2米,采纳M10浆砌片石砌筑,施工时应根据如下原则:b、边坡防护砌筑前先进行施工放样,砌筑时应先两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡;砌筑过程中常常校正线杆,以保证砌体各部尺寸符合图纸要求。c、片石一般采纳爆破或楔劈法开采的石块,厚度不应小于150mm(卵形和薄片者不得采纳)。用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。石料在使用前要浇水润湿,表面有泥土、水锈等杂物时要清洗洁净。且进行试验检测,要求片石的饱和抗压强度不得低于设计值,风化片石严禁使用,及时清除。d、砌体应自下而上逐层砌筑,直至沟顶。砌体应分层挤浆砌筑,砌筑上层时,不应振动下层,不在已砌好的砌体上抛掷滚动、翻转和敲击石块。对于基础的第一层砌块时如基底为岩层或砼基础,应先将基底表面清洗、湿润,再挤浆砌筑;如基底为土质,可直接挤浆砌筑。e、片石分层砌筑,一般20-40cm组成一个工作层,每一个工作层应大致找平。应选用具有比较整齐的大尺寸石块作为角隅石或镶面石,长和短的石块应交错铺在同一层并和帮衬石、腹石交错锁结。各工作层竖缝应相互错开,不得贯穿。平缝与竖缝宽度不大于40mm,能够用厚度不比缝宽大的石片填塞宽的竖缝,且石片应被砂浆包裹。砌块要错缝、挤浆挤紧、嵌缝料和砂浆饱满,无空洞、宽逢、大堆砂浆填隙和假缝。f、各砌层的砌块应安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放...
