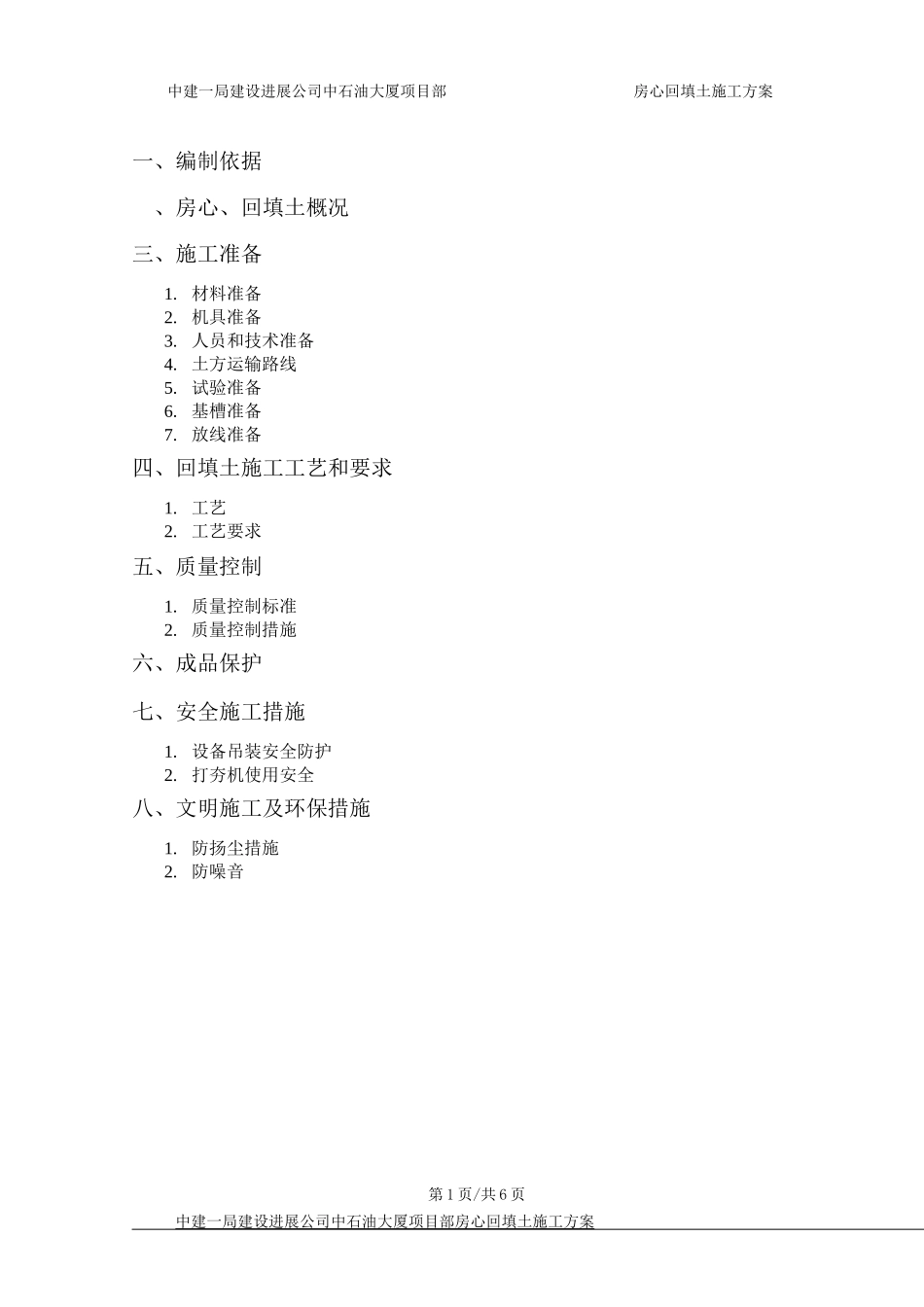

防噪音第 1 页/共 6 页中建一局建设进展公司中石油大厦项目部房心回填土施工方案中建一局建设进展公司中石油大厦项目部房心回填土施工方案一、编制依据《建筑地基基础工程施工质量验收法律规范》GB50202 - 22《中国石油大厦结构施工图》《中国石油大厦建筑施工图》二、房心回填土概况本工程地下室占地面积 1

6 万 m2,地下共四层,基础设计为 1850mm 厚(25mm )筏板基础
筏板上设计了一层回填素土(13〜18 轴间回填钢渣混凝土)具体标高详见附图 1,压实系数均为 0
94 其中,素土回填总量为 84 方,钢渣混凝土总量为 1150 方
钢渣混凝土将采纳地泵进行浇筑,施工工艺同普通混凝土,本方案不再详述,在钢渣混凝土施工前需根据隔墙施工方案和隔墙深化图纸预留隔墙插筋
三、施工准备1
土:采纳粉土、粉质粘土或粘质粉土,并剔除有机杂物,使用前应过筛,保证其粒径不大于15mm
灰土在场外进行预拌后运入场内
机具准备表 1 机具准备序号机械名称数量单位使用部位1铲土车2辆场内和地下室土方运输2自卸汽车5辆土方运入场内3蛙式打夯机16台土方压实4木耙10把填土5铁锹60把填土6水准仪6台标高控制7小线120m标高控制8钢尺6把定位测量第 2 页/共 6 页中建一局建设进展公司中石油大厦项目部房心回填土施工方案3

人员和技术准备1
回填施工前对各现场技术和施工人员进行详细的施工和安全交底
要求施工人员严格根据施工方案执行
