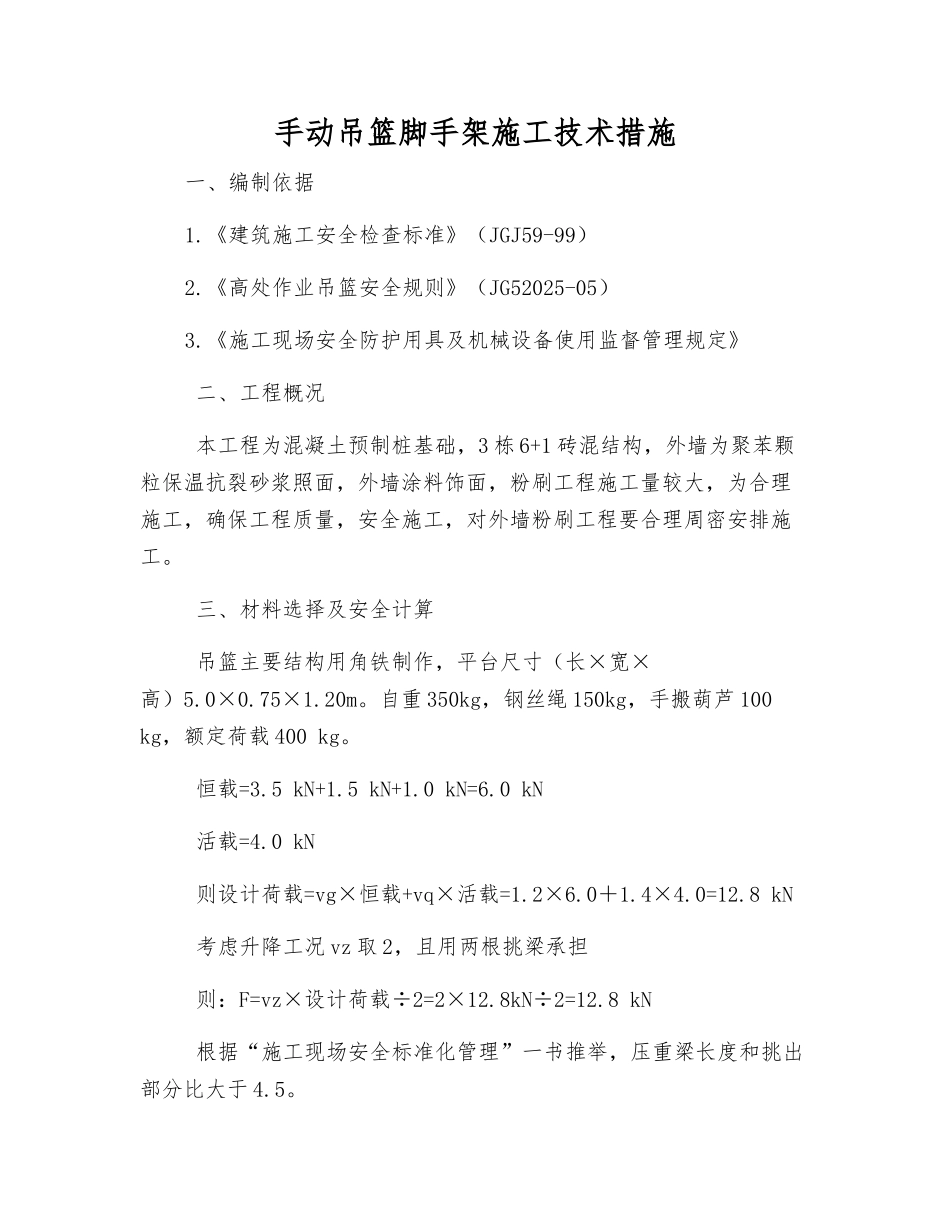

手动吊篮脚手架施工技术措施一、编制依据1.《建筑施工安全检查标准》(JGJ59-99)2.《高处作业吊篮安全规则》(JG52025-05)3.《施工现场安全防护用具及机械设备使用监督管理规定》 二、工程概况 本工程为混凝土预制桩基础,3 栋 6+1 砖混结构,外墙为聚苯颗粒保温抗裂砂浆照面,外墙涂料饰面,粉刷工程施工量较大,为合理施工,确保工程质量,安全施工,对外墙粉刷工程要合理周密安排施工。 三、材料选择及安全计算 吊篮主要结构用角铁制作,平台尺寸(长×宽×高)5.0×0.75×1.20m。自重 350kg,钢丝绳 150kg,手搬葫芦 100 kg,额定荷载 400 kg。 恒载=3.5 kN+1.5 kN+1.0 kN=6.0 kN 活载=4.0 kN 则设计荷载=vg×恒载+vq×活载=1.2×6.0+1.4×4.0=12.8 kN 考虑升降工况 vz 取 2,且用两根挑梁承担 则:F=vz×设计荷载÷2=2×12.8kN÷2=12.8 kN 根据“施工现场安全标准化管理”一书推举,压重梁长度和挑出部分比大于 4.5。 (1)最大弯矩 Mmax=F×L=12.8×1=12.8KN.m W≥Mmax/δs=12.8×10/215=59.5cm 选 I12.6 工字钢 Wx=77cm≥W=59.5cm (2)挑梁剪力验算 t=F×S/I×tw=(12.8×1000)/(10.8×10×8.4) =14.1N/mm
