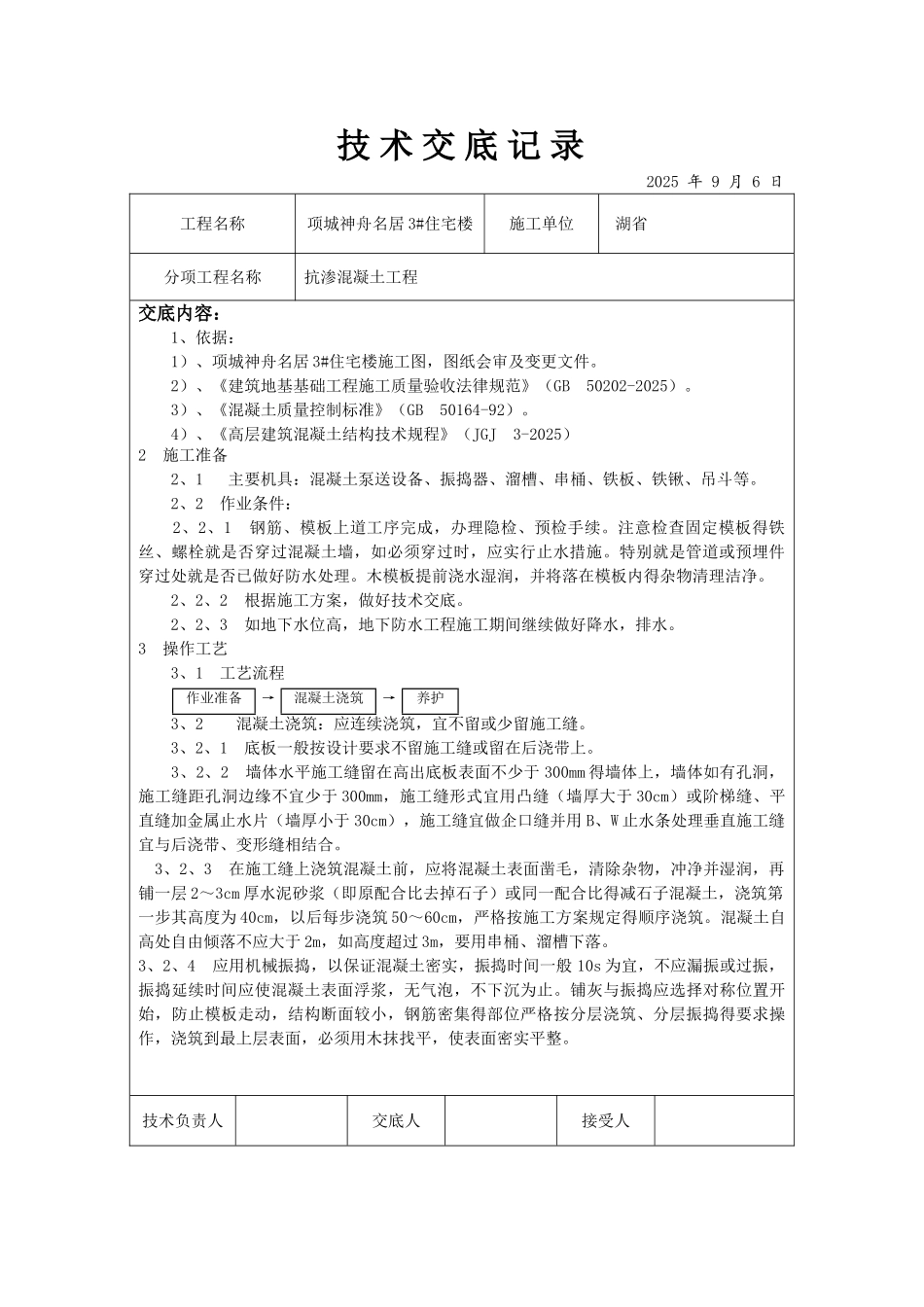

技 术 交 底 记 录 2025 年 9 月 6 日工程名称项城神舟名居 3#住宅楼施工单位 湖省分项工程名称抗渗混凝土工程交底内容: 1、依据:1)、项城神舟名居 3#住宅楼施工图,图纸会审及变更文件
2)、《建筑地基基础工程施工质量验收法律规范》(GB 50202-2025)
3)、《混凝土质量控制标准》(GB 50164-92)
4)、《高层建筑混凝土结构技术规程》(JGJ 3-2025)2 施工准备 2、1 主要机具:混凝土泵送设备、振捣器、溜槽、串桶、铁板、铁锹、吊斗等
2、2 作业条件: 2、2、1 钢筋、模板上道工序完成,办理隐检、预检手续
注意检查固定模板得铁丝、螺栓就是否穿过混凝土墙,如必须穿过时,应实行止水措施
特别就是管道或预埋件穿过处就是否已做好防水处理
木模板提前浇水湿润,并将落在模板内得杂物清理洁净
2、2、2 根据施工方案,做好技术交底
2、2、3 如地下水位高,地下防水工程施工期间继续做好降水,排水
3 操作工艺 3、1 工艺流程作业准备→混凝土浇筑→养护 3、2 混凝土浇筑:应连续浇筑,宜不留或少留施工缝
3、2、1 底板一般按设计要求不留施工缝或留在后浇带上
3、2、2 墙体水平施工缝留在高出底板表面不少于 300mm 得墙体上,墙体如有孔洞,施工缝距孔洞边缘不宜少于 300mm,施工缝形式宜用凸缝(墙厚大于 30cm)或阶梯缝、平直缝加金属止水片(墙厚小于 30cm),施工缝宜做企口缝并用 B、W 止水条处理垂直施工缝宜与后浇带、变形缝相结合
3、2、3 在施工缝上浇筑混凝土前,应将混凝土表面凿毛,清除杂物,冲净并湿润,再铺一层 2~3cm 厚水泥砂浆(即原配合比去掉石子)或同一配合比得减石子混凝土,浇筑第一步其高度为 40cm,以后每步浇筑 50~60cm,严格按施工方案规定得顺序浇筑
混凝土自高处自由倾落不应大于 2m,
