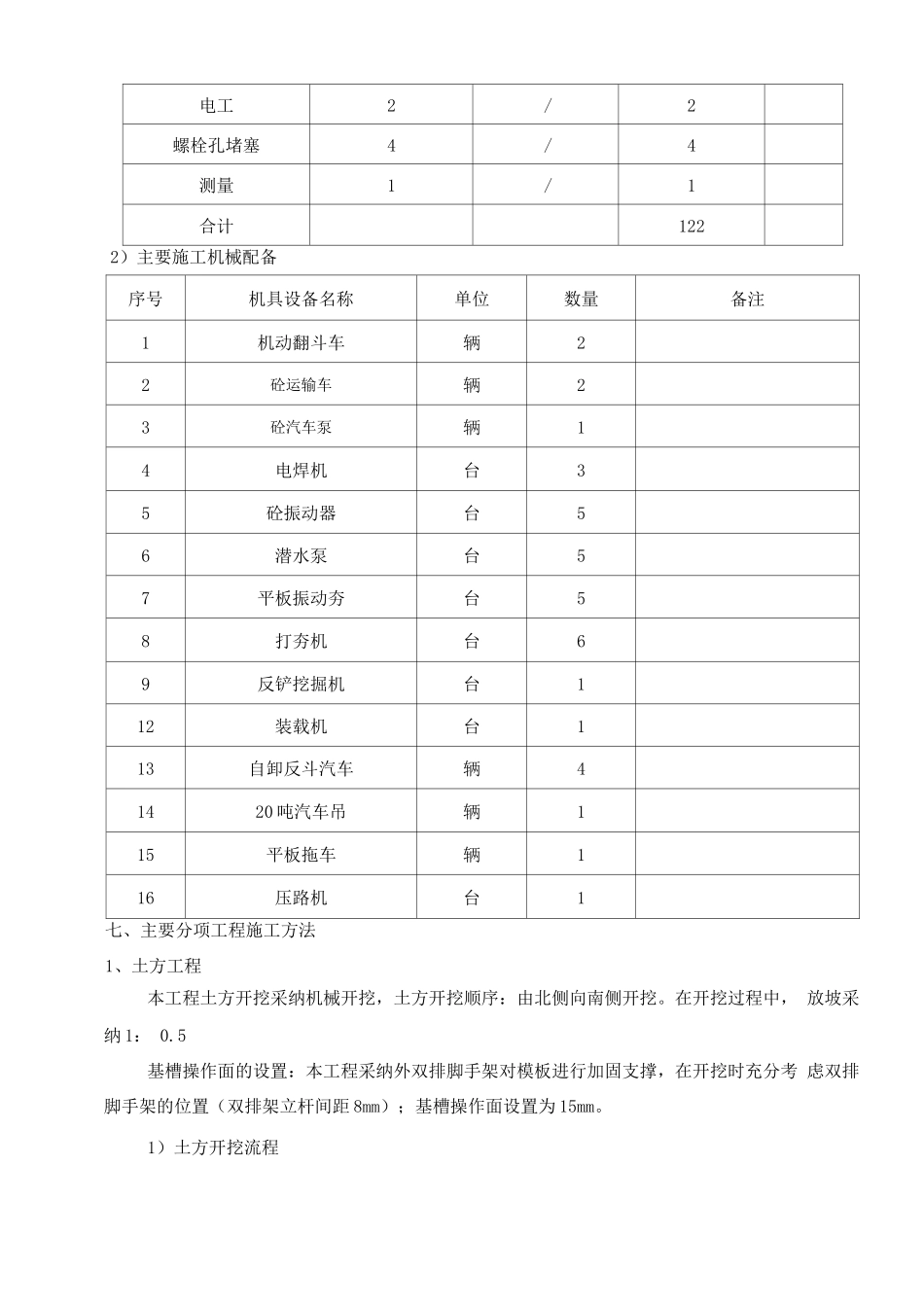

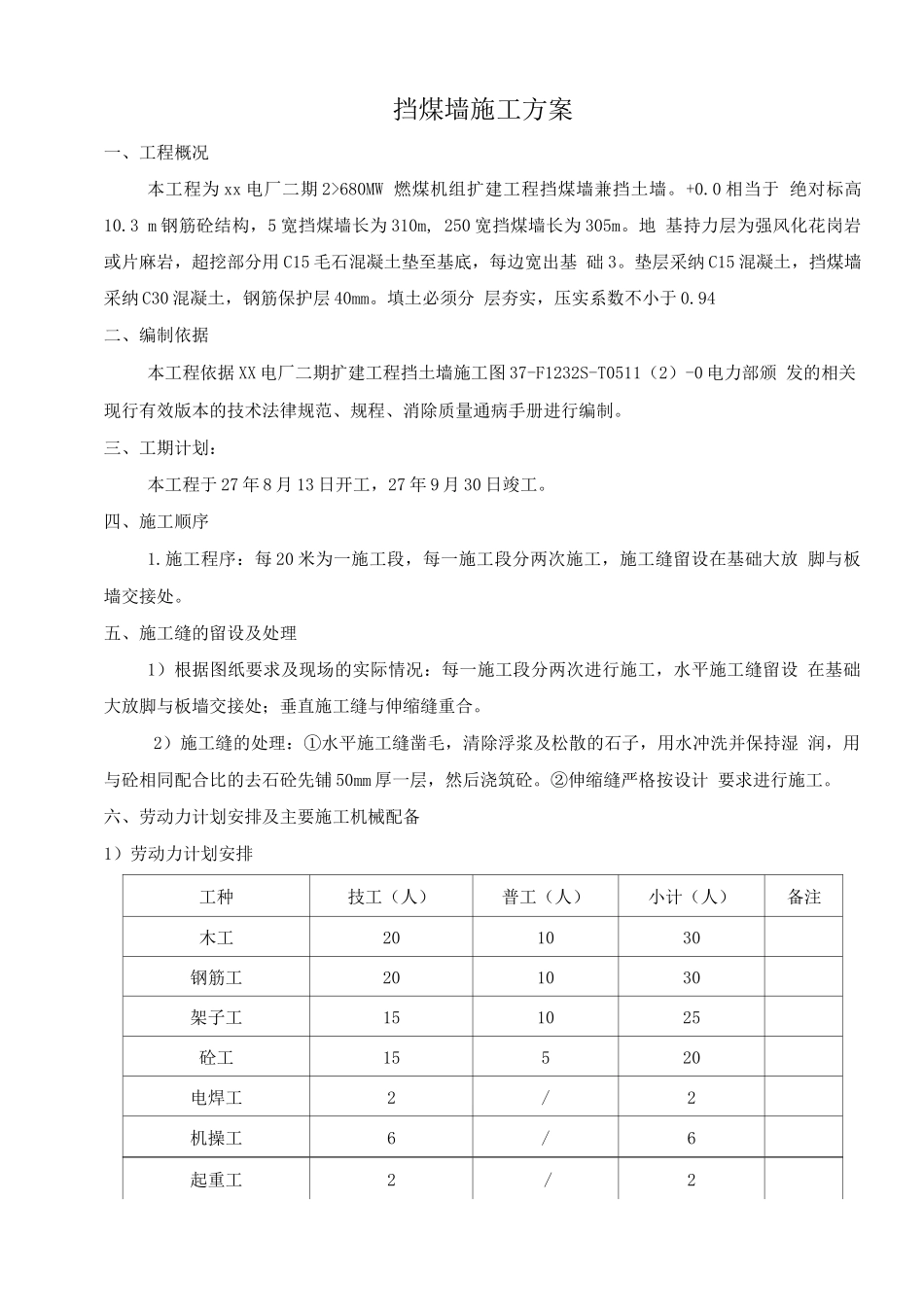

xx 电厂二期 2x 6 8 0M W 燃煤机组扩建工程挡煤墙施工方案审批:日期:审核:日期:编制:日期:编制单位:挡煤墙施工方案一、工程概况本工程为 xx 电厂二期 2>680MW 燃煤机组扩建工程挡煤墙兼挡土墙。+0.0 相当于 绝对标高10.3 m 钢筋砼结构,5 宽挡煤墙长为 310m, 250 宽挡煤墙长为 305m。地 基持力层为强风化花岗岩或片麻岩,超挖部分用 C15 毛石混凝土垫至基底,每边宽出基 础 3。垫层采纳 C15 混凝土,挡煤墙采纳 C30 混凝土,钢筋保护层 40mm。填土必须分 层夯实,压实系数不小于 0.94二、编制依据本工程依据 XX 电厂二期扩建工程挡土墙施工图 37-F1232S-T0511(2)-0 电力部颁 发的相关现行有效版本的技术法律规范、规程、消除质量通病手册进行编制。三、工期计划:本工程于 27 年 8 月 13 日开工,27 年 9 月 30 日竣工。四、施工顺序1.施工程序:每 20 米为一施工段,每一施工段分两次施工,施工缝留设在基础大放 脚与板墙交接处。五、施工缝的留设及处理1)根据图纸要求及现场的实际情况:每一施工段分两次进行施工,水平施工缝留设 在基础大放脚与板墙交接处;垂直施工缝与伸缩缝重合。2)施工缝的处理:①水平施工缝凿毛,清除浮浆及松散的石子,用水冲洗并保持湿 润,用与砼相同配合比的去石砼先铺 50mm 厚一层,然后浇筑砼。②伸缩缝严格按设计 要求进行施工。六、劳动力计划安排及主要施工机械配备1)劳动力计划安排工种技工(人)普工(人)小计(人)备注木工201030钢筋工201030架子工151025砼工15520电焊工2/2机操工6/6起重工2/2电工2/2螺栓孔堵塞4/4测量1/1合计1222)主要施工机械配备序号机具设备名称单位数量备注1机动翻斗车辆22砼运输车辆23砼汽车泵辆14电焊机台35砼振动器台56潜水泵台57平板振动夯台58打夯机台69反铲挖掘机台112装载机台113自卸反斗汽车辆41420 吨汽车吊辆115平板拖车辆116压路机台1七、主要分项工程施工方法1、土方工程本工程土方开挖采纳机械开挖,土方开挖顺序:由北侧向南侧开挖。在开挖过程中, 放坡采纳 1: 0.5基槽操作面的设置:本工程采纳外双排脚手架对模板进行加固支撑,在开挖时充分考 虑双排脚手架的位置(双排架立杆间距 8mm);基槽操作面设置为 15mm。1)土方开挖流程
