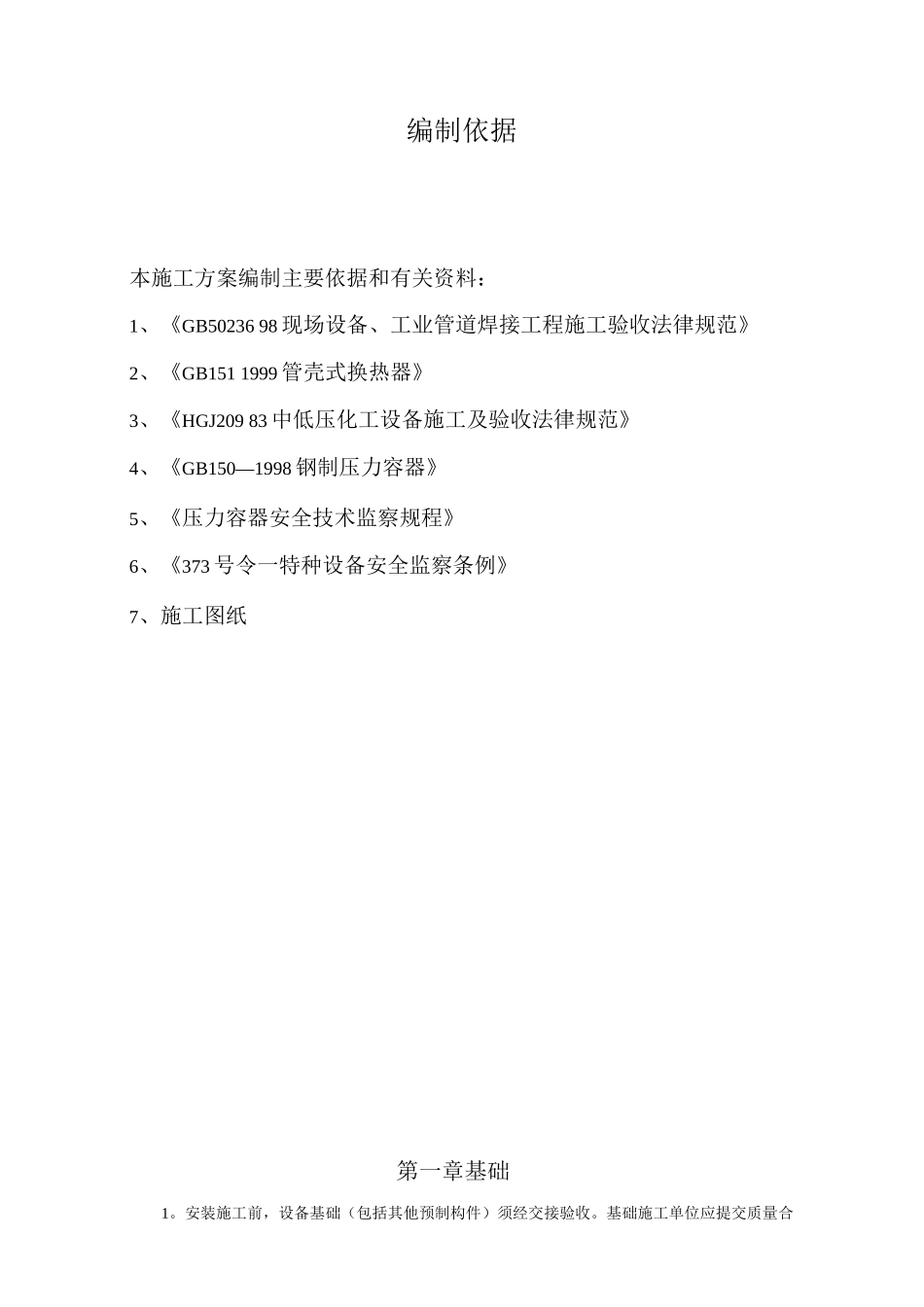

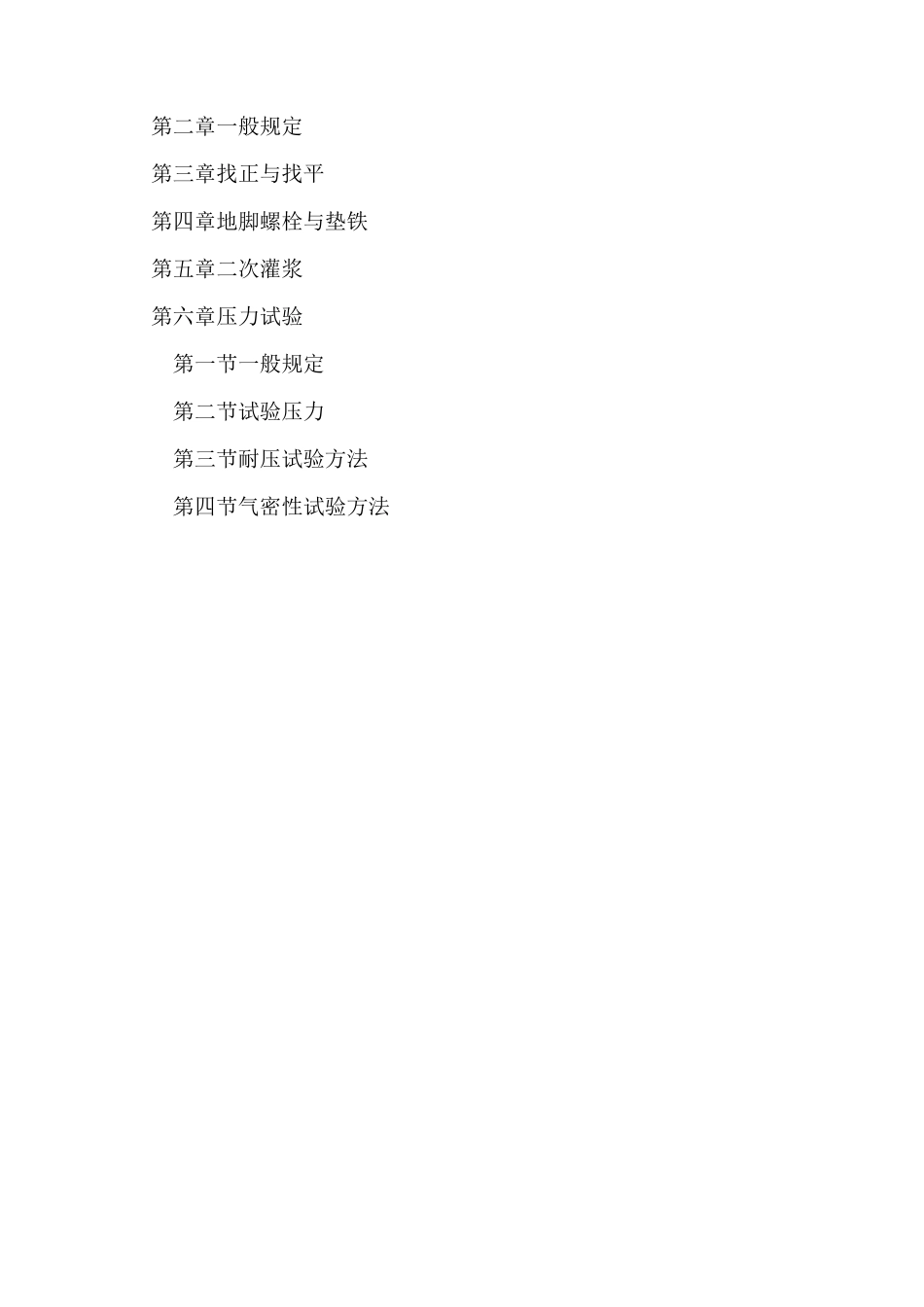

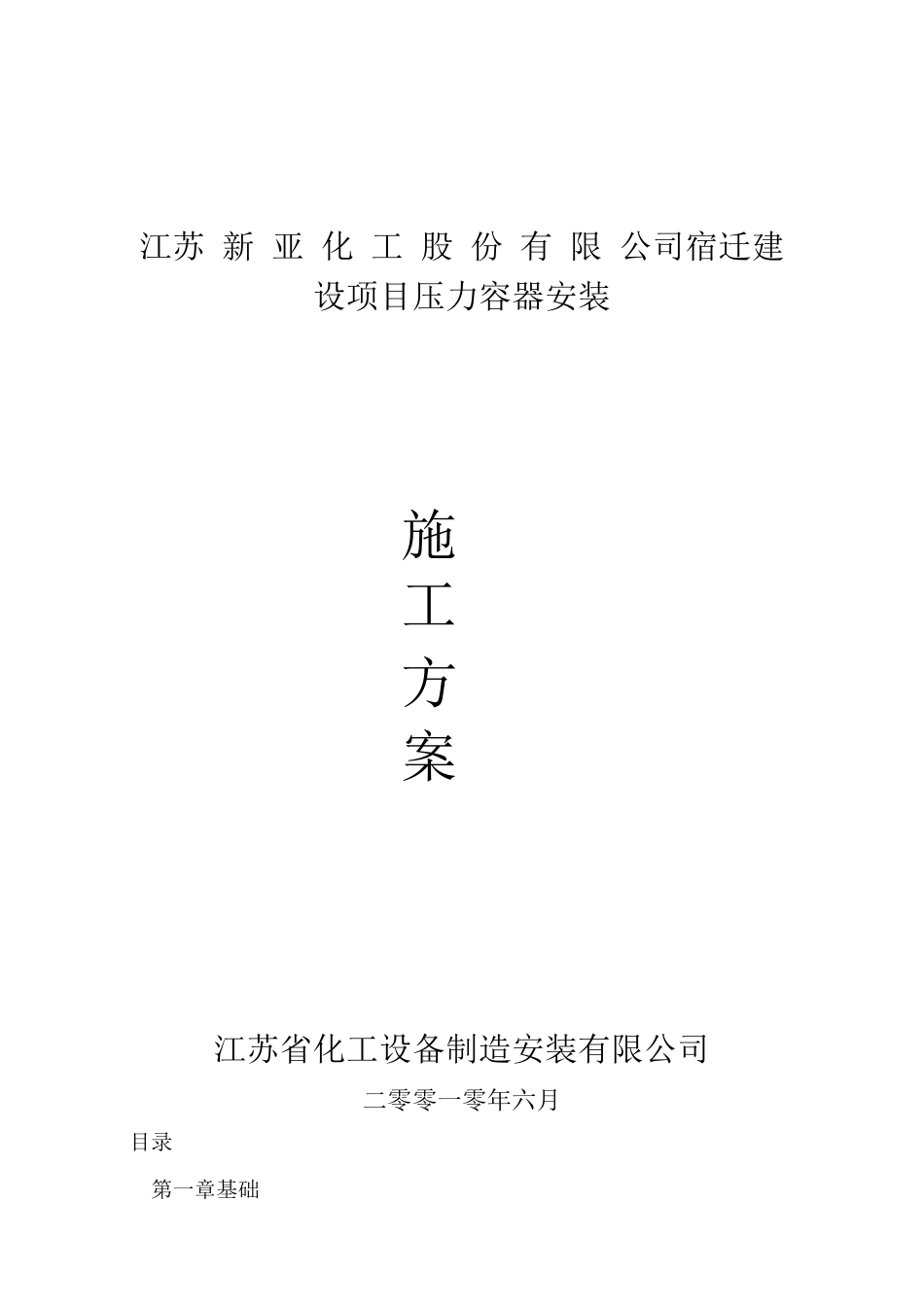

江苏 新 亚 化 工 股 份 有 限 公司宿迁建设项目压力容器安装施工方案江苏省化工设备制造安装有限公司二零零一零年六月目录第一章基础第二章一般规定第三章找正与找平第四章地脚螺栓与垫铁第五章二次灌浆第六章压力试验第一节一般规定第二节试验压力第三节耐压试验方法第四节气密性试验方法编制依据本施工方案编制主要依据和有关资料:1、《GB50236 98 现场设备、工业管道焊接工程施工验收法律规范》2、《GB151 1999 管壳式换热器》3、《HGJ209 83 中低压化工设备施工及验收法律规范》4、《GB150—1998 钢制压力容器》5、《压力容器安全技术监察规程》6、《373 号令一特种设备安全监察条例》7、施工图纸第一章基础1。安装施工前,设备基础(包括其他预制构件)须经交接验收。基础施工单位应提交质量合格证明书,测量记录及其他施工技术资料;基础上应明显的画出标高基准线、纵横中心线,相应的建筑(构筑)物上应标有坐标轴线;设计要求沉降观测的设备基础应有沉降观测水准点。2。设备安装单位认为必要时,可按以下规定对基础进行检察:一、基础外观不得有裂纹、蜂窝、空洞及露筋等缺陷;、基础各部尺寸及位置的偏差数值不得超过表 1 规定;表 1 设备基础的允许偏差项次偏差名称允许偏差值(毫米)1基础坐标位置(纵、横轴线)±202基础各不同平面的标高+0-20基础上平面外形尺寸±203凸台上平面外形尺寸-20凹穴尺寸+20基础上平面的不水平度(包括地坪上需要安装设备的部分):4每米5全长10竖向偏差:5每米5全高20预埋地脚螺栓的:6标高(顶端)「20L -0中心距在根部和顶部两处测量)±2预留地脚螺栓孔的:± 107中心、位置r+20深度i -0孔壁铅垂度10预埋活动地脚螺栓锚板的:标高r+201 08中心、位置±5不水平度(带槽的锚板)5不水平度(带螺纹孔的锚板)2三、基础混凝土强度应达到设计要求,周围土方应回填、夯实、整平,地脚螺栓的螺纹部分应无损坏和不生锈。3。基础表面在设备安装前应进行修整。需灌浆抹面时要铲好麻面;基础表面不得有油垢或疏松层;放置垫铁处至周边 50 毫米)应铲平,铲平部位水平度允许偏差为 2 毫米/米;预留地脚螺栓孔内的杂物应清除洁净。4。为保证高塔设备的正确安装,基础施工单位与设备安装单位应相互配合,待设备地脚螺栓与模板组装定位后,再进行基础土建施工,模板中心线与基准线的偏差数值不得超过土 5 毫米.5. 设计图样上注明有特别要求的基础,应按其要求执行。6. 基础与设备之间...
