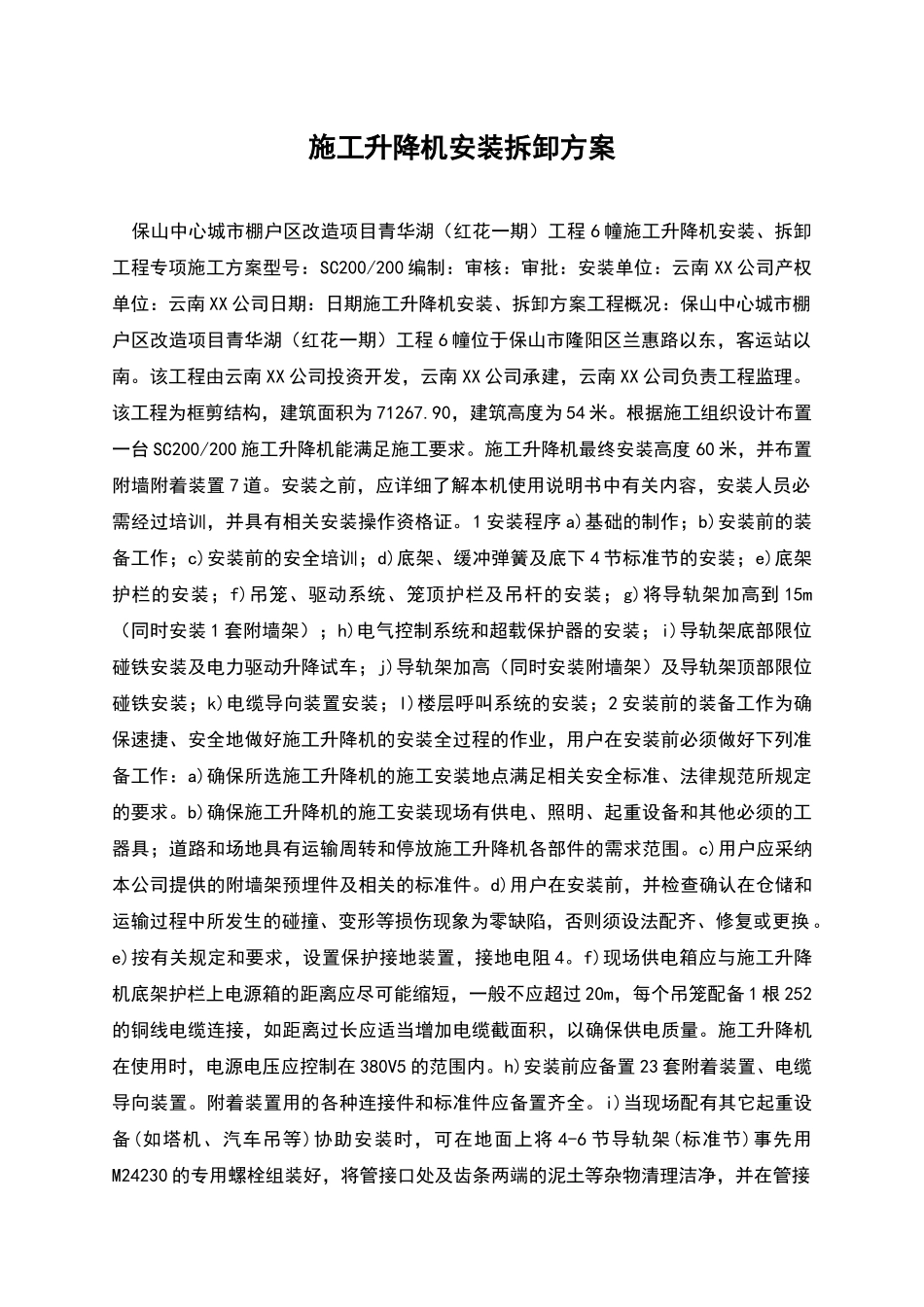

施工升降机安装拆卸方案 保山中心城市棚户区改造项目青华湖(红花一期)工程 6 幢施工升降机安装、拆卸工程专项施工方案型号:SC200/200 编制:审核:审批:安装单位:云南 XX 公司产权单位:云南 XX 公司日期:日期施工升降机安装、拆卸方案工程概况:保山中心城市棚户区改造项目青华湖(红花一期)工程 6 幢位于保山市隆阳区兰惠路以东,客运站以南
该工程由云南 XX 公司投资开发,云南 XX 公司承建,云南 XX 公司负责工程监理
该工程为框剪结构,建筑面积为 71267
90,建筑高度为 54 米
根据施工组织设计布置一台 SC200/200 施工升降机能满足施工要求
施工升降机最终安装高度 60 米,并布置附墙附着装置 7 道
安装之前,应详细了解本机使用说明书中有关内容,安装人员必需经过培训,并具有相关安装操作资格证

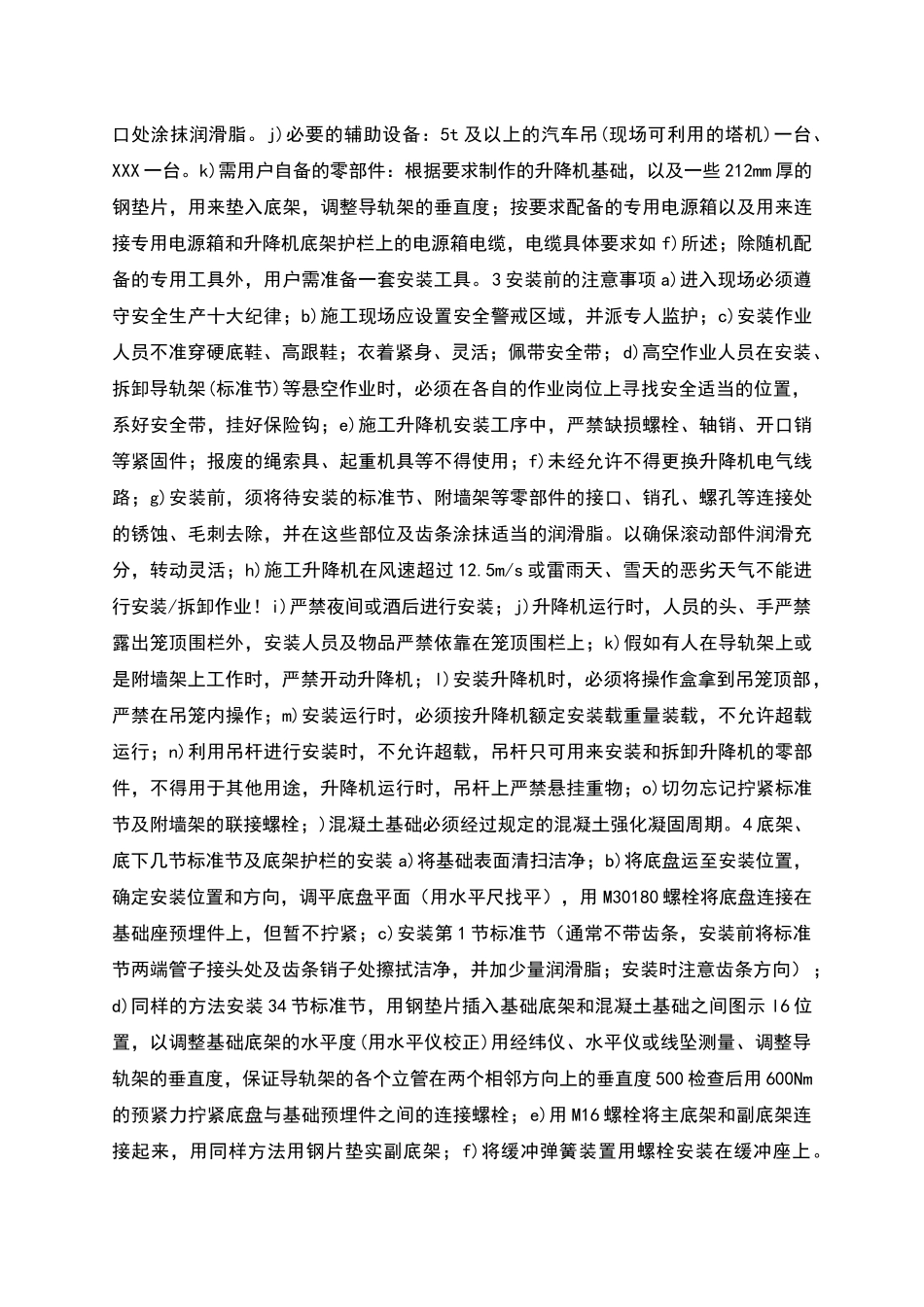

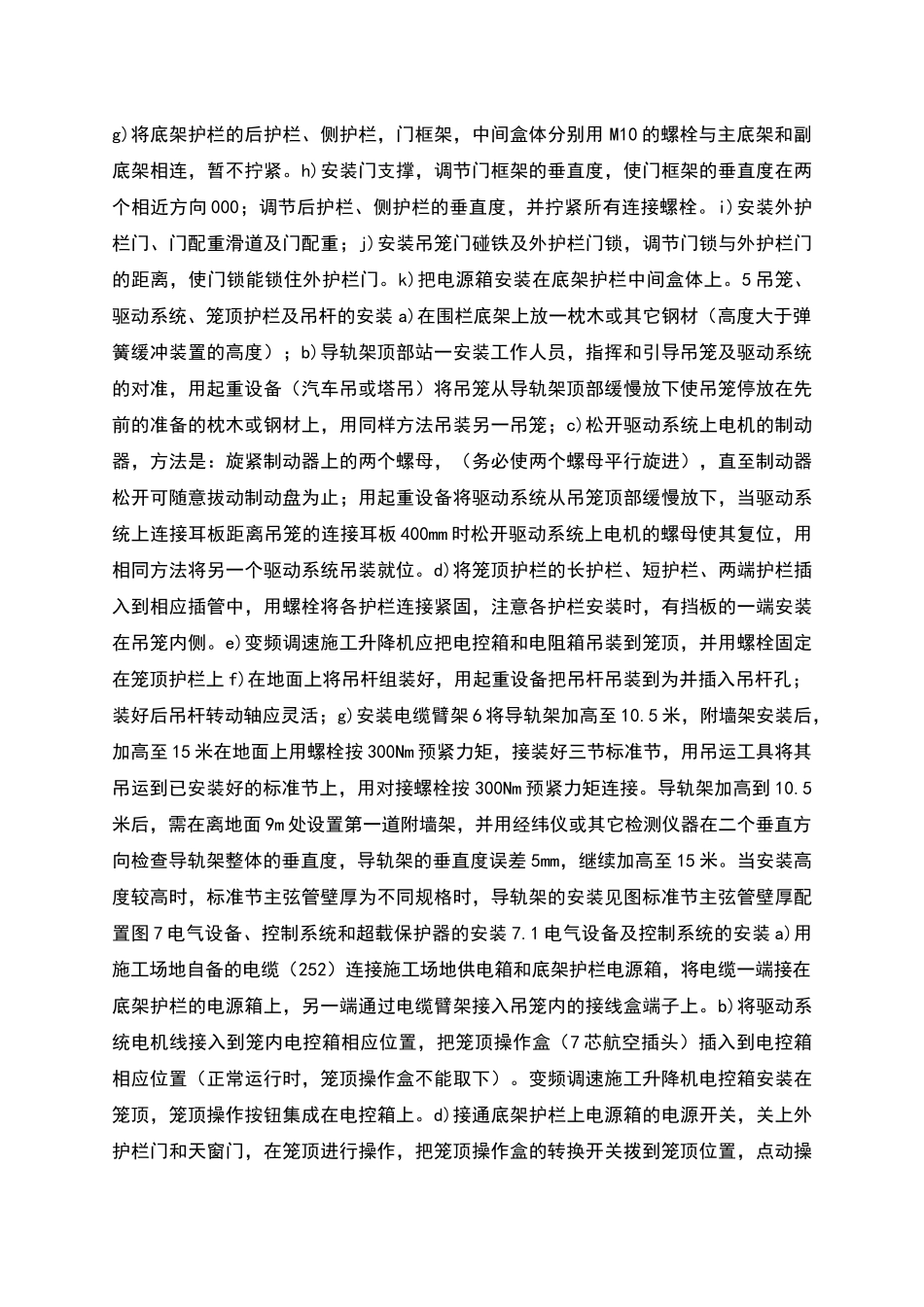

1 安装程序 a)基础的制作;b)安装前的装备工作;c)安装前的安全培训;d)底架、缓冲弹簧及底下 4 节标准节的安装;e)底架护栏的安装;f)吊笼、驱动系统、笼顶护栏及吊杆的安装;g)将导轨架加高到 15m(同时安装 1 套附墙架);h)电气控制系统和超载保护器的安装;i)导轨架底部限位碰铁安装及电力驱动升降试车;j)导轨架加高(同时安装附墙架)及导轨架顶部限位碰铁安装;k)电缆导向装置安装;l)楼层呼叫系统的安装;2 安装前的装备工作为确保速捷、安全地做好施工升降机的安装全过程的作业,用户在安装前必须做好下列准备工作:a)确保所选施工升降机的施工安装地点满足相关安全标准、法律规范所规定的要求
b)确保施工升降机的施工安装现场有供电、照明、起重设备和其他必须的工器具;道路和场地具有运输周转和停放施工升降机各部件的需求范围
c)用户应采纳本公司提供的附墙架预埋件及相关的标准件
d)用户在安装前,并检查确认在仓储和运输过程中所发生的碰撞、变形等损伤现象为
