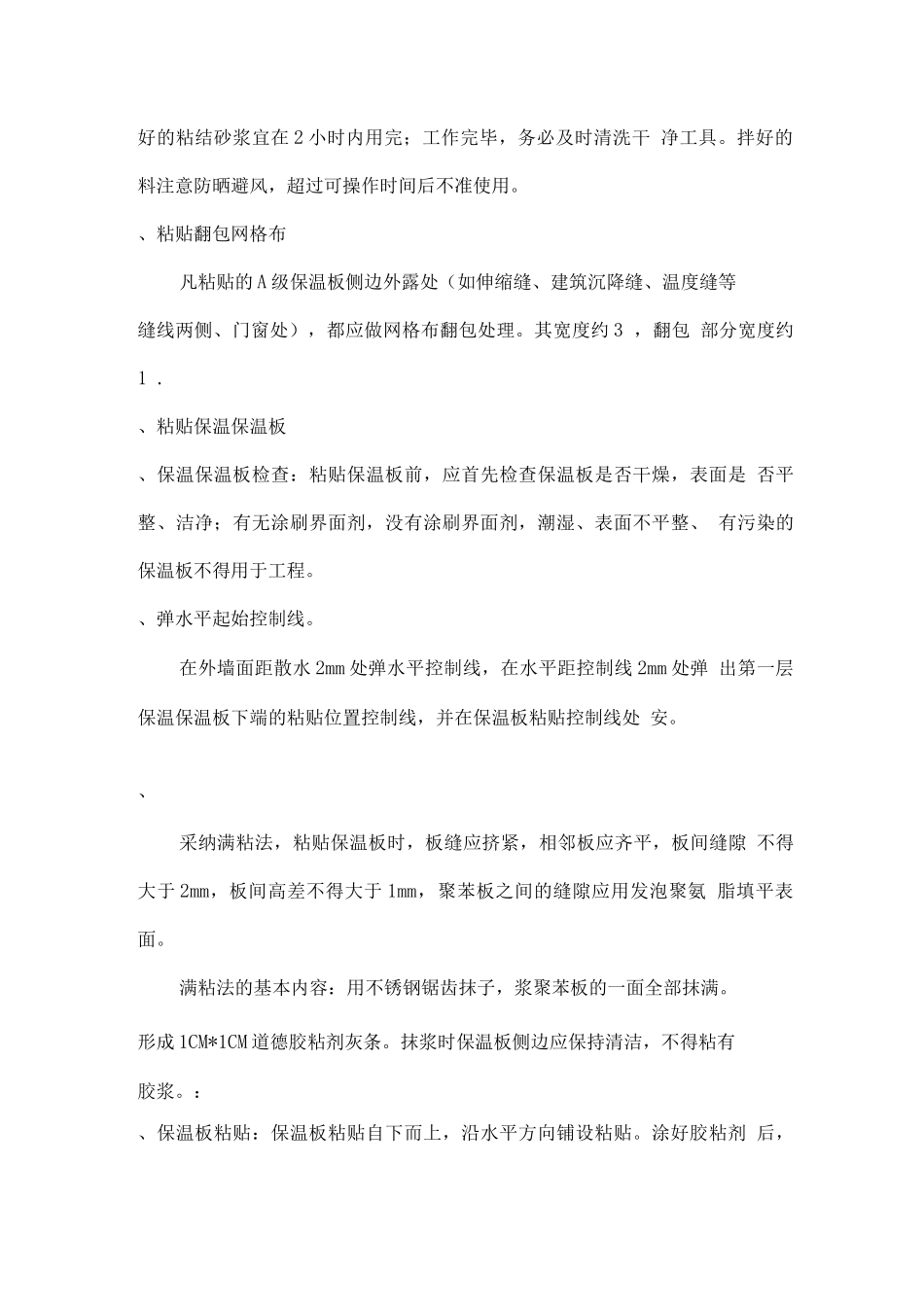

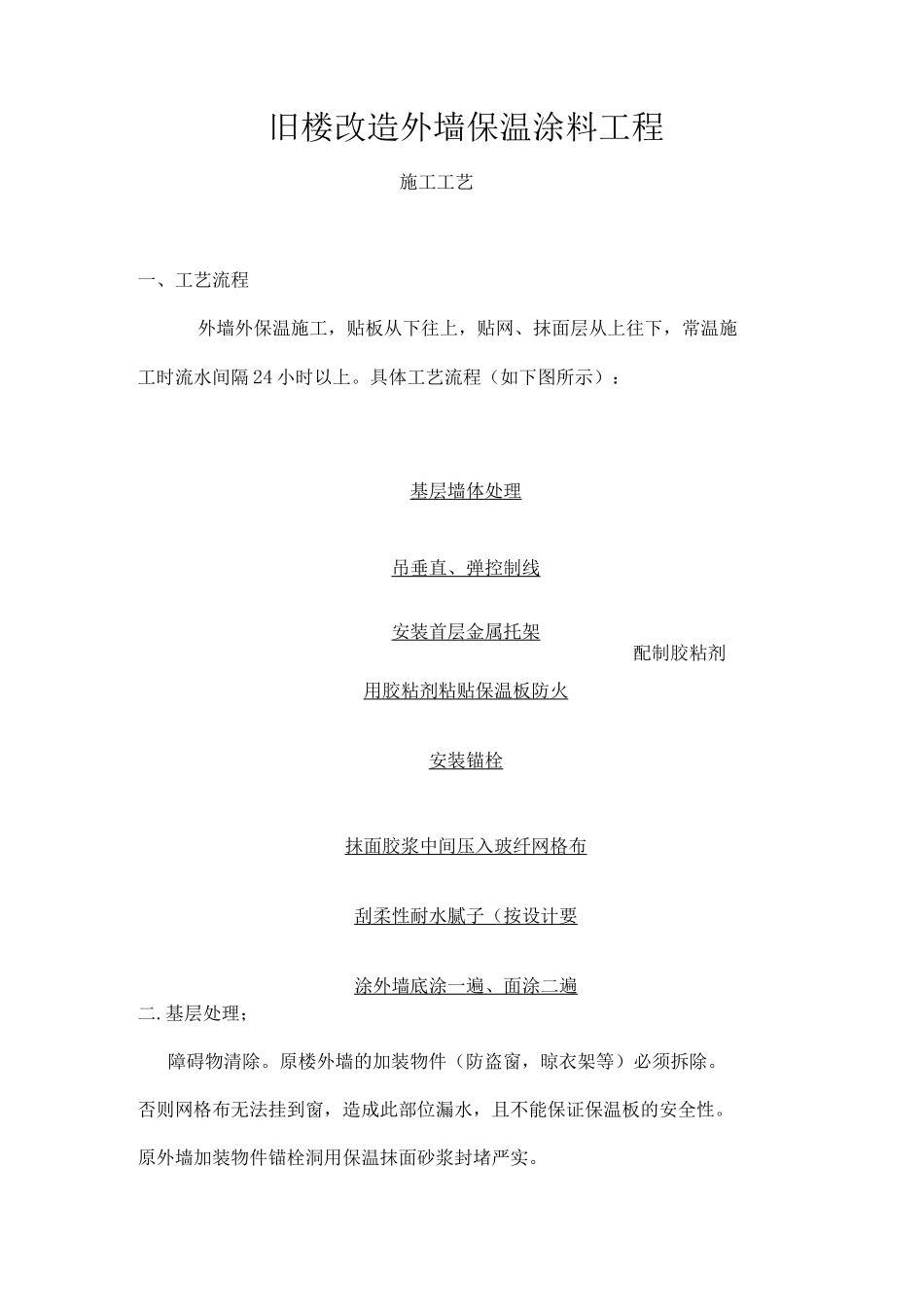

旧楼改造外墙保温涂料工程施工工艺一、工艺流程外墙外保温施工,贴板从下往上,贴网、抹面层从上往下,常温施工时流水间隔 24 小时以上。具体工艺流程(如下图所示):基层墙体处理吊垂直、弹控制线安装首层金属托架配制胶粘剂用胶粘剂粘贴保温板防火安装锚栓抹面胶浆中间压入玻纤网格布刮柔性耐水腻子(按设计要涂外墙底涂一遍、面涂二遍二.基层处理;障碍物清除。原楼外墙的加装物件(防盗窗,晾衣架等)必须拆除。否则网格布无法挂到窗,造成此部位漏水,且不能保证保温板的安全性。原外墙加装物件锚栓洞用保温抹面砂浆封堵严实。原墙面粉化涂料腻子层处理;(1) .先用铲刀铲一遍,直至露出原抹灰基层,将原粉化涂料腻子层大部分清理掉,在凹的地方会剩余一层薄的腻子层。(2) .用角磨机安装上钢丝刷打磨一遍,将凹的地方腻子打磨洁净。(3) .刷一道界面剂。.原墙面破损粉化抹灰层部位处理;(1) .用电镐将原墙面抹灰层破损,粉化,酥软的部位(强度小于的 部位)一律凿除。直至凿到坚硬的处。(3).用 1: 3 的水泥砂浆抹平,达到外墙抹灰标准。.马赛克墙面的处理;(1) .铲除松动的马赛克.(2) .用水冲洗一遍。(3) .刷一道界面剂。(4) .假如已粉刷涂料,做法同涂料墙面处理。、弹线、吊垂直根据建筑立面设计和外保温节点做法,在墙面上弹出外门窗洞的水 平、垂直控制线、装饰线。在阴阳角处挂垂直基准线,并在每层设水平线, 以控制保温板的垂直度和水平度。、配制胶粘剂胶粘剂选用单组份型产品,加水用强制搅拌器充分搅拌 5-7 分钟,直 到搅拌均匀,稠度适中,放置 5 分钟熟化;使用时,在搅拌一下即可使用。 切记:严格计量,机械搅拌,搅拌充分,粘度确保刚粘贴上的保温板不下 垂;注意调好的粘结砂浆宜在 2 小时内用完;工作完毕,务必及时清洗干 净工具。拌好的料注意防晒避风,超过可操作时间后不准使用。、粘贴翻包网格布凡粘贴的 A 级保温板侧边外露处(如伸缩缝、建筑沉降缝、温度缝等缝线两侧、门窗处),都应做网格布翻包处理。其宽度约 3 ,翻包 部分宽度约1 .、粘贴保温保温板、保温保温板检查:粘贴保温板前,应首先检查保温板是否干燥,表面是 否平整、洁净;有无涂刷界面剂,没有涂刷界面剂,潮湿、表面不平整、 有污染的保温板不得用于工程。、弹水平起始控制线。在外墙面距散水 2mm 处弹水平控制线,在水平距控制线 2mm 处弹 出第一层保温保温板下端的粘贴位置控制线,并在保温板粘贴控制线处...
