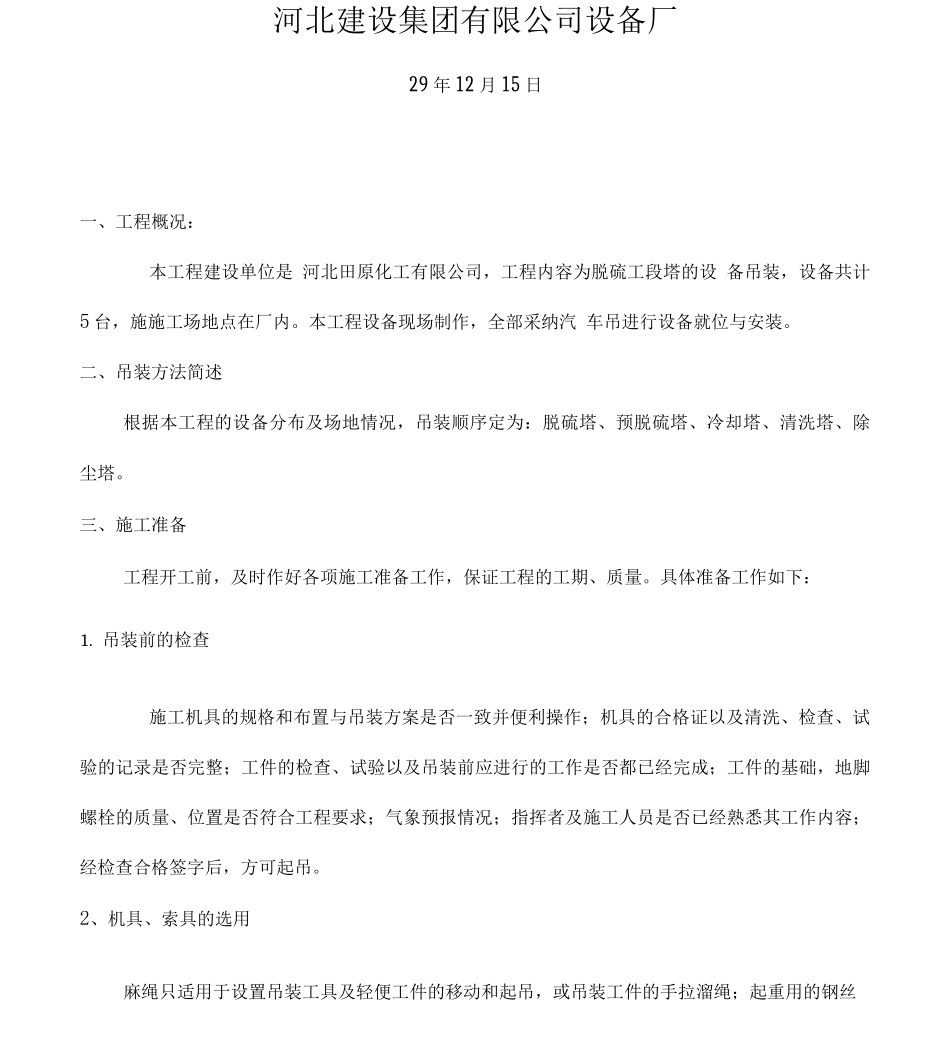

河北田原化工有限公司预脱硫塔、除尘塔、冷却塔、清洗塔)塔器制作、安装吊脱硫工段(脱硫塔、河北建设集团有限公司设备厂29 年 12 月 15 日一、工程概况:本工程建设单位是 河北田原化工有限公司,工程内容为脱硫工段塔的设 备吊装,设备共计5 台,施施工场地点在厂内。本工程设备现场制作,全部采纳汽 车吊进行设备就位与安装。二、吊装方法简述根据本工程的设备分布及场地情况,吊装顺序定为:脱硫塔、预脱硫塔、冷却塔、清洗塔、除尘塔。三、施工准备工程开工前,及时作好各项施工准备工作,保证工程的工期、质量。具体准备工作如下:1. 吊装前的检查施工机具的规格和布置与吊装方案是否一致并便利操作;机具的合格证以及清洗、检查、试验的记录是否完整;工件的检查、试验以及吊装前应进行的工作是否都已经完成;工件的基础,地脚螺栓的质量、位置是否符合工程要求;气象预报情况;指挥者及施工人员是否已经熟悉其工作内容;经检查合格签字后,方可起吊。2、机具、索具的选用麻绳只适用于设置吊装工具及轻便工件的移动和起吊,或吊装工件的手拉溜绳;起重用的钢丝绳,应采纳符合现行国家标准的交捻或混捻的钢丝绳;滑车滑轮轮槽尺寸要与钢丝绳配合,应符合 2R 司+(2-11)mm,d 为钢丝绳直径卡环应用优质低碳钢或合金钢锻成并经热处理。3、材料机具准备起重机械准备如下表:4.施工劳力准备日平均劳力 16 人,起重工 4 人,焊工 4 人、钳工 3 人,力工 5 人,根据施工实际需要还可进行适当调整。5.现场准备熟悉施工现场,作好现场总平面布置,明确区域条件,落实施工场地的“三通一平具备开工条件,设有满足施工要求的电源和水源。(60-0.3 ) /9*10=2d*dd=50mm 。6 .项目部管理人员组织机构\\项次姓名、、职称职务备注朱占辉工程师项目经理赵庆余助理工程师项目技术负责人马丁卜助理工程师项目安全员吊装总指挥吊装指导25t 吊车司机150t 吊车司机四、施工进度计 一划本工程工期为 90 天,合理组织,能够预制的工作提前进行。施工过程中合 理安排各个工序间的衔接。根据施工进度计划,严格控制关键工序的施工时间 和完成时间,以保证最终工期。五、主要施工操作程序及施工技术要求主要施工操作程序为:工件的分段-工件的现场倒运-工件的吊装就位。施工技术要求(1)工件吊装,应按本法律规范第五章有关规定执行;(2)设备运输时,为防止设备在拖车上移动或晃动,应用钢丝绳或倒链等固(3)本工程吊装高压烷化塔...
