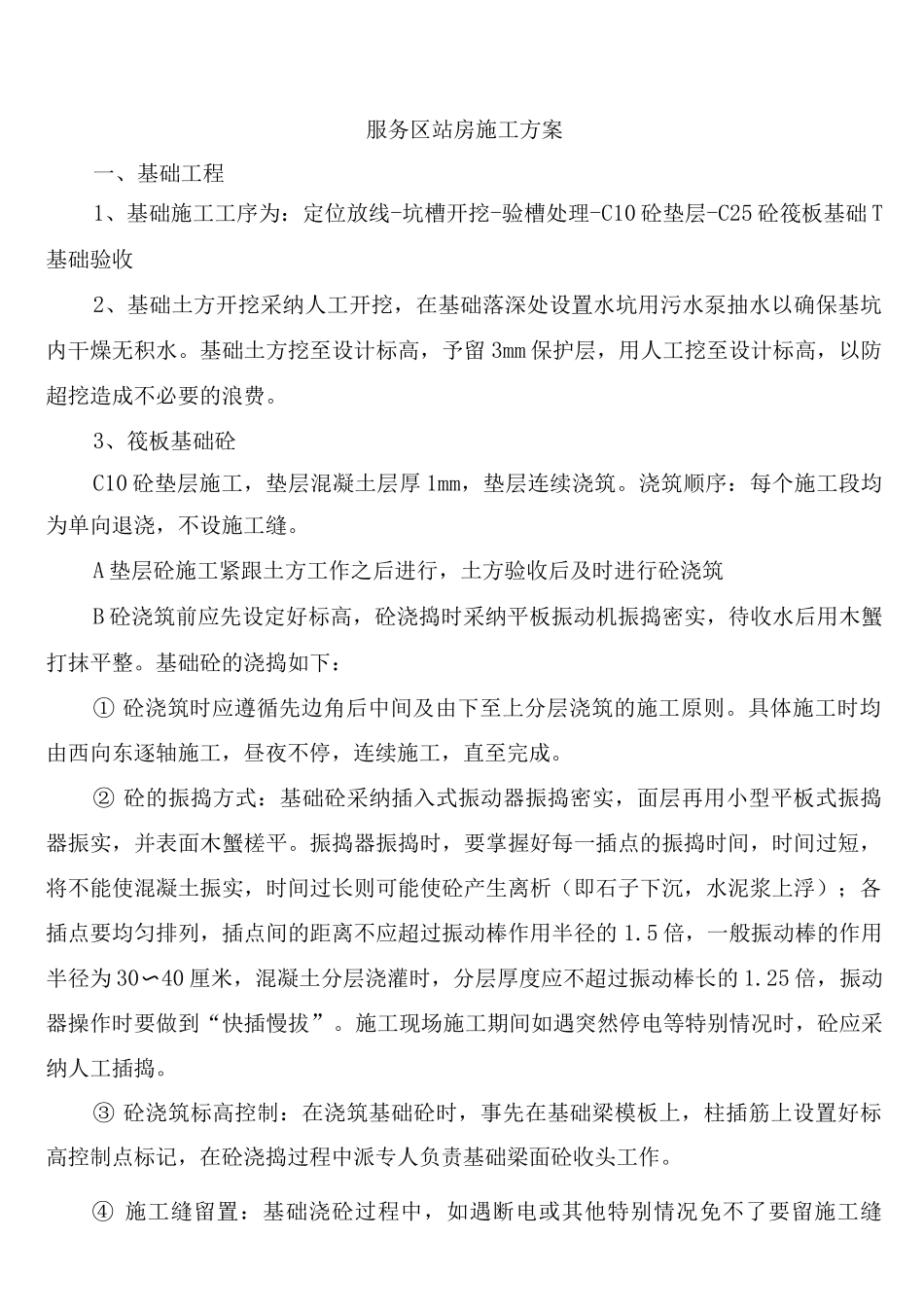

服务区站房施工方案一、基础工程1、基础施工工序为:定位放线-坑槽开挖-验槽处理-C10 砼垫层-C25 砼筏板基础 T基础验收2、基础土方开挖采纳人工开挖,在基础落深处设置水坑用污水泵抽水以确保基坑内干燥无积水
基础土方挖至设计标高,予留 3mm 保护层,用人工挖至设计标高,以防超挖造成不必要的浪费
3、筏板基础砼C10 砼垫层施工,垫层混凝土层厚 1mm,垫层连续浇筑
浇筑顺序:每个施工段均为单向退浇,不设施工缝
A 垫层砼施工紧跟土方工作之后进行,土方验收后及时进行砼浇筑B 砼浇筑前应先设定好标高,砼浇捣时采纳平板振动机振捣密实,待收水后用木蟹打抹平整
基础砼的浇捣如下:① 砼浇筑时应遵循先边角后中间及由下至上分层浇筑的施工原则
具体施工时均由西向东逐轴施工,昼夜不停,连续施工,直至完成
② 砼的振捣方式:基础砼采纳插入式振动器振捣密实,面层再用小型平板式振捣器振实,并表面木蟹槎平
振捣器振捣时,要掌握好每一插点的振捣时间,时间过短,将不能使混凝土振实,时间过长则可能使砼产生离析(即石子下沉,水泥浆上浮);各插点要均匀排列,插点间的距离不应超过振动棒作用半径的 1
5 倍,一般振动棒的作用半径为 30〜40 厘米,混凝土分层浇灌时,分层厚度应不超过振动棒长的 1
25 倍,振动器操作时要做到“快插慢拔”
施工现场施工期间如遇突然停电等特别情况时,砼应采纳人工插捣
③ 砼浇筑标高控制:在浇筑基础砼时,事先在基础梁模板上,柱插筋上设置好标高控制点标记,在砼浇捣过程中派专人负责基础梁面砼收头工作
④ 施工缝留置:基础浇砼过程中,如遇断电或其他特别情况免不了要留施工缝时,应严格按施工法律规范留设
施工缝留设位置原则上应该留在结构受剪力较小部位,即承台之间的基础梁的 1/3 梁长部位,施工缝留置时,应使施工缝垂直于结构件的轴线
4、生根在筏板基础上的构造柱,应在基槽侧壁上留设固定
