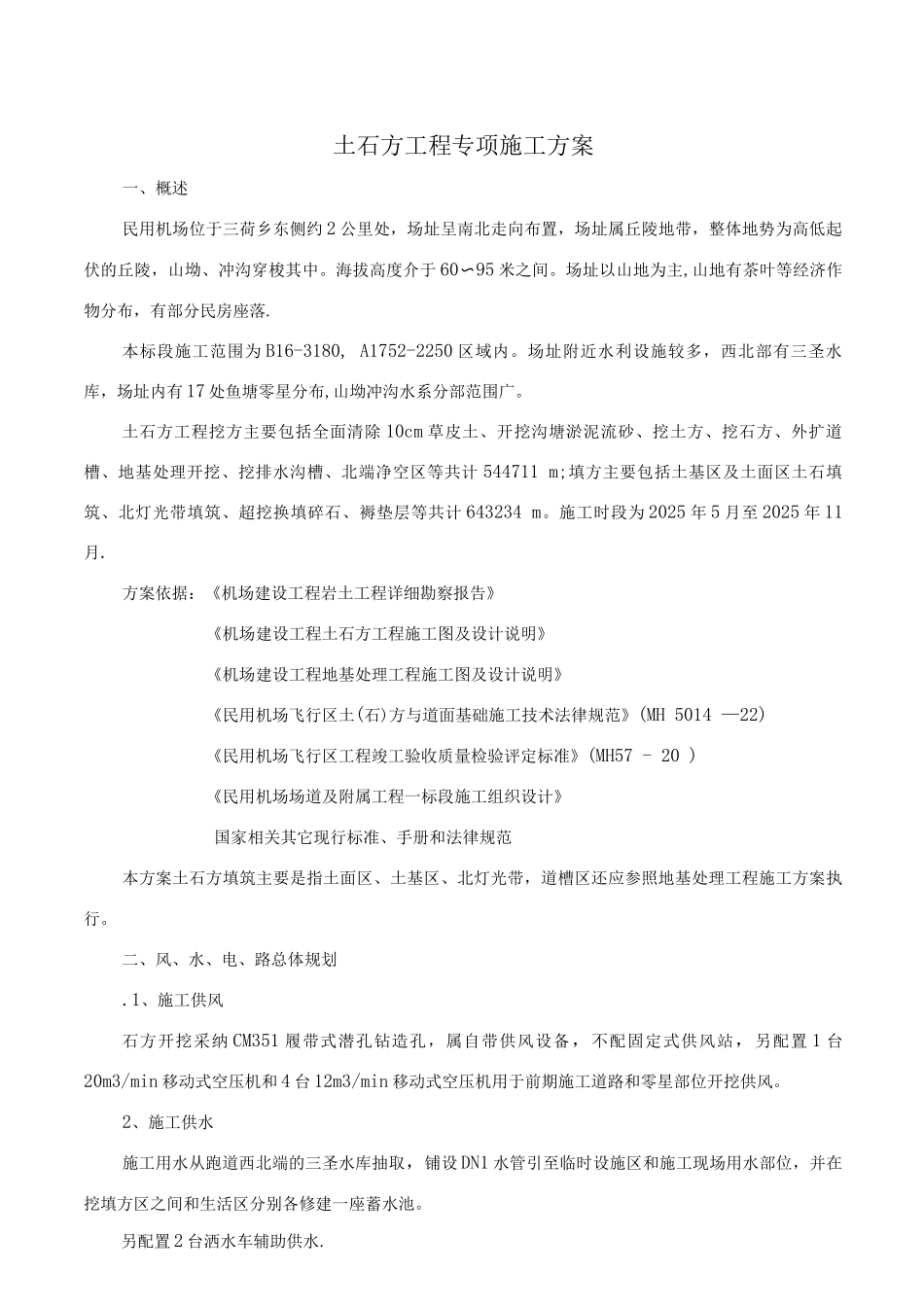

一概述 1二风、水、电、路总体规划 1三施工程序 3四方案规划 3五土方开挖 5六石方爆破、挖运 7七土石方填筑施工准备、技术要求和设备选型 10八土石方填筑碾压施工 13九土石方开挖、填筑强度分析 17十主要施工资源配置 17十一施工质量安全环保措施 18土石方工程专项施工方案一、概述民用机场位于三荷乡东侧约 2 公里处,场址呈南北走向布置,场址属丘陵地带,整体地势为高低起伏的丘陵,山坳、冲沟穿梭其中。海拔高度介于 60〜95 米之间。场址以山地为主,山地有茶叶等经济作物分布,有部分民房座落.本标段施工范围为 B16-3180, A1752-2250 区域内。场址附近水利设施较多,西北部有三圣水库,场址内有 17 处鱼塘零星分布,山坳冲沟水系分部范围广。土石方工程挖方主要包括全面清除 10cm 草皮土、开挖沟塘淤泥流砂、挖土方、挖石方、外扩道槽、地基处理开挖、挖排水沟槽、北端净空区等共计 544711 m;填方主要包括土基区及土面区土石填筑、北灯光带填筑、超挖换填碎石、褥垫层等共计 643234 m。施工时段为 2025 年 5 月至 2025 年 11月.方案依据:《机场建设工程岩土工程详细勘察报告》《机场建设工程土石方工程施工图及设计说明》《机场建设工程地基处理工程施工图及设计说明》《民用机场飞行区土(石)方与道面基础施工技术法律规范》(MH 5014 —22)《民用机场飞行区工程竣工验收质量检验评定标准》(MH57 - 20 )《民用机场场道及附属工程一标段施工组织设计》国家相关其它现行标准、手册和法律规范本方案土石方填筑主要是指土面区、土基区、北灯光带,道槽区还应参照地基处理工程施工方案执行。二、风、水、电、路总体规划.1、施工供风石方开挖采纳 CM351 履带式潜孔钻造孔,属自带供风设备,不配固定式供风站,另配置 1 台20m3/min 移动式空压机和 4 台 12m3/min 移动式空压机用于前期施工道路和零星部位开挖供风。2、施工供水施工用水从跑道西北端的三圣水库抽取,铺设 DN1 水管引至临时设施区和施工现场用水部位,并在挖填方区之间和生活区分别各修建一座蓄水池。另配置 2 台洒水车辅助供水.3、施工供电施工用电从场地北部三荷乡群贤村接驳点接引,在管理营区和填挖方区之间设置一个变电站,占地面积 20m2,内置 5KVA 变压器 1 台。另外,配备 GF90 柴油发电机组 2 套作为备用电源.。4、施工排水⑴ 填筑区本工程在场区排水系统没有完成之前,场区填筑施工阶段设置场外临时排水沟,截断...
