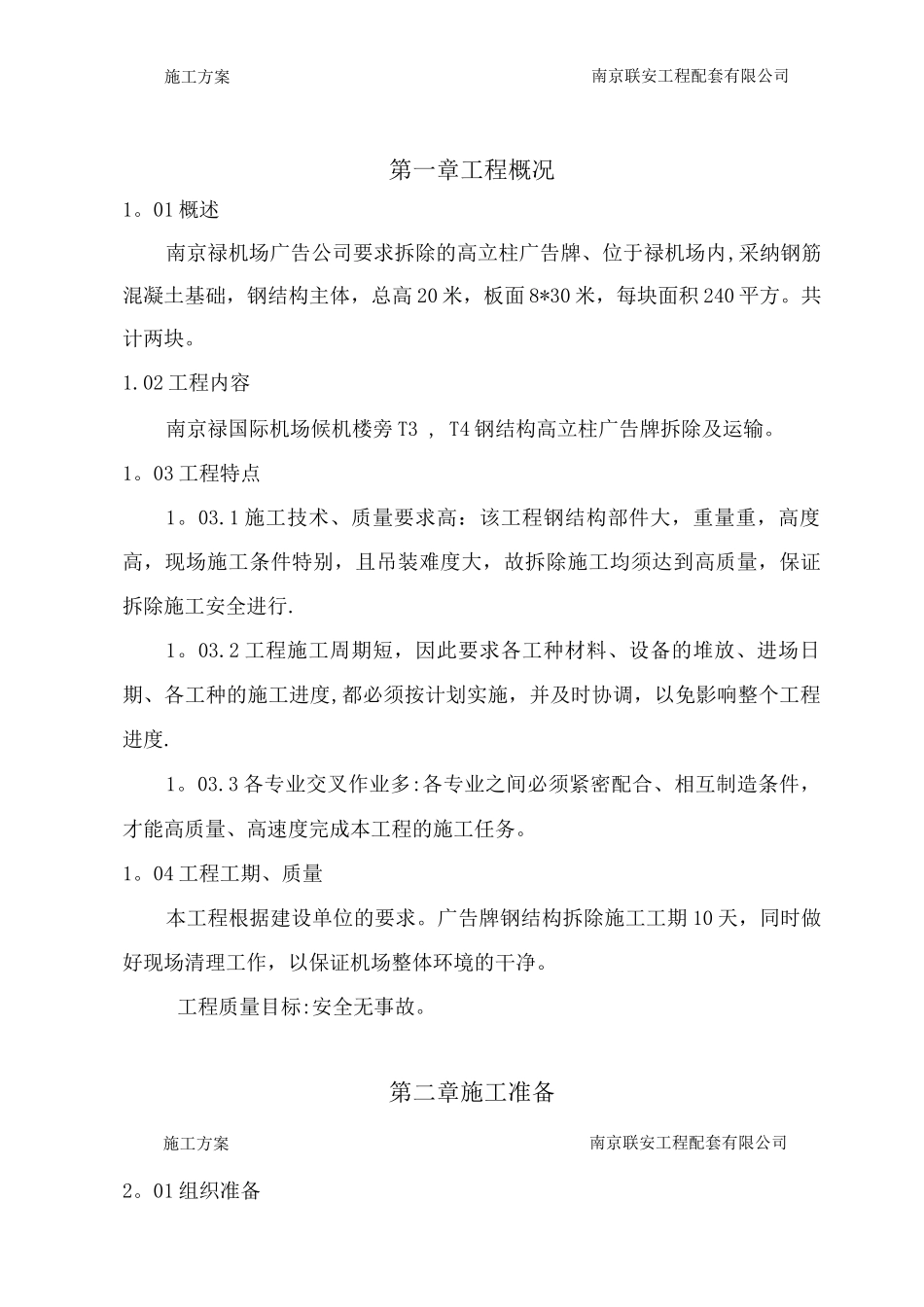

南京联安工程配套有限公司南京禄国际机场户外钢结构广告牌拆除工程施工方案南京联安工程配套有限公司 2025年 4 月 26 日施工方案南京联安工程配套有限公司第一章工程概况1
01 概述南京禄机场广告公司要求拆除的高立柱广告牌、位于禄机场内,采纳钢筋混凝土基础,钢结构主体,总高 20 米,板面 8*30 米,每块面积 240 平方
02 工程内容南京禄国际机场候机楼旁 T3 , T4 钢结构高立柱广告牌拆除及运输
03 工程特点1
1 施工技术、质量要求高:该工程钢结构部件大,重量重,高度高,现场施工条件特别,且吊装难度大,故拆除施工均须达到高质量,保证拆除施工安全进行
2 工程施工周期短,因此要求各工种材料、设备的堆放、进场日期、各工种的施工进度,都必须按计划实施,并及时协调,以免影响整个工程进度
3 各专业交叉作业多:各专业之间必须紧密配合、相互制造条件,才能高质量、高速度完成本工程的施工任务
04 工程工期、质量本工程根据建设单位的要求
广告牌钢结构拆除施工工期 10 天,同时做好现场清理工作,以保证机场整体环境的干净
工程质量目标:安全无事故
第二章施工准备南京联安工程配套有限公司2
01 组织准备施工方案施工方案本工程加强全面管理,我们组建钢结构制作安装项目部,须选派思想作风过硬、技术水平高、经验丰富、具有较强的施工组织能力和管理技巧的同志担任项目经理
对该工程实施《项目管理办法》,推行项目成本核算,做到“目标明确、责任分解、考核到人”
各专业必须配备一名施工员,分片或分系统负责施工的管理工作
02 技术工人配备2
1 参加该项工程的技术工人,必须是施工现场操作本工种五年以上的熟练技工
特别工种具有上岗证书,均参加过技术安全防护教育培训,组长必须具有本工种十年以上的钢结构安装工程的现场经验
