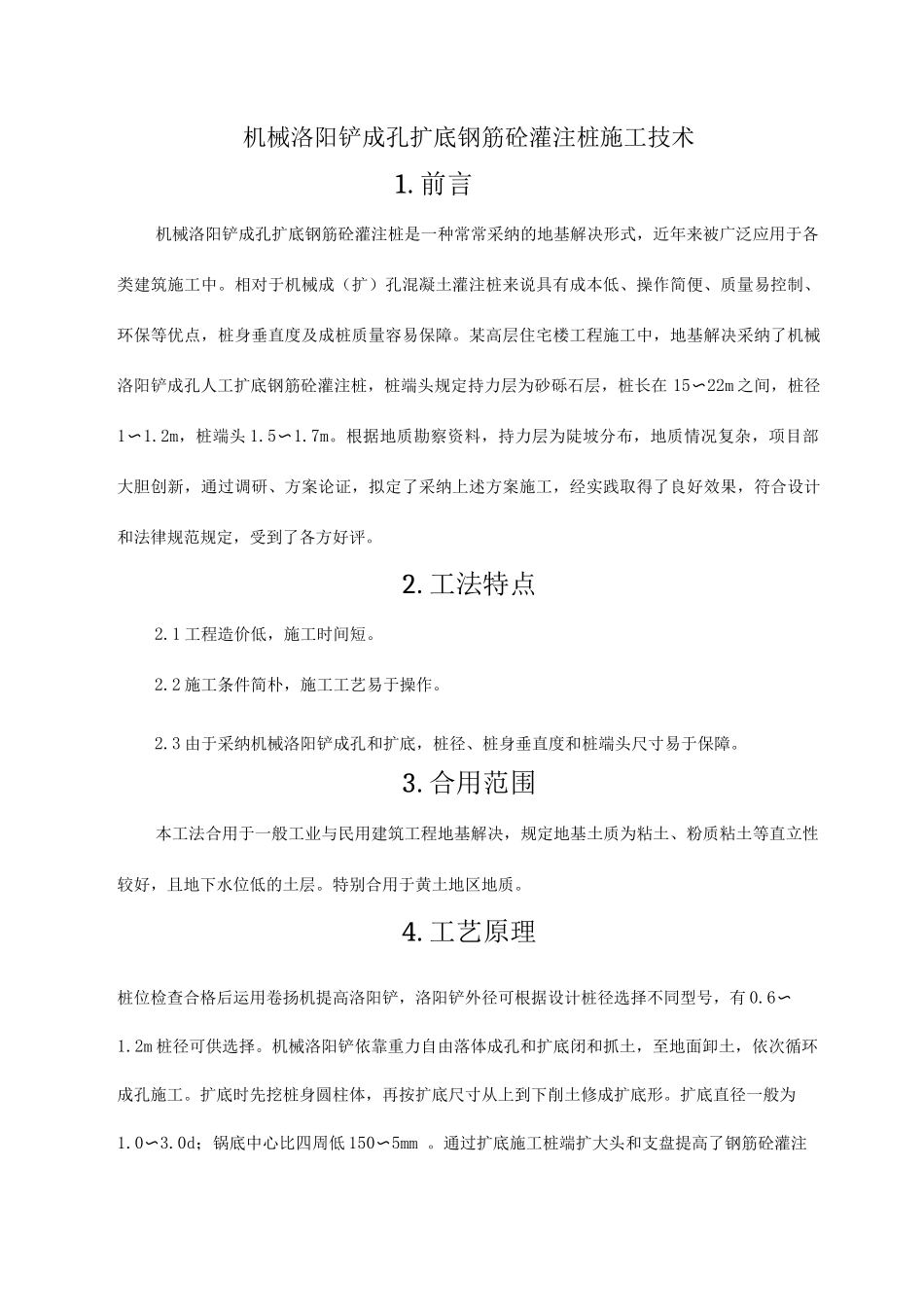

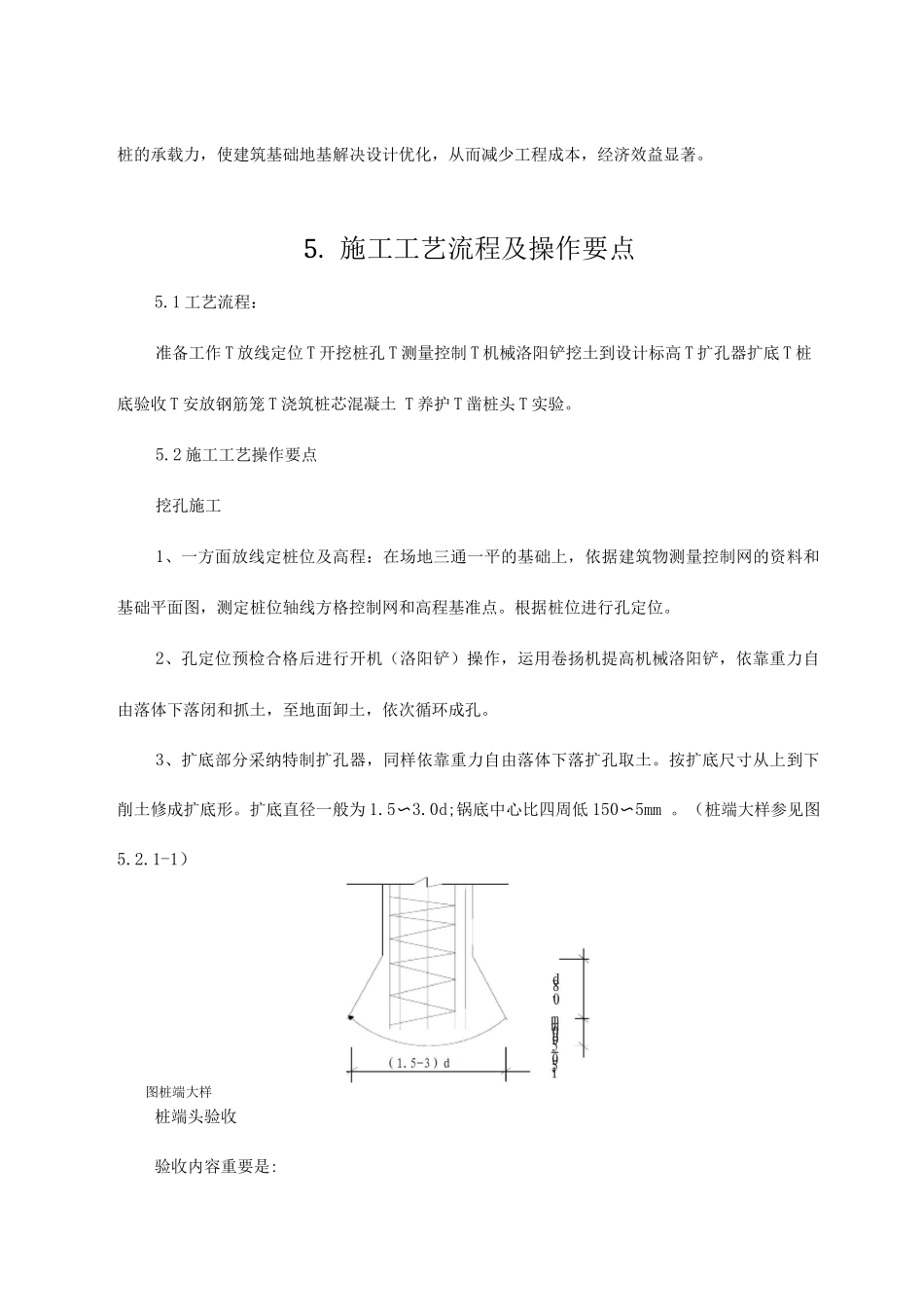

机械洛阳铲成孔扩底钢筋砼灌注桩施工技术1. 前言机械洛阳铲成孔扩底钢筋砼灌注桩是一种常常采纳的地基解决形式,近年来被广泛应用于各类建筑施工中。相对于机械成(扩)孔混凝土灌注桩来说具有成本低、操作简便、质量易控制、环保等优点,桩身垂直度及成桩质量容易保障。某高层住宅楼工程施工中,地基解决采纳了机械洛阳铲成孔人工扩底钢筋砼灌注桩,桩端头规定持力层为砂砾石层,桩长在 15〜22m 之间,桩径1〜1.2m,桩端头 1.5〜1.7m。根据地质勘察资料,持力层为陡坡分布,地质情况复杂,项目部大胆创新,通过调研、方案论证,拟定了采纳上述方案施工,经实践取得了良好效果,符合设计和法律规范规定,受到了各方好评。2. 工法特点2.1 工程造价低,施工时间短。2.2 施工条件简朴,施工工艺易于操作。2.3 由于采纳机械洛阳铲成孔和扩底,桩径、桩身垂直度和桩端头尺寸易于保障。3. 合用范围本工法合用于一般工业与民用建筑工程地基解决,规定地基土质为粘土、粉质粘土等直立性较好,且地下水位低的土层。特别合用于黄土地区地质。4. 工艺原理桩位检查合格后运用卷扬机提高洛阳铲,洛阳铲外径可根据设计桩径选择不同型号,有 0.6〜1.2m 桩径可供选择。机械洛阳铲依靠重力自由落体成孔和扩底闭和抓土,至地面卸土,依次循环成孔施工。扩底时先挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形。扩底直径一般为1.0〜3.0d;锅底中心比四周低 150〜5mm 。通过扩底施工桩端扩大头和支盘提高了钢筋砼灌注桩的承载力,使建筑基础地基解决设计优化,从而减少工程成本,经济效益显著。5. 施工工艺流程及操作要点5.1 工艺流程:准备工作 T 放线定位 T 开挖桩孔 T 测量控制 T 机械洛阳铲挖土到设计标高 T 扩孔器扩底 T 桩底验收 T 安放钢筋笼 T 浇筑桩芯混凝土 T 养护 T 凿桩头 T 实验。5.2 施工工艺操作要点挖孔施工1、一方面放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面图,测定桩位轴线方格控制网和高程基准点。根据桩位进行孔定位。2、孔定位预检合格后进行开机(洛阳铲)操作,运用卷扬机提高机械洛阳铲,依靠重力自由落体下落闭和抓土,至地面卸土,依次循环成孔。3、扩底部分采纳特制扩孔器,同样依靠重力自由落体下落扩孔取土。按扩底尺寸从上到下削土修成扩底形。扩底直径一般为 1.5〜3.0d;锅底中心比四周低 150〜5mm 。(桩端大样参见图5.2.1-1)图桩端大样桩端头...
